  (二)

  背景资料

  某施工单位承接了一段二级公路水泥混泥土路面工程施工,路面结构示意图见图1。

  图1路面结构示意图

  施工单位进场后设立了水泥混泥土搅拌站和工地试验室,搅拌站的配电系统实行分级配电;设置总配电箱(代码A),以下依次设置分配电箱(代号B)和开关箱(代码C),开关箱以下是用电设备(代号D)。动力配电箱与照明配电箱分别设置。配电箱与开关箱装设在通风,干燥及常温场所,每台用电设备实行“一机一闸”制。施工单位对配电箱与开关箱设置提出一系列安全技术要求,部分摘录如下:

  要点一:配电箱的导线进线口和出线口应设在箱体的上顶面。

  要点二:移动式开关箱的进口线,出口线必须采用绝缘铝导线。

  要点三:总配电箱应装设总隔离开关,分路隔离开关,总熔断器,分熔断器,电压表,总电流表。

  基层采用路拌法施工,施工工艺流程见图2。为顺利完成基层的施工,施工单位配备了稳定土拌和机,装卸机,运输车,多铧犁。

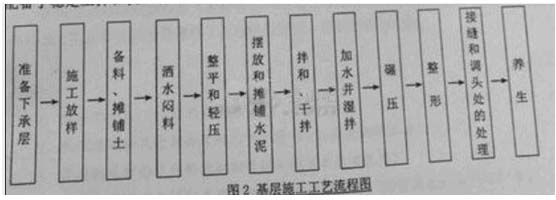

  图2路基施工工艺流程图

  施工单位对路面面层分左右两幅铺筑,先铺筑左幅,后铺筑右幅,在公路中心处XXXXX(看不清楚字样),接缝的1/2板厚处安装光圆钢筋,钢筋的全长范围涂防粘涂层。

  问题:

  1.写出图1中接缝K的名称,并改正接缝钢筋施工中的错误做法。

  2.改正图2中工艺顺序的错误之处,并补充背景中基层施工还需配置的机械设备。

  3.改正要点一,要点二中的错误。

  4.补充要点三种总配电箱还应装设的电器装置。

  5.用代号写出配电系统与用电设备在使用过程中的送电,断电顺序。
