  三、案例分析题(共4题,每题20分)

  (一)背景资料

  承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:

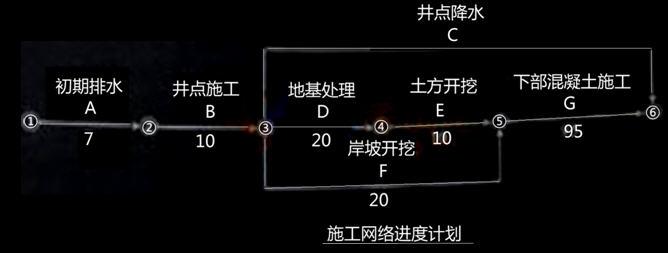

  ①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥**开挖,⑦地基处理,⑧办公、生活用房等。监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)

  施工中发生如下事件:

  事件一:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。

  事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况再发包人的地质资料中未能反映,承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。

  问题:

  1.根据《水利水电工程施工组织设计规范》(SL303-2004)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

  2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。

  3.事件1中承包人所采取的技术措施应包括哪些内容?

  4.根据《水利水电工程标准施工招标文件》(2009年版),对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。

  5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。
