2014二级建造师水利工程真题解析(word版)7
环球首发:2014二建真题解析|内部资料命中率
热点专题:2014年二建考试报名|准考证打印专题|合格证书专题
课程推荐:2015年二建VIP|2015二建精品VIP|2015二建全面领跑套
复习资料:二建历年真题
互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群178689578
(四)背景资料

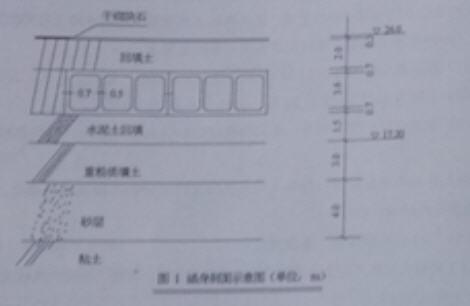

某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共23节,每节长15m,涵身断面如图1所示。
涵身地基采用换填水泥土处理,水泥土的水泥掺量为6%。地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流,在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010年9月~2011年5月)内完成地涵施工。施工布置示意图如图2所示。
施工中发生如下事件:
事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括: ①涵身施工, ②干砌石河底护底, ③排水清淤, ④土方回填, ⑤降水井点, ⑥围堰填筑, ⑦基坑开挖。
事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木土加工厂、零配件仓库等生产生活设施,如图2所示。
事件3:本工程项目划分为一个单位工程,11个分部工程。第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格 ,其中43个单元工程质量优良(21个为重要隐蔽单元工程):该分部工程的其它质量评定内容均符合优良标准的规定。
事件4:本工程闸门、启闭机制造与安装为一个合同标,2011年9月16日通过了该合同工程完工验收,并颁布合同工程完工证书;本工程2012年12月8日通过了竣工验收,项目法人于2012年12月20日向该合同承包商退还了履约担保和质量保证金。
问题:
1.指出事件1中主要施工项目的合理施工顺序,(用工作编号表示)。
2.指出事件1中涉及施工安全的最主要的两项工程施工项目。
3.根据事件2,指出图2中A、B、C、D、E对应的生产生活设施名称。
4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。
5.根据《水利水电工程标准施工招标文件》(2009年版),改正事件4中项目人退还还履约担保和质量保证金的不妥之处。
最新资讯
- 2024二建水利水电真题各题型难度分析2024-06-12
- 2024二建公路真题难度分析及2025年备考建议汇总2024-06-12
- 2024二建市政真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建机电真题难度解析及2025年二建备考建议2024-06-11
- 2024二建建筑真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建施工管理真题难度分析及2024年备考建议汇总2024-06-11
- 2024二建法规真题难度分析及2025年备考建议汇总2024-06-11
- 2024二级建造师公路实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师机电实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师市政实务真题解析AB卷汇总(附考情分析)2024-06-07
