当前位置: 首页 > 监理工程师 > 监理工程师模拟试题 > 监理工程师考试案例分析习题八

监理工程师考试案例分析习题八

更新时间:2009-10-19 15:27:29 来源:|0 浏览0收藏0

监理工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

监理工程师考试案例分析习题八

  某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H 八项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期180天。通过相互协调,编制了图6-l所示的网络进度计划。

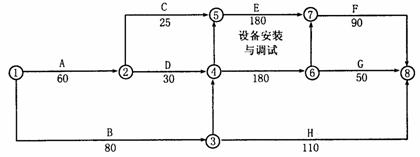

  图6-1 网络进度计划 (时间单位:天)

  施工过程中发生了以下事件:

  事件l:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7天;

  事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15天;

  事件3:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5天,窝工损失2万元;

  事件4:乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5天,损失12万元。

  发生以上事件后,施工单位均及时向业主提出了索赔要求。

  问题:

  1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。

  2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期一天补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误一天罚款6000元。计算施工单位应得的工期与费用补偿各是多少?

  3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9米。合同规定:桩基分项工程的全费用综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少?

  标准答案:1. (1)业主钢筋混凝土预制桩供应不及时,造成A工作延误(0.5分),因A工作是关键工作(0.5分),业主应给甲公司补偿工期和相应费用(0.5分)。业主应顺延乙公司的开工时间和补偿相关费用(0.5分)。

?04、05、06、07年监理工程师考试试卷及答案汇总
?2009监理工程师老师辅导,现在报名可获赠08和07年课程!

  (2)因设计图纸错误导致甲公司返工处理,由于B工作是非关键工作(0.5分),因为已经对A工作补偿工期,B工作延误的15天在其总时差范围以内(0.5分),故不给予甲公司工期补偿(0.5分),但应给甲公司补偿相应的费用(0.5分)。

  因对乙公司不造成影响(0.5分),故不应给乙公司工期和费用补偿(0.5分)。

  (3)由于甲公司原因使C工作延长(0.5分),不给予甲公司工期和费用补偿(0.5分)。

  因未对乙公司造成影响(0.5分),业主不对乙公司补偿(0.5分)。 (4)由于乙公司的错误造成总工程延期与费用损失(0.5分),业主不给予工期和费用补偿(0.5分)。由此引起的甲公司的延期和费用损失(0.5分),业主应给予补偿(0.5分)。

  2.(1)甲公司应得到工期补偿为:

  事件1:业主预制桩供应不及时(0.5分),补偿工期7天(0.5分);

  事件4:因乙安装公司原因给甲公司造成工期延误(0.5分),应补偿5天(0.5分)。

  合计:12天。

  甲公司应得到费用补偿为:

  事件1:7×6000=4.2(万元)(1分)

  事件2:5.0(万元)(0.5分)

  事件4:5×6000=3.0(万元)(1分)

  合计:12.2万元。

  (2)因业主预制桩供应不及时(0.5分),乙公司得到工期补偿7天(0.5分)。

  乙公司应得到费用补偿:

  事件1补偿:7×6000=4.2(万元)(1分)

  事件4罚款:5×6000=3.0(万元)(1分)

  合计:4.2-3.0=1.2(万元)

  3. 桩购置费用:800×950=76(万元) (1分)

  桩基础工程合同价款:800×9×180=129.6(万元)(1分)

  应得工程价款为:129.6-76=53.6(万元)(0.5分)

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
