  费用优化

  费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。

  (一)费用和时间的关系

  在建设工程施工过程中,完成一项工作通常可以采用多种施工方法和组织方法,而不同的施工方法和组织方法,又会有不同的持续时间和费用。由于一项建设工程往往包含许多工作,所以在安排建设工程进度计划时,就会出现许多方案。进度方案不同,所对应的总工期和总费用也就不同。为了能从多种方案中找出总成本最低的方案,必须首先分析费用和时间之间的关系。

  1.工程费用与工期的关系(要求:熟悉)

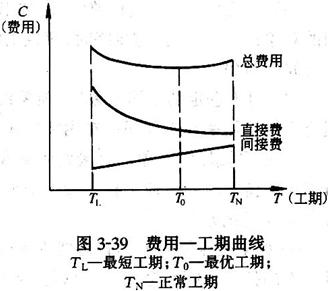

  工程总费用由直接费和间接费组成。直接费由人工费、材料费、机械使用费、其他直接费及现场经费等组成。施工方案不同,直接费也就不同;如果施工方案一定,工期不同,直接费也不同。直接费会随着工期的缩短而增加。间接费包括企业经营管理的全部费用,它一般会随着工期的缩短而减少。在考虑工程总费用时,还应考虑工期变化带来的其他损益,包括效益增量和资金的时间价值等。工程费用与工期的关系如图3—39所示。转自环球网校edu24ol.com

  2.工作直接费与持续时间的关系(要求:熟悉)

  由于网络计划的工期取决于关键工作的持续时间,为了进行工期成本优化,必须分析网络计划中各项工作的直接费与持续时间之间的关系,它是网络计划工期成本优化的基础。

  工作的直接费与持续时间之间的关系类似于工程直接费与工期之间的关系,工作的直接费随着持续时间的缩短而增加,如上图所示。为简化计算,工作的直接费与持续时间之间的关系被近似地认为是一条直线关系。转自环 球 网 校edu24ol.com

  工作的持续时间每缩短单位时间而增加的直接费称为直接费用率。工作的直接费用率越大,说明将该工作的持续时间缩短一个时间单位,所需增加的直接费就越多;因此,在压缩关键工作的持续时间以达到缩短工期的目的时,应将直接费用率最小的关键工作作为压缩对象。当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的直接费用率之和(组合直接费用率)最小者作为压缩对象。

查看更多内容>>   监理工程师考试频道     监理工程师考试论坛  监理工程师课程免费试听

·2010年监理工程师考试网上辅导招生简章推出
·04、05、06、07、08年监理工程师考试试卷及答案汇总
·2010年全国注册监理工程师考试报名时间汇总
·网校09年监理工程师考试网上辅导通过率高达89.5%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
