一级建造师辅导:双代号时标网络计划的特点命题考点
1Z203000 建设工程项目进度控制
命题考点七 双代号时标网络计划的特点、一般规定及编制
【教材解读】

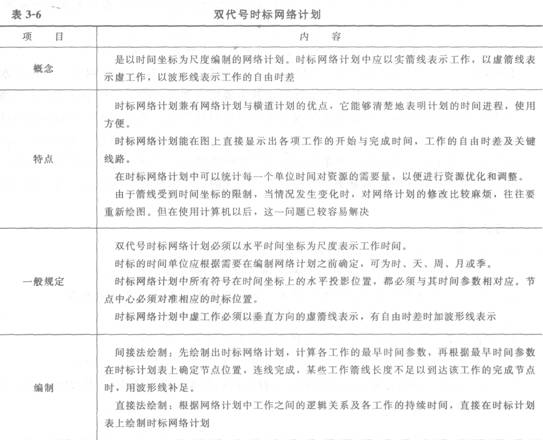

有关双代号时标网络计划的介绍见表3-6。
【命题考点】
波形线;网络计划的特点。
【分析预测】
分析双代号网络计划所具有的特点。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【考题回顾】
【2010年度考试真题】
双代号时标网络计划中,波形线表示工作的( )。
A.总时差
B.自由时差
C.相干时差
D.工作时间
【答案】B本题考核的是双代号时标网络计划。双代号时标网络计划是以时间坐标为尺度编制的网络计划,应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
【2009年度考试真题】
双代号时标网络计划的特点之一是( )。
A.可以在图上直接显示工作开始与结束时间和自由时差,但不能显示关键线路
B.不能在图上直接显示工作开始与结束时间,但可以直接显示自由时差和关键线路
C.可以在图上直接显示工作开始与结束时间,但不能显示自由时差和关键线路
D.可以在图上直接显示工作开始与结束时间、自由时差和关键线路
【答案】D本题考核的是双代号时标网络计划的特点。双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:①时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;②时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;③在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;④由于箭线受到时间坐标的限制,当情况发生变化时,对网络计划的修改比较麻烦,往往要重新绘图。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【典型习题】
1.下列关于双代号时标网络计划的表述中,正确的是( )。
A.工作箭线左端节点中心所对应的时标值为该工作的最早开始时间
B.工作箭线中波形线的水平投影长度表示该工作与其紧后工作之间的时距
C.工作箭线中实线部分的水平投影长度表示该工作的持续时间
D.工作箭线中不存在波形线时,表明该工作的总时差为零
E.工作箭线中不存在波形线时,表明该工作与其紧后工作之间的时间间隔为零

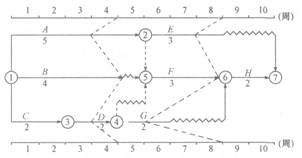

2.某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明( )。
A.第4周末检查时预计工期将延长1周
B.第4周末检查只有工作D拖后而影响工期
C.第4周末检查时工作A尚有总时差1周
D.第8周末检查时工作G进度拖后并影响工期
E.第8周末检查时工作E实际进度不影响总工期
3.关于双代号时标网络计划的一般规定,表述正确的是( )。
A.双代号时标网络计划必须以垂直时间坐标为尺度表示工作时间
B.时标网络计划中所有符号在时间坐标上的水平投影位置,都必须与其时间参数相对应
C.时标网络计划中虚工作必须以垂直方向的虚箭线表示
D.时标的时间单位应根据需要在编制网络计划之前确定,可为时、天、周、月或季
【答案】1.AC2.ADE3.A
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
- 2025年一建教材什么时候出?预计12月或1月2024-11-13
- 2025年一级建造师考试备考资料选购指南2024-11-11
