命题考点六 建设工程项目采购的模式

  【教材解读】

  一、项目管理委托的模式

  在国际上项目管理咨询公司(咨询事务所,或称顾问公司)可以接受业主方、设计方、施工方、供货方和建设项目工程总承包方的委托,提供代表委托方利益的项目管理服务。项目管理咨询公司所提供的这类服务的工作性质属于工程咨询(工程顾问)服务。在国际上业主方项目管理的方式主要有三种可能:业主方自行项目管理;业主方委托项目管理咨询公司承担全部业主方项目管理的任务;业主方委托项目管理咨询公司与业主方人员共同进行项目管理,业主方从事项目管理的人员在项目管理咨询公司委派的项目经理的领导下工作。

  二、建设项目工程总承包的模式

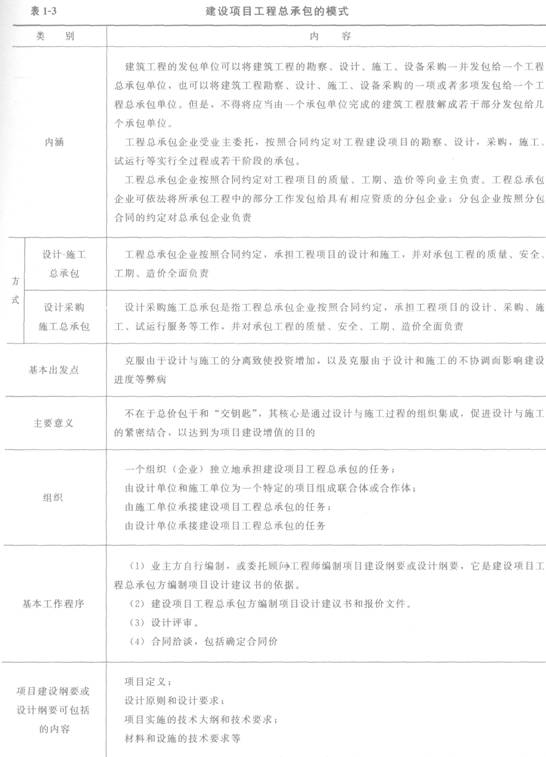

  建设项目工程总承包的模式见表1―3。



  三、施工总承包模式与施工总承包管理模式的特点

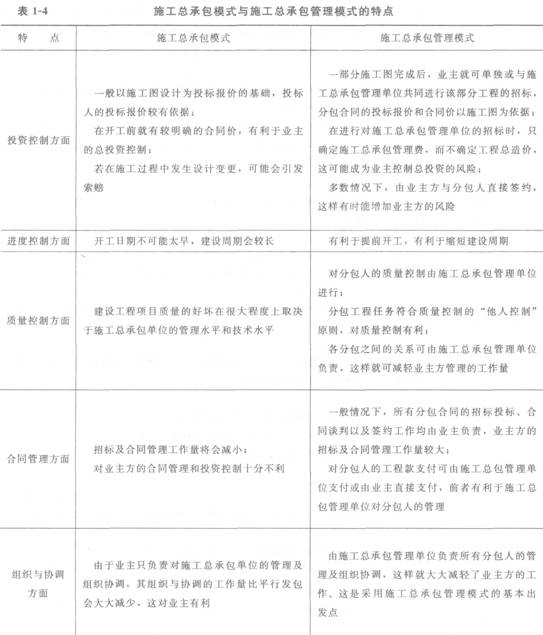

  施工总承包模式与施工总承包管理模式的特点见表1―4。



  四、施工总承包模式与施工总承包管理模式的比较

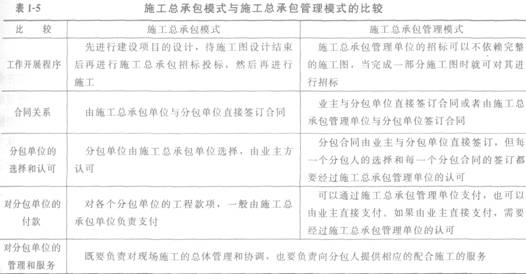

  施工总承包模式与施工总承包管理模式的比较见表1―5。



  五、物资采购模式

  工程建设物资指的是建筑材料、建筑构配件和设备。在国际上业主方工程建设物资采购有多种模式,如:业主方自行采购、与承包商约定某些物资为指定供货商、承包商采购等。《中华人民共和国建筑法》对物资采购有这样的规定:“按照合同约定,建筑材料、建筑构配件和设备由工程承包单位采购的,发包单位不得指定承包单位购入用于工程的建筑材料、建筑构配件和设备或者指定生产厂、供应商”。

  物资采购工作应符合有关合同和设计文件所规定的数量、技术要求和质量标准,并符合工程进度、安全、环境和成本管理等要求。采购管理应遵循下列程序:明确采购产品或服务的基本要求、采购分工及有关责任;进行采购策划,编制采购计划;进行市场调查,选择合格的产品供应或服务单位,建立名录;采用招标或协商等方式实施评审工作,确定供应或服务单位;签订采购合同;运输、验证、移交采购产品或服务;处置不合格产品或不符合要求的服务;采购资料归档。

  【命题考点】

  项目管理委托的模式;施工总承包模式与施工总承包管理模式的特点;施工总承包模式与施工总承包管理模式的比较;设计~施工总承包;设计采购施工总承包;国际建设项目工程总承包的组织;项目建设纲要或设计纲要包括的内容;建设项目工程总承包方的工作程序;物资采购的模式;《中华人民共和国建筑法》对物资采购的规定;物资采购管理应遵循的程序。

  【分析预测】

  (1)项目管理委托的模式。

  (2)对比分析施工总承包模式与施工总承包管理模式的特点。

  (3)对施工总承包模式与施工总承包管理模式就工作开展程序、合同关系、分包单位的选择和认可、对分包单位的付款、对分包单位的管理和服务等方面进行分析比较。

  (4)工程建设的物资采购、物资采购管理的程序。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师全程领跑套餐 抢先热招

  一级建造师百万奖学金申请

  一级建造师常见问题

  【考题回顾】

  【2010年度考试真题】

  1.在施工总承包管理模式下,施工项目总体管理和目标控制的责任由(  )承担。

  A.业主

  B.分包单位

  C.施工总包管理单位

  D.施工总包单位

  【答案】C本题考核的是施工总承包管理模式的特点。施工总承包管理模式是业主方委托一个施工单位或由多个施工单位组成的施工联合体或施工合作体作为施工总包管理单位,业主方另委托其他施工单位作为分包单位进行施工。施工总承包管理单位要承担施工总体管理和目标控制的任务和责任。一般情况下,施工总承包管理单位不参与具体工程的施工,但如施工总承包管理单位也想承担部分工程的施工,它也可以参加该部分工程的投标,通过竞争取得施工任务。

  2.建设工程项目总承包模式下,承包人要完成的工作是(  )。

  A.办理项目规划许可证

  B.编制项目可行性研究报告

  C.负责项目的征地拆迁

  D.进行并负责工程设计

  【答案】D本题考核的是建设项目工程总承包方的工作内容。在建设项目工程设计阶段,总承包方应编制初步设计或基础工程设计文件进行设计审查,编制施工图设计或详细工程设计文件。

  3.根据《建设项目工程总承包管理规范》(GB/T50358-2005),在项目管理收尾阶段,建设工程总承包方的工作内容有(  )。

  A.办理管理权移交

  B.办理项目资料归档

  C.进行竣工决算

  D.对项目人员进行考核评价

  E.解散项目部

  【答案】BDE本题考核的是建设项目工程总承包方在项目管理收尾阶段的工作内容。建设项目工程总承包方在项目管理收尾阶段的工作有:办理项目资料归档,进行项目总结,对项目部人员进行考核评价,解散项目部。

  4.按照工程建设项目物资采购管理程序,物资采购首先应(  )。

  A.选择合格的产品供应或服务单位

  B.进行采购策划,编制采购计划

  C.明确采购要求、采购分工和责任

  D.拟订物资采购合同

  【答案】C本题考核的是物资采购管理程序。采购管理应遵循下列程序:①明确采购产品或服务的基本要求、采购分工及有关责任;②进行采购策划,编制采购计划;③ 进行市场调查,选择合格的产品供应或服务单位,建立名录;④采用招标或协商等方式实施评审工作,确定供应或服务单位;⑤签订采购合同;⑥运输、验证、移交采购产品或服务;⑦处置不合格产品或不符合要求的服务;⑧采购资料归档。

  5.可以接受业主方、施工方、供货方或建设项目总承包方的委托,提供代表委托方利益的项目管理服务的组织是(  )。

  A.项目管理咨询企业

  B.建设单位

  C.设计单位

  D.房地产公司

  【答案】A本题考核的是项目管理委托的模式。在国际上项目管理咨询公司(咨询事务所,或称顾问公司)可以接受业主方、设计方、施工方、供货方和建设项目工程总承包方的委托,提供代表委托方利益的项目管理服务。项目管理咨询公司所提供的这类服务的工作性质属于工程咨询(工程顾问)服务。

  【2009年度考试真题】

  1.某建设工程项目采用施工总承包管理模式,若施工总承包管理单位想承担部分工程的施工任务,则应(  )。

  A.通过投标竞争取得施工任务

  B.通过项目业主委托取得施工任务

  C.自行决定便可取得施工任务

  D.通过施工总承包单位委托取得施工任务

  【答案】A本题考核的是建设工程施工总承包管理模式。一般情况下,施工总承包管理单位不参与具体工程的施工,但如施工总承包管理单位也想承担部分工程的施工,它可以参加该部分工程的投标,通过竞争取得施工任务。

  2.关于建设项目工程总承包的说法,正确的有(  )。

  A.工程总承包企业应向项目业主负责

  B.总承包企业可依法将所承包工程中的部分工作发包给具有相应资质的分包企业

  C.总承包企业可按照合同约定对项目勘察、设计、采购、施工、试运行等实行全过程或若干阶段的承包

  D.工程分包企业应向总承包企业和业主负责

  E.建设项目工程总承包的主要意义在于总价包干和“交钥匙”

  【答案】ABC本题考核的是建设项目工程总承包的内涵。工程总承包企业受业主委托,按照合同约定对工程建设项目的勘察、设计、采购、施工、试运行等实行全过程或若干阶段的承包。工程总承包企业按照合同约定对工程项目的质量、工期、造价等向业主负责。工程总承包企业可依法将所承包工程中的部分工作发包给具有相应资质的分包企业;分包企业按照分包合同的约定对总承包企业负责。建设项目工程总承包的主要意义并不在于总价包干和“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。

  3.根据《中华人民共和国建筑法》,合同约定由工程承包单位采购的工程建设物资,建设单位可以(  )。

  A.指定生产厂

  B.指定供应商

  C.提出质量要求

  D.指定具体品牌

  【答案】C本题考核的是工程建设的物资采购。《中华人民共和国建筑法》对物资采购有这样的规定:“按照合同约定,建筑材料、建筑构配件和设备由工程承包单位采购的,发包单位不得指定承包单位购入用于工程的建筑材料、建筑构配件和设备或者指定生产厂、供应商”。

  【2007年度考试真题】

  施工总承包模式与施工总承包管理模式的相同之处在于(  )。

  A.项目建设周期

  B.总包单位对分包单位的管理责任

  C.业主对分包单位的付款方式

  D.业主对分包单位的选择和认可权限

  【答案】B施工总承包管理单位和施工总承包单位一样,既要负责对现场施工的总体管理和协调,也要负责向分包人提供相应的配合施工的服务。

  【2006年度考试真题】

  1.某工程采用建设工程项目总承包模式,业主依据总承包合同约定,委托一家装饰装修单位分包该工程项目的装饰装修任务,则该装饰装修单位应对(  )负责。

  A.业主

  B.项目总承包单位,

  C.工程监理单位

  D.质量监督机构

  【答案】B工程总承包企业按照合同约定对工程项目的质量、工期、造价等向业主负责。工程总承包企业可依法将承包工程中的部分工作发包给具有相应资质的分包企业;分包企业按照分包合同的约定对总承包企业负责。

  2.可以承担建设工程项目总承包任务的组织有(  )。

  A.为业主提供服务的一个工程咨询单位与一个施工单位组成的联合体

  B.实施监理的一个工程监理单位与一个施工单位组成的联合体

  C.一个设计单位与一个施工单位组成的合作体

  D.一个设计单位与多个施工单位组成的联合体

  E.一个设计单位

  【答案】CE国际建设项目工程总承包的组织有以下几种可能的模式:①一个组织(企业)既具有设计力量,又具有施工力量,由它独立地承担建设项目工程总承包的任务;②由设计单位和施工单位为一个特定的项目组成联合体或合作体,以承担建设项目工程总承包的任务;③由施工单位承接建设项目工程总承包的任务,而设计单位受施工单位的委托承担其中的设计任务;④由设计单位承接建设项目工程总承包的任务,而施工单位作为其分包承担其中的施工任务。

  3.建设工程项目总承包方式的核心是(  )。

  A.实行总价包干

  B.业主可得到“交钥匙工程”

  C.实现设计单位和施工单位的相互融合

  D.实现设计与施工过程的组织集成

  E.为项目建设增值

  【答案】CDE建设项目工程总承包的主要意义并不在于总价包干和“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。

  4.在国际上,民用建筑工程项目总承包的招标,对工程项目多数采用(  )描述的方式。

  A.构造

  B.施工图

  C.功能

  D.规模

  【答案】C在国际上,民用建筑项目工程总承包的招标多数采用项目功能描述的方式,而不采用项目构造描述的方式,因为项目构造描述的招标依据是设计文件,而工程总承包招标时业主方还不可能提供具体的设计文件。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师全程领跑套餐 抢先热招

  一级建造师百万奖学金申请

  一级建造师常见问题

  【典型习题】

  1.施工总承包模式在投资控制方面的特点不包括(  )。

  A.若在施工过程中发生设计变更,可能会引发索赔

  B.一般以施工图设计为投标报价的基础,投标人的投标报价较有依据

  C.在开工前就有较明确的合同价,有利于业主的总投资控制

  D.多数情况下,由业主方与分包人直接签约,这样有可能增加业主方的风险

  2.关于施工总承包模式和施工总承包管理模式的说法,正确的是(  )。

  A.施工总承包管理模式,业主方招标和合同管理的工作量较小

  B.施工总承包模式如果采用费率招标,对投资控制有利

  C.施工总承包管理模式一般要等到施工图全部设计完成才能进行招标

  D.施工总承包管理模式有利于压缩工期

  3.采用施工总承包管理模式时,对分包人的工程款支付可由(  )支付。

  A.业主

  B.施工总包管理单位

  C.监理单位

  D.施工方

  E.设计方

  4.施工总承包管理模式与施工总承包模式的区别表现在(  )等方面。

  A.合同关系

  B.工作开展程序

  C.对分包单位的付款

  D.项目参与方

  E.对分包单位的管理和服务

  5.工程总承包企业受业主委托,按照合同约定对工程建设项目的(  )等实行全过程或若干阶段的承包。

  A.设计

  B.采购

  C.施工

  D.竣工验收

  E.试运行

  6.建设项目总承包的目的是(  )。

  A.降低项目投资风险

  B.为项目建设增值

  C.实行固定总价包干

  D.业主方免于参与项目建设管理

  7.业主方自行编制,或委托顾问工程师编制项目建设纲要或设计纲要,它是建设项目工程总承包方编制项目设计建议书的依据。项目建设纲要或设计纲要包括的内容有(  )。

  A.项目定义

  B.设计原则和设计要求

  C.项目实施的技术大纲

  D.材料和设施的技术要求

  E.项目计划

  8.建设项目工程总承包方在合同收尾时的工作包括(  )。

  A.办理项目资料归档

  B.办理决算手续

  C.取得合同目标考核证书

  D.进行项目总结

  E.清理各种债权债务

  9.采用施工总承包管理模式的基本出发点是(  )。

  A.质量控制方面

  B.进度控制方面

  C.组织与协调方面

  D.投资控制方面

  10.属于施工总承包管理模式质量控制方面特点的有(  )。

  A.对分包人的质量控制由施工总承包管理单位进行

  B.建设工程项目质量的好坏在很大程度上取决于施工总承包单位的管理水平和技术水平

  C.分包工程任务符合质量控制的“他人控制”原则,对质量控制有利

  D.各分包之间的关系可由施工总承包管理单位负责,这样就可减轻业主方管理的作量

  E.多数情况下,由业主方与分包人直接签约,这样有可能增加业主方的风险

  【答案】1.D2.D3.AB4.ABCE5.ABCE6.B7.ABCD8.BCE9.C10.ACD
