费用索赔教材解读与命题考点
1Z206000 建设工程项目质量控制
命题考点十七 费用索赔
【教材解读】
一、承包商可索赔的费用项目

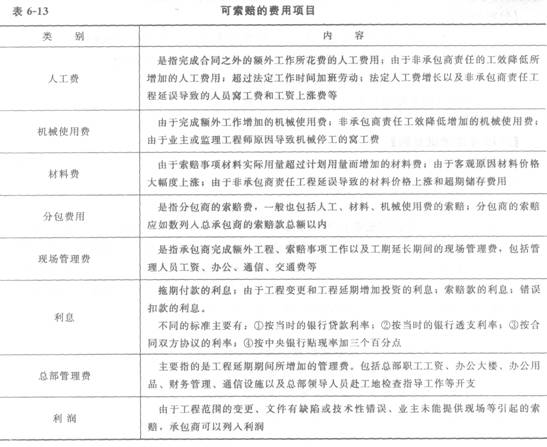

可索赔的费用项目见表6―13。
二、索赔费用的计算方法
1.实际费用法
计算原则是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。用实际费用法计算时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。
2.总费用法
总费用法就是当发生多次索赔事件以后,重新计算该工程的实际总费用,实际总费用减去投标报价时的估算总费用,即为索赔金额。
3.修正的总费用法
修正的总费用法是对总费用法的改进,即在总费用计算的原则上,去掉一些不合理的因素,使其更合理。
【命题考点】
合同之外的额外工作;非承包商责任的工效降低;机械台班费;自有机械的折旧费;租赁机械的租赁费;列入总承包商的索赔款总额;拖期付款的利息;由于工程变更和工程延期增加投资的利息;索赔款的利息;错误扣款的利息;工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场;支付的实际开支;考虑间接费和利润;实际总费用减去投标报价时的估算总费用;某项工作调整后的实际总费用减去该项工作的报价费用。
【分析预测】
(1)分析判断在某工程施工过程中所发生的额外费用是否可以提出索赔。
(2)计算某工程施工过程中承包商可以向业主提出的索赔款额为多少。
(3)要注意机械使用费的索赔单价的确定。
(4)选择不同的索赔费用的计算方法来计算索赔款。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【考题回顾】
【2010年度考试真题】
下列索赔事件中,承包人可以索赔利润的是( )。
A.材料价格上涨
B.工程暂停
C.工期延期
D.工程变更
【答案】D本题考核的是费用索赔。材料价格上涨可以索赔材料费。一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。但对于工程暂停的索赔,由于利润通常是包括在每项实施工程内容的价格之内的,而延长工期并未影响削减某些项目的实施,也未导致利润减少。所以,一般监理工程师很难同意在工程暂停的费用索赔中加进利润损失。
【2009年度考试真题】
1.下列事件中,承包商可以向业主提出费用索赔的有( )。
A.工程量发生变化,引起承包商费用的增加
B.货币出现贬值,导致承包商实际费用的增加
C.业主延期支付应付工程款,造成利润损失
D.由于不可抗力,造成停工损失
E.施工中出现了承包商难以预计的地下暗河,导致费用增加
【答案】AE本题考核的是建设工程项目的费用索赔。承包商可索赔的费用包括:由于非承包商责任的工效降低所增加的人工费用;超过法定工作时间加班劳动;法定人工费增长以及非承包商责任工程延期导致的人员窝工费和工资上涨费;由于索赔事项材料实际用量超过计划用量而增加的材料费;由于客观原因材料价格大幅度上涨;由于非承包商责任工程延期导致的材料价格上涨和超期储存费用;由于完成额外工作增加的机械使用费;非承包商责任工效降低增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费;分包费用;现场管理费;拖期付款的利息;错误扣款的利息;总部(企业)管理费;由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。
2.实际费用法是工程费索赔中最常用的一种计算方法,该方法的计算原则是( )。
A.以承包商为某项索赔工作所支付的实际开支为根据
B.以承包商为某项索赔工作所支付的含税工程造价为根据
C.以承包商为某项索赔工作所支付的直接工程费为根据
D.以承包商为某项索赔工作所支付的直接费为根据
【答案】A本题考核的是索赔费用的计算方法。索赔费用的计算方法有:实际费用法、总费用法和修正的总费用法。实际费用法是计算工程索赔时最常用的一种方法。这种方法的计算原则是以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。
【2007年度考试真题】
建设工程索赔中,承包商计算索赔费用时最常用的方法是( )。
A.总费用法
B.修正的总费用法
C.实际费用法
D.修正的实际费用法
【答案】C索赔费用的计算方法有实际费用法、总费用法和修正的总费用法,其中,实际费用法是计算工程索赔时最常用的一种方法。
【2006年度考试真题】
1.承包商可以向业主索赔利润的情况有( )。
A.工程范围变更
B.文件有缺陷
C.分部工程延期施工
D.文件技术性错误
E.业主未能提供现场
【答案】ABDE一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以列入利润。
2.下列各种情况中,施工单位可索赔施工机械使用费的是( )。
A.完成额外工作而增加的机械使用费
B.业主方未及时提供施工图纸导致机械停工的窝工费
C.机械配置原因导致机械工效降低而增加的机械使用费
D.施工机械故障导致机械停工的窝工费
E.已经监理工程师批准的施工方案不当导致机械停工的窝工费
【答案】AB施工机械使用费的索赔包括:由于某种原因完成额外工作增加的机械使用费;非承包商责任工效降低增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费。
3.某工程采用实际费用法计算承包商的索赔金额,由于主体结构施工受到干扰的索赔事件发生后,承包商应得的索赔金额中除可索赔的直接费外,还应包括( )。
A.应得的措施费和间接费
B.应得的间接费和利润
C.应得的现场管理费和分包费
D.应得的总部管理费和分包费
【答案】B用实际费用法计算索赔金额时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。
4.某工程由于业主方提供的施工图纸有误,造成施工总包单位人员窝工75工日,增加用工8工日;由于施工分包单位设备安装质量不合格返工处理造成人员窝工60工日,增加用工6工日。合同约定人工费日工资标准为50元,窝工补偿标准为日工资标准的70%,则业主应给予施工总包单位的人工费索赔金额是( )元。
A.5425
B.4150
C.3025
D.2905
【答案】C施工总包单位的人员窝工和增加用工是由于非承包商原因造成的,所以可以索赔,索赔费用的计算过程为:75×50×70%+8×50=3025元。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【典型习题】
1.在建设工程项目施工索赔中,可索赔的人工费包括( )。
A.施工企业因雨期停工后加班增加的人工费用
B.法定人工费用增加费用
C.完成合同外的额外工作所花费的人工费用
D.非承包商责任的工效降低所增加的人工费用
E.非承包商责任造成工期延长导致的人员窝工费
2.职工福利费属于可索赔费用中的( )。
A.直接费
B.间接费
C.分包费
D.总部管理费
3.可索赔的材料费中应包括( )。
A.二次搬运费
B.仓储费
C.运输费
D.机械使用费
E.合理的损耗费用
4.索赔费用的计算方法有( )。
A.修正的总费用法
B.实际费用法
C.计划费用法
D.修正的实际费用法
E.总费用法
5.某建设项目业主与施工单位签订了可调价格合同。合同中约定:主导施工机械一台为施工单位自有设备,台班单价800元/台班,折旧费为100元/台班,人工日工资单价为40元/工日,窝工工费10元/工日。合同履行中,因场外停电全场停工2天,造成人员窝工20个工日;因业主指令增加一项新工作,完成该工作需要5天时间,机械5台班,人工20个工日,材料费5000元,则施工单位可向业主提出直接费补偿额为( )元。
A.10600
B.10200
C.11600
D.12200
6.合同履行过程中,业主要求保护施工现场的一棵古树。为此,承包商自有一台塔吊累计停工2天,后又因工程师指令增加新的工作,需要增加塔吊2个台班,台班单价1000元/台班,折旧费200元/台班,则承包商可提出的直接费补偿为( )元。
A.2000
B.2400
C.4000
D.4800
【答案】1.BCDE2.D3.BCE4.ABE5.B6.B
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 一级建造师《建设工程项目管理》精选考点:项目监理机构人员职责2024-11-26
- 一级建造师《建设工程项目管理》精选考点:工程承包模式2024-11-25
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
