当前位置: 首页 > 一级建造师 > 一级建造师备考资料 > 一建市政教材解读:1K412021 各类围堰施工要求

一建市政教材解读:1K412021 各类围堰施工要求

更新时间:2015-09-14 14:39:24 来源:|0 浏览0收藏0

一级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要   【摘要】环球网校一级建造师频道为您提供一级建造师考试必备的复习资料和试题,供考生复习备考之用,本文为一建市政教材解读:1K412021 各类围堰施工要求,是考生必须要熟记和掌握的重点内容。2015年的一级

  【摘要】环球网校一级建造师频道为您提供一级建造师考试必备的复习资料和试题,供考生复习备考之用,本文为一建市政教材解读:1K412021  各类围堰施工要求,是考生必须要熟记和掌握的重点内容。2015年的一级建造师考试将于9月19日至20日举行,环球网校在此提醒广大考生做好复习备考。祝广大考生顺利通过一级建造师考试!

  1K412020 城市桥梁下部结构施工

  1K412021 各类围堰施工要求

  一、围堰施工的一般规定

  (1)围堰高度应高出施工期间可能出现的最高水位(包括浪高)0. 5~0.7m。

  (2)同堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等。同堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对嗣堰、河床的集中冲刷和对航道、导流的影响。

  (3)堰内平面尺寸应满足基础施工的需要。

  (4)围堰要求防水严密,减少渗漏。

  (5)堰体外坡面有受冲刷危险时,应在外坡面设置防冲刷设施。

  二、各类围堰适用范围

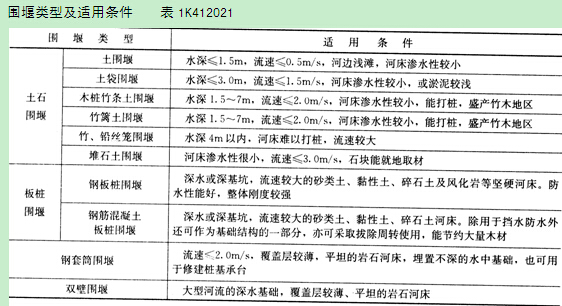

  各类围堰适用范围见表1K4120210

  三、土围堰施工要求

  (1)筑堰材料宜用黏性土、粉质黏土或砂质黏土。填出水面之后应进行夯实。填土应自上游开始至下游合龙。

  (2)筑堰前,必须将筑堰部位河床之上的杂物、石块及树根等清除干净。

  (3)堰顶宽度可为1~2m。机械挖基时不宜小于3m。堰外边坡迎水流一侧坡度宜为

  1:2~1:3,背水流一侧可在1:2之内。堰内边坡宜为1:1~1:1.5。内坡脚与基坑边

  的距离不得小于1m 。

  四、土袋堰施工要求

  (1)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。袋中宜装不渗水的黏性土,装土量为土袋容量的1/2~2/3。袋口应缝合。堰外边坡为1:0.5~1:1,堰内边坡为1:0.2~1:0.5 。围堰中心部分可填筑黏土及黏性土芯墙。

  (2)堆码土袋,应自上游开始至下游合龙。上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。

  (3)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。

  五、钢板桩围堰施工要求

  (1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。

  (2)钢板桩的机械性能和尺寸应符合规定要求。

  (3)施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。施打时,必须备有导向设备,以保证钢板桩的正确位置。

  (4)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。

  (5)施打顺序一般从上游向下游合龙。

  (6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。

  (7)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。

  (8)施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。

  六、钢筋混凝土板桩围堰施工要求

  (1)板桩断面应符合设计要求。板桩桩尖角度视土质坚硬程度而定。沉人砂砾层的板桩桩头,应增设加劲钢筋或钢板。

  (2)钢筋混凝土板桩的制作,应用刚度较大的模板,榫口接缝应顺直、密合。如用中心射水下沉,板桩预制时,应留射水通道。

  (3)目前钢筋混凝土板桩中,空心板桩较多。空心多为圆形,用钢管作芯模。板桩的榫口一般圆形的较好。桩尖一般斜度为1:2.5~1:1.5。

  七、套箱围堰施工要求

  (1)无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑。套箱可制成整体式或装配式。

  (2)制作中应防止套箱接缝漏水。

  (3)下沉套箱前,同样应清理河床。若套箱设置在岩层上时,应整平岩面。当岩面有坡度时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏。

  八、双壁钢围堰施工要求

  (1)双壁钢围堰应作专门设计,其承载力、刚度、稳定性、锚锭系统及使用期等应满足施工要求。

  (2)双壁钢围堰应按设计要求在工厂制作,其分节分块的大小应按工地吊装、移运能力确定。

  (3)双壁钢围堰各节、块拼焊时,应按预先安排的顺序对称进行。拼焊后应进行焊接质量检验及水密性试验。

  (4)钢围堰浮运定位时,应对浮运、就位和灌水着床时的稳定性进行验算。尽量安排在能保证浮运顺利进行的低水位或水流平稳时进行,宜在白昼无风或小风时浮运。在水深或水急处浮运时,可在围堰两侧设导向船。围堰下沉前初步锚锭于墩位上游处。在浮运、下沉过程中,围堰露出水面的高度不应小于lm。

  (5)就位前应对所有缆绳、锚链、锚锭和导向设备进行检查调整,以使围堰落床工作顺利进行,并注意水位涨落对锚锭的影响。

  (6)锚锭体系的锚绳规格、长度应相差不大。锚绳受力应均匀。边锚的预拉力要适当,避免导向船和钢围堰摆动过大或折断锚绳。

  (7)准确定位后,应向堰体壁腔内迅速、对称、均衡的灌水,使围堰落床。

  (8)落床后应随时观测水域内流速增大而造成的河床局部冲刷,必要时可在冲刷段用卵石、碎石垫填整平,以改变河床上的粒径,减小冲刷深度,增加围堰稳定性。

  (9)钢围堰着床后,应加强对冲刷和偏斜情况的检查,发现问题及时调整。

  (1 0)钢围堰浇筑水下封底混凝土之前,应按照设计要求进行清基,并由潜水员逐片检查合格后方可封底。

  (1 1)钢围堰着床后的允许偏差应符合设计要求。当作为承台模板用时,其误差应符合模板的施工要求。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    2014年一级建造师《机电工程》教材解读与命题考点解析

    各地2014年一级建造师考试准考证打印时间【汇总】

    2014年一级建造师《各科目》实战模拟题与答案汇总

    交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995



分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
