  1K420060 市政公用工程施工现场管理

  1K420061 施工现场布置与管理的要点

  一、施工现场的平面布置与划分

  (一)基本要求

  (1)在施工用地范围内,将各项生产、生活设施及其他辅助设施进行规划和布置,满足施工组织设计及维持社会交通的要求。

  (2)市政公用工程的施工平面布置图有明显的动态特性,必须详细考虑好每一步的平面布置及其合理衔接;科学合理的规划,绘制出施工现场平面布置图。

  (3)工程施工阶段按照施工总平面图要求,设置道路、组织排水、搭建临时设施、堆放物料和停放机具设备等。

  (二)总平面图设计依据

  (1)现场勘查、信息收集、分析数据资料;工程所在地区的原始资料,包括建设、勘察、设计单位提供的资料,工程所在地区的自然条件及技术、经济条件。

  (2)经批准的工程项目施工组织设计、交通导行(方案)图、施工总进度计划。

  (3)现有和拟建工程的具体位置、相互关系及净距离尺寸。

  (4)各种工程材料、构件、半成品,施工机具和运输工具等资源需求量计划。

  (5)建设单位可提供的房屋和其他设施。

  (6)批准的临时占路和用地等文件。

  (三)总平面布置原则

  (1)满足施工进度、方法、工艺流程及施工组织的需求,平面布置合理、紧凑,尽可能减少施工用地。

  (2)合理组织运输,保证场内道路畅通,运输方便,各种材料能按计划分期分批进场,避免二次搬运,充分利用场地。

  (3)因地制宜划分施工区域的和临时占用的场地,且应满足施工流程的要求,减少各工种之间的干扰。

  (4)在保证施工顺利进行的条件下,降低工程成本;减少临时设施搭设,尽可能利用施工现场附近的原有建筑物作为施工临时设施。

  (5)施工现场临时设施的布置,应方便生产和生活,办公用房靠近施工现场,福利设施应在生活区范围之内?并尽量远离施工区。

  (6)施工平面布置应符合主管部门相关规定和建设单位安全保卫、消防、环境保护的要求。

  (四)平面布置的内容

  (1)施工图上所有地上、地下建筑物、构筑物以及其他设施的平面位置。

  (2)给水、排水、供电管线等临时位置。

  (3)生产、生活临时区域及和仓库、材料构件、机具设备堆放位置。

  (4)现场运输通道、便桥及安全消防临时设施。

  (5)环保、绿化区域位置。

  (6)围墙(挡)与人口(至少要有2处)位置。

  一、施工现场封闭管理

  (一)封闭管理的原因

  未封闭管理的施工现场的作业条件差,不安全因素多,在作业过程中既容易伤害作业人员,也容易伤害现场以外的人员。因此,施工现场必须实施封闭式管理,将施工现场与外界隔离,以保护环境、美化市容。

  (二)围挡(墙)

  (1)施工现场围挡(墙)应沿工地四周连续设置,不得留有缺口,并根据地质、气候、围挡(墙)材料进行设计与计算,确保围挡(墙)的稳定性、安全性。

  (2)围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹篱笆或安全网等。

  (3)施工现场的围挡一般应不低于1.8m,在市区内应不低于2.5m,且应符合当地主管部门有关规定。

  (4)禁止在围挡内侧堆放泥土、砂石等散状材料以及架管、模板等。

  (5)雨后、大风后以及春融季节应当检查围挡的稳定性,发现问题及时处理。

  (三)大门和出人口

  (1)施工现场应当有固定的出人口,出人口处应设置大门。

  (2)施工现场的大门应牢固美观,大门上应标有企业名称或企业标识。

  (3)出入口应当设置专职门卫保卫人员,制定门卫管理制度及交接班记录制度。

  (4)施工现场的进口处应有整齐明显的“五牌一图”

  1)五牌:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产(无重大事故)牌、文明施工牌;工程概况牌内容一般应写明工程名称、面积、层数、建设单位、设计单位、施工单位、监理单位、开竣工日期、项目负责人(经理)以及联系电话。

  2)一图:施工现场总平面图。可根据情况再增加其他牌图,如工程效果图、项目部组织机构及主要管理人员名单图等。

  (5)标牌是施工现场重要标志的一项内容,所以不但内容应有针对性,同时标牌制

  作、挂设也应规范整齐、美观,字体工整。

  (四)警示标牌布置与悬挂

  (1)施工现场应当根据工程特点及施工的不同阶段,有针对性地设置、悬挂安全警示标志。在施工现场的危险部位和有关设备、设施上设置安全警示标志,是为了提醒、警示进入施工现场的管理人员、作业人员和有关人员,要时刻认识到所处环境的危险性,随时保持清醒和警惕,避免事故发生。

  (2)根据国家有关规定,施工现场入口处、施工起重机具(械)、临时用电设施、脚手架、出入通道口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有害危险气体和液体存放处等属于危险部位,应当设置明显的安全警示标志。

  (3)安全警示标志的类型、数量应当根据危险部位的性质不同,设置不同的安全警示标志。如:在爆破物及有害危险气体和液体存放处设置禁止烟火、禁止吸烟等禁止标志;在施工机具旁设置当心触电、当心伤手等警告标志;在施工现场人口处设置必须戴安全帽等指令标志;在通道口处设置安全通道等指示标志;在施工现场的沟、坎、深基坑等处,夜间要设红灯示警。

  (4)施工现场安全标志设置后应当进行统计记录,绘制安全标志布置图,并填写施工现场安全标志登记表。

  三、施工现场场地与道路

  (一)现场的场地

  (1)现场的场地应当整平,清除障碍物,无坑洼和凹凸不平,雨季不积水,暖季应适当绿化。

  (2)施工现场应具有良好的排水系统,设置排水沟及沉淀池,现场废水未经允许不得直接排人市政污水管网和河流。

  (3)现场存放的化学品等应设有专门的库房,地面应进行防渗漏处理。地面应当经常洒水,对粉尘源进行覆盖遮挡。

  (二)施工现场的道路要求

  (1)施工现场的道路应畅通,应当有循环干道,满足运输、消防要求。

  (2)主干道应当平整坚实,且有排水措施,硬化材料可以采用混凝土、预制块或用石屑、焦渣、砂石等压实整平,保证不沉陷,不扬尘,防止泥土带人市政道路。

  (3)道路应当中间起拱,两侧设排水设施,主干道宽度不宜小于3.5m,载重汽车转弯半径不宜小于15m,如因条件限制,应当采取措施。

  (4)道路的布置要与现场的材料、构件、仓库等堆场、吊车位置相协调、配合。

  (5)施工现场主要道路应尽可能利用永久性道路,或先建好永久性道路的路基,在主体工程结束之前再铺路面。

  四、临时设施搭设与管理

  (一)临时设施的种类

  (1)办公设施,包括办公室、会议室、门卫传达室等。

  (2)生活设施,包括宿舍、食堂、厕所、淋浴室、阅览娱乐室、卫生保健室等。

  (3)生产设施,包括材料仓库、防护棚、加工棚(站、厂,如混凝土搅拌站、砂浆搅拌站、木材加工厂、钢筋加工厂、机具(械)维修厂等)、操作棚等。

  (4)辅助设施,包括道路、停车场、现场排水设施、围墙、大门等。

  (二)临时设施的搭设与管理

  1.办公室

  施工现场应设置办公室,办公室内布局应合理,文件资料宜归类存放,并应保持室内清洁卫生。

  2.职工宿舍

  (1)宿舍应当选择在通风、干燥的位置,防止雨水、污水流人;不得在尚未竣工建筑物内设置员工集体宿舍。

  (2)宿舍必须设置可开启式窗户,设置外开门;宿舍内应保证有必要的生活空间,室内净高不得小于2.4m,通道宽度不得小于0.9m,每间宿舍居住人员不应超过16人。

  (3)宿舍内的单人铺不得超过2层,严禁使用通铺,床铺应高于地面0.3m,人均床铺面积不得小于1.9m×0.9m,床铺间距不得小于0.3m。

  (4)宿舍内应设置生活用品专柜,有条件的宿舍宜设置生活用品储藏室;宿舍内严禁存放施工材料、施工机具和其他杂物;宿舍周围应当搞好环境卫生,应设置垃圾桶、鞋柜或鞋架,生活区内应为作业人员提供晾晒衣物的场地,房屋外应道路平整,晚间有充足的照明。

  (5)寒冷地区冬季宿舍应有保暖措施、防煤气中毒措施,火炉应当统一设置、管理,炎热季节应有消暑和防蚊虫叮咬措施。

  (6)应当制定宿舍管理使用责任制,轮流负责卫生和使用管理或安排专人管理。

  3.食堂

  (1)食堂应当选择在通风、干燥的位置,防止雨水、污水流人,应当保持环境卫生,远离厕所、垃圾站、有毒有害场所等污染源的地方,装修材料必须符合环保、消防要求。

  (2)食堂应设置独立的制作间、储藏间;食堂应配备必要的排风设施和冷藏设施,安装纱门纱窗,室内不得有蚊蝇,门下方应设不低于0.2m的防鼠挡板;食堂的燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品。

  (3)食堂制作间灶台及其周边应贴瓷砖,瓷砖的高度不宜小于1.5m;地面应做硬化和防滑处理,按规定设置污水排放设施。

  (4)食堂制作间的刀、盆、案板等炊具必须生熟分开,食品必须有遮盖,遮盖物品应有正反面标识,炊具宜存放在封闭的橱柜内。

  (5)食堂内应有存放各种佐料和副食的密闭器皿,并应有标识,粮食存放台距墙和地面应大于0.2m。

  (6)食堂外应设置密闭式泔水桶,并应及时清运,保持清洁;应当制定并在食堂张挂食堂卫生责任制,责任落实到人,加强管理。

  4.厕所

  (1)厕所大小应根据施工现场作业人员的数量设置。

  (2)施工现场应设置水冲式或移动式厕所,厕所地面应硬化,门窗齐全。蹲坑间宜设置隔板,隔板高度不宜低于0.9m。

  (3)厕所应设专人负责,定时进行清扫、冲刷、消毒,防止蚊蝇孳生。

  5.仓库

  (1)仓库的面积应通过计算确定,根据各个施工阶段需要的先后进行布置;水泥仓库应当选择地势较高、排水方便、靠近搅拌机的地方。

  (2)仓库内各种工具器件物品应分类集中放置,设置标牌,标明规格型号。

  (3)易燃易爆仓库的布置应当符合防火、防爆安全距离要求;易燃、易爆和剧毒物品不得与其他物品混放,并建立严格的进出库制度,由专人管理。

  (三)材料堆放与库存

  1.一般要求

  (1)由于城区施工场地受到严格控制,项目部合理组织材料的进场,减少现场材料的堆放量,减少场地和仓库面积。

  (2)对已进场的各种材料、机具设备,严格按照施工总平面布置图位置码放整齐。

  (3)停放到位,且便于运输和装卸,应减少二次搬运。

  (4)地势较高、坚实、平坦、回填土应分层夯实,要有排水措施,符合安全、防火的要求。

  (5)各种材料应当按照品种、规格堆放,并设明显标牌,标明名称、规格和产地等。

  (6)施工过程中做到“活完、料净、脚下清”。

  2.主要材料半成品的堆放

  (1)大型工具,应当一头见齐。

  (2)钢筋应当堆放整齐,用方木垫起,不宜放在潮湿处和暴露在外。

  (3)砖应丁码成方垛,不准超高并距沟槽坑边不小于0.5m,防止坍塌。

  (4)砂应堆成方,石子应当按不同粒径规格分别堆放成方。

  (5)各种模板应当按规格分类堆放整齐,地面应平整坚实,叠放高度一般不宜超高

  1.6m;大模板存放应放在经专门设计的存架上,应当采用两块大模板面对面存放,当存放在施工楼层上时,应当满足自稳角度并有可靠的防倾倒措施。

  (6)混凝土构件堆放场地应坚实、平整,按规格、型号堆放,垫木位置要正确,多层构件的垫木要上下对齐,垛位不准超高;混凝土墙板宜设插放架,插放架要焊接或绑扎牢固,防止倒塌。

  3.场地清理

  作业区内,要做到工完场地清,拆模时应当随拆随清理运走,不能马上运走的应码放整齐,模板上的钉子要及时拔除或敲弯,防止钉子戳脚。

  五、施工现场的卫生管理

  1.卫生保健

  (1)施工现场应设置保健卫生室,配备保健药箱、常用药及绷带、止血带、颈托、担架等急救器材,小型工程可以用办公用房兼做保健卫生室。

  (2)施工现场应当配备兼职或专职急救人员,处理伤员和职工保健,对生活卫生进行监督和定期检查食堂、饮食等卫生情况。

  (3)要利用板报等形式向职工介绍防病的知识和方法,做好对职工卫生防病的宣传教育工作,针对季节性流行病、传染病等。

  (4)当施工现场作业人员发生法定传染病、食物中毒、急性职业中毒时,必须在2h内向事故发生所在地建设行政主管部门和卫生防疫部门报告,并应积极配合调查处理。

  (5)现场施工人员患有法定的传染病或病源携带者时,应及时进行隔离,并由卫生防疫部门进行处置。

  (6)办公区和生活区应设专职或兼职保洁员,负责卫生清扫和保洁,应有灭鼠、蚊、蝇、蟑螂等措施,并应定期投放和喷洒药物。

  2.食堂卫生

  (1)食堂必须有卫生许可证。

  (2)炊事人员必须持有身体健康证,上岗应穿戴洁净的工作服、工作帽和口罩,并应保持个人卫生。

  (3)炊具、餐具和饮水器具必须及时清洗消毒。

  (4)必须加强食品、原料的进货管理,做好进货登记,严禁购买无照、无证商贩经营的食品和原料,施工现场的食堂严禁出售变质食品。

  【案例1K420061】

  1.背景

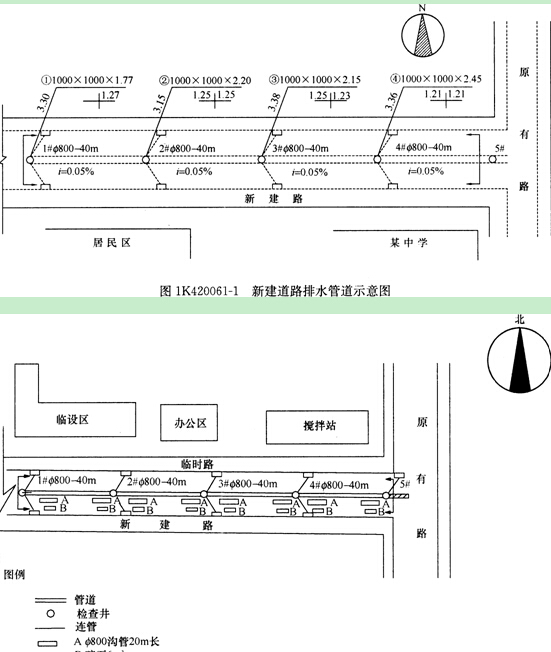

  某公司中标承建开发区新建主干路含雨水管道工程,新建主干路全长1.85km,与现况外环(原有路)垂直相接,为已初具规模的开发区打通通向市区的交通(如图1K420061-1所示)。该路段现况系碎石土路,主要是运输物资汽车通行。新建雨水管采用柔性接口钢筋混凝土管,管径DN400~DN800,位于路中,沿路敷设,管顶最小埋深3m,管道基础采用碎石料换填(300mm)处理。现况路南是已建居民区,距丁字路口处为某中学,建有围墙;现况路北为待拆移的散落平房和绿地;距丁字路口有一段菜田。

  2.问题

  (1)设计施工现场平面布置图。

  图1K420061-2 砂、石堆放点布置图

  (2)选择雨水管道施工方法和作业方式。

  (3)设计施工现场临时道路和主要施工材料存放方式。

  3.参考答案

  (1)问题1

  施工项目部编制的施工组织设计提供的现场平面布置图如图1K4200612所示。临设区办公区、拌合站布置在丁字路口现况土路北绿地;主要考虑现况交通影响和对初具规模开发区的环境影响。施工现场,管道工程时适宜采用全封闭围挡,道路结构层施工可考虑半幅施工围挡。

  (2)问题2

  从管道设计图和现场条件来看,采用开槽埋管,且宜采用机械施工。管道为柔性接口钢筋混凝土管,基础为换填处理方式,宜采用快速施工工艺;管顶埋设深度最小为3m,按有关规定,深度在3.0m以上沟槽应采用板桩支撑;综上分析,管道工程适宜组织流水作业方式,在考虑技术性间隔时间基础上确定流水步距。

  (3)问题3

  确定快速施工工艺和流水作业方式后,要考虑沟槽开挖以后,有大量土方,除一部分堆置在沟槽边1.2m以外,作回填土用,其余大部分土方都要外运,外运土方考虑施工车辆通行。施工现场以考虑在管道北侧现况土路作为现场道路,供挖土机、吊车及运输车辆使用。管道南侧,沿线在现况土路上每隔20m堆放I)N800钢筋混凝土管10根(有效长度20m),道渣(砂石料)4~5m3一堆。如图IK420061-2所示。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    2014年一级建造师准考证打印专题

    2014年一级建造师法规时间汇总(蔡恒老师整理)

    2014年一级建造师《各科目》老师讲义【汇总】

    交流互动:一建微博|微信edu24ol_jzs1|QQ群72421116


分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
