当前位置: 首页 > 一级建造师 > 一级建造师模拟试题 > 2015年一建《建筑工程》复习题集:项目施工进度控制方法的应用

2015年一建《建筑工程》复习题集:项目施工进度控制方法的应用

更新时间:2015-09-08 14:04:42 来源:|0 浏览1收藏0

一级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要   【摘要】为方便各位考生更好的备考一级建造师考试,环球网校一级建造师频道特地整理了一级建造师模拟题,并附有答案解析,本文为大家准备的是2015年一建《建筑工程》复习题集:项目施工进度控制方法的应用,

  【摘要】为方便各位考生更好的备考一级建造师考试,环球网校一级建造师频道特地整理了一级建造师模拟题,并附有答案解析,本文为大家准备的是2015年一建《建筑工程》复习题集:项目施工进度控制方法的应用,希望各位一级建造师考生通过模拟试题的方式掌握考点。

    最新推荐: 一级建造师?精彩授课视频免费学习

    课程推荐: 2015年招生方案

  1A420000 建筑工程项目施工管理

  1A420010 项目施工进度控制方法的应用

  复习要点

  1A420011 流水施工方法的应用

  1A420012 网络计划技术的应用

  考点分析

  目前常用的施工进度控制方法主要有如下两种:流水施工方法和网络计划技术。

  1.流水施工

  流水施工作为一种施工组织方法,读者应掌握其相关参数的概念,才能根据各种参数进行施工工期的计算。其施工参数有三种:工艺参数、空间参数、时间参数。

  流水施工的基本组织形式主要分三种:等节奏流水施工、异节奏流水施工、无节奏流水施工,读者应掌握三种形式的不同特点及适用情况,并熟悉其工期计算方法。

  等节奏流水施工工期计算公式:Tp=(M+N-1)K-∑C+∑G,其中C为工序搭接时间,G为工序间隔时间。

  无节奏流水施工工期计算公式:Tp=∑Ki,i+1+∑tn-∑C+∑G,其中Ki,i+1为各施工过程间的流水步距,∑tn为最后一个施工过程的持续时间。

  异节奏流水施工中成倍节拍流水施工工期计算与等节奏流水施工类似,异步距异节奏与无节奏流水施工类似。

  2.网络计划技术

  了解网络计划的分类,以及各种类型的区别。重点掌握双代号时标网络计划的优缺点。

  掌握时差的概念,熟练掌握工作的总时差与自由时间的计算。

  总时差:是指在不影响总工期的前提下,本工作可以利用的机动时间。

  自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。

  注意:某工作的延误对总工期是否有影响,以工作的总时差作为判定依据,而非工作的自由时差。

  读者应掌握关键工作、关键线路的判别,特别是针对双代号实标网络图的判别。

  注意:由关键工作组成的线路不一定是关键线路,但关键线路上的工作肯定都是关键工作。

  对于网络计划的时间参数计算,请读者自行参考相关项目管理用书或教材。

  网络计划的优化是网络计划技术的重点,也是精髓,读者应掌握优化的基本原理、原则和方法。

  工期优化:通过不断压缩关键线路上的关键工作的持续时间等措施,达到缩短工期,满足要求的目的。

  资源优化:通过改变工作的开始时间和完成时间,使资源按照时间的颁布符合优化目标。通常分两种模式:“资源有限、工期最短”的优化,“工期固定、资源均衡,,的优化。

  费用优化:在一定的限定条件下,寻求工程总成本最低时的工期安排,或满足工期要求前提下寻求最低成本的施工组织过程。

  一 单项选择题

  1.关于流水步距的说法,正确的是( )。

  A.第一个专业队与其他专业队开始施工的最小间隔时间

  B.第一个专业队与最后一个专业队开始施工的最小间隔时间

  C.相邻专业队相继开始施工的最小间隔时间

  D.相邻专业队相继开始施工的最大间隔时间

  2.属于流水施工中空间参数的是( )。

  A.流水强度 B.施工队数

  C.操作层数 D.施工过程数

  3.组织等节奏流水施工的前提条件是( )。

  A.各施工段的工期相等

  B.各施工段的施工过程数相等

  C.各施工过程施工队人数相等

  D.各施工过程在各段的持续时间相等

  4.在无节奏流水施工中,通常用来计算流水步距的方法是( )。

  A.累加数列错位相减取差值最大值

  B.累加数列错位相加取和值最小值

  C.累加数列对应相减取差值最大值

  D.累加数列对应相减取差值最小值

  5.属于异节奏流水施工特点的是( )。

  A.流水步距等于流水节拍

  B.专业工作队数目大于施工过程数目

  C.所有施工过程在各施工段上的流水节拍均相等

  D.不同施工过程在同一施工段上的流水节拍都相等

  6.工程网络计划的计划工期应( )。

  A.等于要求工期 B.等于计算工期

  C.不超过要求工期 D.不超过计算工期

  7.在某工程双代号时标网络计划中,除了以终点节点为完成节点的工作外,工作箭线上的波形线表示( )。

  A.工作的总时差

  B.工作的持续时间

  C.工作与其紧前工作之间的时间间隔

  D.工作与其紧后工作之间的时间间隔

  8.在某工程双代号网络计划中,如果以关键节点为完成节点的工作有3项,则该3项工作( )。

  A.自由时差相等 B.总时差相等

  C.全部为关键工作 D.至少有一项为关键工作

  9.在工程网络计划中,判别关键工作的条件是( )最小。

  A.自由时差 B.总时差

  C.持续时间 D.时间间隔

  10.双代号网络计划中的节点表示( )。

  A.工作的连接状态 B.工作的开始

  C.工作的结束 D.工作的开始或结束

  11.在双代号或单代号网络计划中,工作的最早开始时间应为其所有紧前工作( )。

  A.最早完成时间的最小值 B.最早完成时间的最大值

  C.最迟完成时间的最小值 D.最迟完成时间的最大值

  12.在工程网络计划中,某工作的最迟完成时间与其最早完成时间的差值是( )。

  A.该工作的自由时差

  B.该工作的总时差

  C.该工作的持续时间

  D.该工作与其紧后工作之间的时间间隔

  13.在工程网络计划中,工作的自由时差是指在不影响( )的前提下,该工作可以利用的机动时间。

  A.紧后工作最早开始 B.后续+工作最迟开始

  C.紧后工作最迟开始 D.本工作最早完成

  14.当双代号网络计划的计算工期等于计划工期时,对关键工作的错误提法是( )。

  A.关键工作的持续时间最长

  B.关键工作的自由时差为零

  C.相邻两项关键工作之间的时间间隔为零

  D.关键工作的最早开始时间与最迟开始时间相等

  15.已知某写字楼工程双代号网络计划的计划工期等于计算工期,且工作F的完成节点为关键节点,则该工作( )。

  A.为关键工作 B.自由时差小于总时差

  C.自由时差为零 D.自由时差等于总时差

  16.在工程网络计划执行过程中,若某项工作比原计划拖后,而未超过该工作的自由时差,则( )。

  A.不影响总T期,影响后续工作 B.不影响后续工作,影响总工期

  C.对总.T期及后续工作均不影响 D.对总工期及后续工作均有影响

  17.检查某工程施工过程实际进度时,发现某工作的总时差由原计划的4d变为-2d,则说明该工作的实际进度( )。

  A.拖后2d,影响工期2d B.拖后4d,影响工期2d

  C.拖后6d,影响工期2d D.拖后6d,影响工期6d

  18.在工程网络计划中,工作F的最早开始时间为第15天,其持续时间为5d。该工作有三项紧后工作,它们的最早开始时间分别为第24天、第26天和第30天,最迟开始时间分别为第30天、第30天和第32天,则工作F的总时差和自由时差( )d。

  A.分别为10和4 B.分别为10和10

  C.分别为12和4 D.分别为12和10

  19.在酒店装饰装修工程网络计划中,已知工作F总时差和自由时差分别为6d和4d,但在对实际进度进行检查时,发现该工作的持续时间延长了5d,则此时工作F的实际进度对其紧后工作最早开始时间和总工期的影响( )。

  A.延后ld,但不影响总工期

  B.延后5d,但不影响总T期

  C.延后4d,并使总工期延长ld

  D.延后5d,并使总T期延长ld

  20.在双代号时标网络计划中,若某工作箭线上没有波形线,则说明该工作( )。

  A.为关键工作 B.自由时差为零

  C.总时差等于自由时差 D.自由时差不超过总时差

  21.某分项工程实物工程量为1500m2,该分项工程人工时间定额为0.1工日/m2,计划每天安排2班,每班5人完成该分项工程,则在组织流水施工时其流水节拍为( )d。

  A.15 B.30

  C.75 D.150

  22.基础工程划分4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土)在5个施工流水段组织固定节拍流水施工,流水节拍为3d,要求混凝土浇筑3d后才能进行回填土,其中基槽开挖与垫层施工搭接ld,该工程的流水施工工期为( )d。

  A.14 B.26

  C.29 D.39

  23.某工程划分为3个施工过程在5个施工流水段组织加快的成倍节拍流水施工,流水节拍值分别为4d,2d,6d,该工程的施工总工期为( )d。

  A.14 B.16

  C.20 D.28

  二 多项选择题

  1.关于流水施工组织方式的说法,正确的有( )。

  A.平行施工 B.依次施工

  C.等节奏施工 D.异节奏施工

  E.无节奏施工

  2.组织流水施工时,如果按专业成立专业工作队,则其特点有( )。

  A.各专业队在各施工段均可组织流水施工

  B.只有一个专业队在各施工段组织流水施工

  C.各专业队可按施工顺序实现最大搭接

  D.有利于提高劳动生产效率和工程质量

  E.同一时间段只能有一个专业队投人流水施工

  3.组织流水施工时,划分施工段的主要目的有( )。

  A.可增加更多的专业队

  B.有利于各专业队在各施工段组织流水施工

  C.有利于不同专业队同一时间内在各施工段平行施工

  D.缩短施工工艺与组织间歇时间

  E.充分利用工作面、避免窝工,有利于缩短工期

  4.关于组织流水施工的条件的说法,正确的有( )。

  A.工程项目划分为工程量大致相等的施工段

  B.工程项目分解为若干个施工过程

  C.组织尽量多的施工队,并确定各专业队在各施工段的流水节拍

  D.不同专业队完成各施工过程的时间适当搭接起来

  E.各专业队连续作业

  5.下列属于流水施工时间参数的有( )。

  A.工期 B.流水段数

  C.流水节拍 D.流水步距

  E.施工过程数

  6.组织流水施工时,合理划分施工段应遵循的原则有( )。

  A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等

  B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求

  C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性

  D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求

  E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面

  7.关于成倍节拍流水施工特点的说法,错误的有( )。

  A.各施工过程在同一施工流水段上流水节拍相等

  B.相邻施工过程之间的流水步距不相等

  C.同一施工过程在各施工流水段上流水节拍相等

  D.专业工作队数目与施工过程数目相等

  E.各施工流水段间可能有间歇时间

  8.关于无节奏流水施工的说法,正确的有( )。

  A.各施工段间可能有间歇时间

  B.相邻施工过程间的流水步距可能不等

  C.各施工过程在各施工段上可能不连续作业

  D.专业工作队数目与施工过程数目可能不等

  E.各施工过程在各施工段上的流水节拍可能不等

  9.在工程网络计划中,关键工作是( )的工作。

  A.总时差最小 B.关键线路上

  C.自由时差为零 D.持续时间最长

  E.两端节点为关键节点

  10.当工程网络计划的计划工期等于计算工期时,关于工程网络计划关键线路的说法,正确的有( )。

  A.双代号网络计划中由关键节点组成

  B.双代号时标网络计划中没有波形线

  C.双代号网络计划中总持续时间最长

  D.时标网络计划中没有波形线

  E.单代号搭接网络计划中相邻工作时间间隔均为零

  11.在工程网络计划的执行过程中,关于需要调整原进度计划情况的说法,正确的有( )。

  A.项目总工期不允许拖延,但工作进度偏差已超过其总时差

  B.项目总工期允许拖延,但工作进度偏差已超过其自由时差

  C.后续工作不允许拖延,但工作进度偏差已超过其总时差

  D.后续工作允许拖延,但工作进度偏差已超过其自由时差

  E.项目总工期允许拖延的时间有限,但实际拖延的时间已超过此限制

  12.在工程双代号网络计划中,某项工作的最早完成时间是指其( )。

  A.开始节点的最早时间与工作总时差之和

  B.开始节点的最早时间与工作持续时间之和

  C.完成节点的最迟时间与工作持续时间之差

  D.完成节点的最迟时间与工作总时差之差

  E.完成节点的最迟时间与工作自由时差之差

  13.双代号时标网络计划的突出优点有( )。

  A.可以确定工期

  B.时间参数一目了然

  C.可以按图进行资源优化和调整

  D.可以确定工作的开始和完成时间

  E.可以不通过计算而直接在图上反映时间

  14.在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展,则此时工作F( )。

  A.不会使总工期延长

  B.不影响其后续工作的正常进行

  C.总时差和自由时差各减少2d

  D.自由时差不变,总时差减少2d

  E.总时差不变,自由时差减少2d

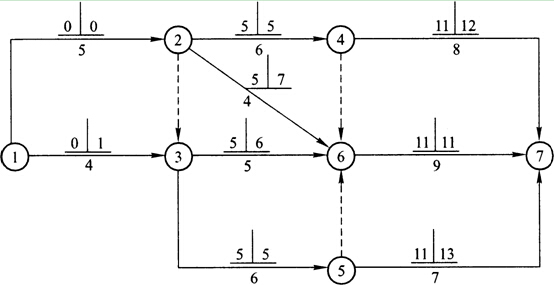

  15.某工程双代号网络图如下图所示,其中存在( )等几类错误表达方式。

  A.有多个起点节点 B.有多个终点节点

  C.节点编号有误 D.存在循环回路

  E.有多余虚工作

  16.某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。

  A.关键线路有2条

  B.工作①→③与工作③→⑥的总时差相等

  C.工作②→⑥的总时差与自由时差相等

  D.工作③→⑥的总时差与自由时差不等

  E.工作④→⑦与工作⑤→⑦的自由时差相等

  三 案例题

  案例1

  1.背景

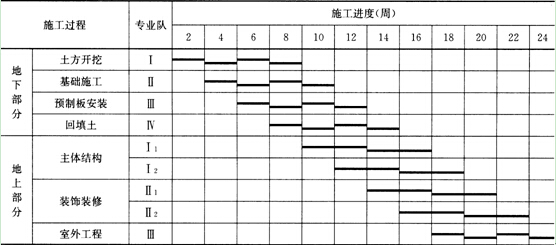

  某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:

  (1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。

  (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。

  2.问题

  (1)地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。

  (2)地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。

  (3)如果地上、地下均采用相应适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。

  (4)试按第3问的条件绘制流水施工进度计划,并计算总工期。

  案例2

  1.背景

  某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。

  各施工段的流水节拍




    流水节拍(d)
    施工过程


    施工一段

    施工二段

    施工三段

    施工四段
    甲
    2
    4
    3
    2
    乙
    3
    2
    3
    3
    丙
    4
    2
    1
    3



  2.问题

  (1)该工程应采用何种的流水施工组织模式,除此之外,常用的组织方式还有哪些。

  (2)计算各施工过程间的流水步距和总工期。

  (3)试编制该工程流水施工计划图。

  例3

  1.背景

  某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。

  单体施工时间表





    施工过程(1、2、3、4)
    序号

    流水节拍(月)


    基础

    主体结构

    二次砌筑

    装饰装修
    1
    单体I
    2
    5
    2
    3
    2
    单体Ⅱ
    4
    3
    2
    2
    3
    单体Ⅲ
    2
    3
    3
    4



  2.问题

  (1)三个单体施工先后顺序没有其他条件限制,请找出总工期最短时其施工先后顺序。

  (2)按此方案绘制流水施工进度计划。

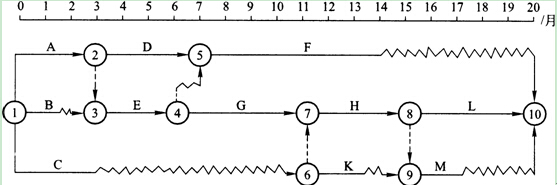

  例4

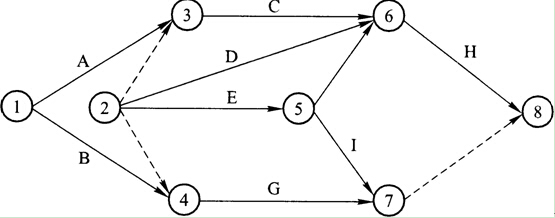

  1.背景

  某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。

  2.问题

  (1)在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。

  (2)由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、I。划分为两个流水段组织流水作业,具体数据见下表:

  施工段及流水节拍数据表



    流水节拍
    施工段一
    施工段二
    工作G
    2
    3
    工作H
    2
    2
    工作L
    2
    3



  试问G、H、I。三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。

  例5

  1.背景

  已知某工程的网络计划中相关资料如下表所示。



    工作
    紧前工作
    持续时间
    A

    22
    B

    10
    C
    B、E
    13
    D
    A、C、H
    8
    E

    15
    F
    B、E
    17
    G
    E
    15
    H
    F、G
    6
    I
    F、G
    11
    J
    A, C.I、H
    12
    K
    F、G
    20



  2.问题

  (1)根据上表中相关资料绘制网络图;

  (2)计算总工期,以及网络图中各工作的六个时间参数(ES、EF,LS,LF,TF,FF);

  (3)找出关键线路,并在图中用双箭线标明。

  案例6

  1.背景

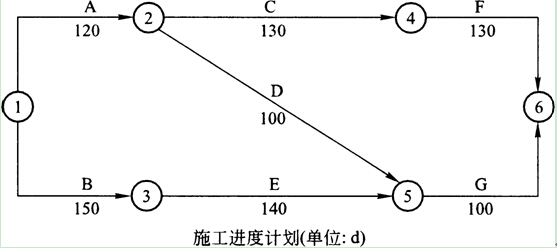

  某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月),并经总监理工程师和业主确认。施工过程中发生了如下事件:

  事件一:施工单位施工至D工作时,由于业主在细部设计上提出了新要求,设计单位重新进行了设计。造成D工作施工时间延长了2个月,施工单位人工费、机械费损失2万元,施工单位提出了工期、费用索赔要求。

  事件二:施工单位施工到H工作时,由于业主自行采购的工艺设备提前到场,业主要求提前工期,施工单位增加了劳动力及材料,将H工作施工时间缩减至7个月。施工单位提出了措施费2万元的索赔要求。

  2.问题

  (1)指出原施工进度计划网络图的关键线路,并写出总工期。

  (2)事件一中,施工单位的索赔是否合理,并分别说明理由。

  (3)事件二中,施工单位的索赔是否合理,并说明理由。

  (4)指出经调整后网络计划的关键线路,并列式计算工作C、工作E的总时差、自由

  时差,以及实际总工期。

  案例7

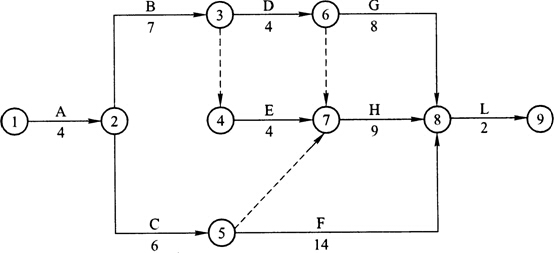

  1.背景

  某公司中标某沿海城市一高层写字楼工程,该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示:



    工作
    紧前工作
    紧后工作
    持续时间
    A

    C、E
    3
    B

    G
    4
    C
    A
    D
    3
    D
    C
    K
    3
    E
    A
    F、H
    3
    F
    E
    J、K、M
    4
    G
    B
    H
    3
    H
    G、E
    I
    2
    I
    H
    M
    4
    J
    F
    L
    3
    K
    D、F
    L
    6
    L
    K、J

    4
    M
    F、I

    6



  在工程施工过程中发生以下事件:

  事件一:施工单位施工至E工作时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔

  要求。

  事件二:施工单位施工至I工作时,由于业主指定材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。

  2.问题

  (1)根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

  (2)事件一中,施工单位的索赔是否成立,并分别说明理由。

  (3)事件二中,施工单位的索赔是否成立,并分别说明理由。

  (4)写出事件一、事件二全部发生后本工程实际总工期及关键线路。

  案例8

  1.背景

  某施工单位与建设单位按《建设工程施工合同(示范文本)》(GF--2013--0201)签订固定总价承包合同,合同工期为390d,合同总价为8500万元。

  总承包单位为了分解资金压力,在与某分包单位签订的分包合同中约定:建设单位向其支付工程款后,其才向分包单位付款,分包单位可以直接向建设单位主张付款申请,如业主不同意,不得以此向总承包单位主张逾期付款的违约责任。

  为了强化分包单位的质量安全责任意识,总分包双方还在补充协议中约定:分包单位出现质量安全问题,均由分包单位自己承担,总承包单位不承担任何法律责任。

  施工前,总承包施工单位向监理工程师提交了施工组织设计和施工进度计划,并得到监理工程师的批准。施工进度计划如下图:

  工程施工过程中出现如下事件:

  事件一:土方挖掘施工中遇到地质勘探报告中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长lOd,增加人工费6元、材料费4万元、机械费3万元。

  事件二:基坑开挖过程中因边坡支撑失稳坍塌,处理及重新支护造成工作B持续时间延长15 d'10d加人工费2万元、材料费1万元、机械费2万元。

  事件三:因突发罕见雷电天气而引起施工单位供电设施发生火灾损坏,使工作C捐续时间延长10d,施工人员窝工费2万元,施工方设备损失5万元。

  事件四:结构施工阶段因建设单位提出工程变更造成部分工程返工,导致施工单位耀加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30d 。

  事件五:施工期间钢材涨价增加材料费用价差12万元。

  针对上述事件,施工单位按照程序提出了工期索赔和费用索赔。

  2.问题

  (1)总、分包单位针对付款的约定是否合理?说明理由。

  (2)总、分包单位的补充协议是否合法?说明理由。

  (3)按照图示施工进度计划,确定该工程的关键线路(节点法表示)和计算工期,并说明按此计划该工程是否能够按照合同工期要求完工。

  (4)针对上述各事件中发生的工期及费用,施工单位的工期和费用索赔是否成立?分别说明理由。

  答案与解析

  一、单项选择题(带*者后附解析)

  1.C;10.C; *11.D; 12.A; 13.B; 6.C; 7.D; *8.D

  *9.B; 10.D; 11.B; 12.B; 13.A; *14.A; *15.D; *16.C;

  17.C; *18.A; 19.A; *20.D; *21.A; *22.B; *23.C

  【解析】

  3.答案D

  各施工过程在各流水段上的持续时间均相等,这是等节奏流水施工唯一的条件,也是 最大的特点。

  5.答案B

  流水步距等于各流水节拍的最大公约数,故A错误;同一施工过程在各施工段上的流水节拍相等,故C错误;不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数,也就是流水步距,故D错误。

  8.答案D

  工作自由时差一节点最早时间一该工作最早完成时间,

  工作总时差一节点的最迟时间一该工作的最早完成时间。

  但3项工作的最早完成时间不一定相等,故选项A、B都不正确。

  9.答案B

  当计划工期等于计算工期时,判别关键工作的条件是总时差为零的工作,否则总时差否则总时差最小的工作为关键工作。

  14.答案A

  当双代号网络计划的计算工期等于计划工期时,所有关键工作的总时差和自由时差均为零,相邻两项关键工作之间的时间间隔也应该为零,故选项B、C、D均正确;A选项正确说法应为:关键线路的持续时间最长,而并不是每个关键工作的持续时间都最长。

  15.答案D

  工作F的完成节点为关键节点,则此节点的最早时间与最迟时间相等,工作F的总时差等于节点的最迟时间减去工作F的最早完成时间;该工作的自由时差等于节点的最早时间减去工作F的最早完成时间,故在数值上是相等的。

  16.答案C

  工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。未超过该工作的自由时差,则不影响该工作的最早开始时间,即对后续工作均不影响。

  18.答案A

  工作F的最早结束时间为:15+5=20d;其三个紧后工作的最迟开始时间分别为第

  30,30,32天,总时差以不影响总工期为原则,则以不影响所有紧后工作最晚开始时间为原则,即工作F的总时差为:min(30,30,32) -20=10do工作F三个紧后工作的最

  早开始时间分别为第24,26,30天,自由时差以不影响所有紧后工作最早开始为原则,则工作F的自由时差为:min(24,26,30) -20=4d。

  20.答案D

  当计划工期等于计算工期时,箭线上没有波形线的工作其自由时差才为零。但总时差并不一定都为零,如果计划工期不等于计算工期时,即终节点不是关键节点,总时差不等于自由时差,但自由时差肯定小于或等于总时差。

  21.答案A

  工程量为1500m2,施工作业人数为10人,工日产量为10/0.1= 100m2,则流水节拍为:1500//100= 15d。

  22.答案B

  等节奏流水施工工期计算公式为:Tp=(M+N'-1)K-∑C+∑G=(5+4―1)×3-1+3=26d。

  23.答案C

  等成倍节拍流水施工,其工期计算公式为:Tp=(M+N-1)K-∑C+∑G =[5+(2+1+3)-1]×2=20d。

  一、多项选择题(带*者后附解析)

  1.C、D、E; 2.A、C、D; *3.B、C、E; 4.A、B、D、E;

  5.A、C、D; *6.B、C、E; *7.A、B、D、E; *8.A、B、E;

  *9.A、B; *10.B、C、D、E;11.A、C、E; 12.B、D:

  13.B、C、E; *14.A、B、C; 15.A、E; 16.A、B、C

  【解析】

  3.答案B、C、E

  一般情况下,一个施工段内只安排一个施工过程的专业工作队进行施工,在一个施工段上,只有前一个施工过程的工作队提供足够的工作面,后一个施工过程的工作队才能进人该段从事下一个施工过程的施工。所以划分施工段并不能增加更多的专业队,故A不正确。施工工艺时间与组织间歇时间与施工段的划分无直接关系,需结合具体情况才能优化处理,故D不正确。

  4.答案A、B、D、E

  施工队数量应按施工过程进行组织,并不是越多越好,故C不正确。

  6.答案B、C、E

  施工段的划分必须考虑结构界限,如:沉降缝、伸缝缝、后浇带等的位置,故A不正确;施工段是流水施工组织的最小单元,同一施工段内不再组织多个专业工作队同时施工,故D不正确。

  7.答案A、B、D、E

  成倍节拍流水施工的特点:同一施工过程在各个施工流水段上的流水节拍彼此相等,不同施工段上的流水节拍之间存在一个最大公约数。流水步距等于各个流水节拍的最大公约数。每个专业工作队都能连续作业,施工段间都没有间歇时间。专业工作队数目大于施工过程数目。

  8.答案A、B、E

  无节奏流水施工的特点:各施工过程及其在各段上的流水节拍通常不同,相邻专业队间流水步距可能不等,但专业工作队数目等于施工过程数目,各施工队工作连续,相邻施工段间可能有间歇时间。

  9.答案A、B

  自由时差为零的工作并非全是关键工作,故C选项不正确。持续时间最长的线路为关键线路,关键工作并不以此来判断。

  10.答案B、C、D、E

  关键工作组成的线路才是关键线路,关键节点组成的并不一定是关键线路。

  14.答案A、B、C

  同一工作的总时差大于等于自由时差,本题中工作F的持续时间延长2d,小于自由时差,也就小于总时差,故A选项也正确。

  三、案例题

  【案例1】答:

  (1)适用等节奏流水施工。

  施工过程:N=4;

  施工段数:M=4;

  流水步距:K=2周;

  工期T地下=(M+N-1)×K=(4+4-1)×2=14周。

  (2)适用成倍节拍流水施工。

  施工过程:N=3;

  施工段数:M=4;

  流水步距:K= min(4,4,2)=2周;

  业队数:bl =4/2=2;

  b2=4/2=2;

  b3=2/2=1;

  总队数N'=2+2+1 =5。

  工期T地上=(M+N'-1)×K=(4+5-1)×2=16周。

  (3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。

  地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2、2、2、2周,其中第一个施工段施工2周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6周。

  (4)当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:

  T=(T地下一搭接时间)+T地上=(14-6)+16=24周;

  工程整体施工进度计划如下图所示:

  【案例2】答:

  (1)根据工程特点,该工程只能组织无节奏流水施工。

  除此之外,常用的组织方式还有:等节奏流水施工、异节奏流水施工。

  (2)求各施工过程之间的流水步距:

  1)各施工过程流水节拍的累加数列:

  甲:2 6 9 11;

  乙:3 5 8 11;

  丙:4 6 7 10。

  2)错位相减,取最大值得流水步距:

  【案例8】答:

  (1)总、分包单位对付款的约定不合理,分包合同条款不能规避施工总承包单位的付款责任。

  理由:因为分包合同是施工总承包单位与分包单位签订的,不涉及建设单位,总承包

  单位不能因建设单位未付工程款为由拒付分包单位的工程款,更不能由分包单位直接向建

  设单位主张付款申请的要求。

  (2)补充协议的约定不合法。

  理由:建设工程实行施工总承包的,总承包单位应当对全部建设工程质量负责,总承

  包单位与分包单位对分部工程的质量承担连带责任。由总承包单位对施工现场的安全总负

  责,总承包单位与分包单位对分包工程的安全生产承担连带责任。

  (3)按照持续时间最长法,本工程关键线路为:①→③→⑤→⑥。

  计算工期为390d

  等于合同工期390d,按此计划该工程可以按合同工期要求完工。

  (4)事件一:工期索赔不成立;

  理由:A工作的延期发生在非关键线路,且没有超过其总时差,不影响总工期。

  费用索赔成立;

  理由:地质勘探报告未标明的地下障碍物施工单位无法合理预见,属于建设单位的风险范畴。

  事件二:工期和费用索赔均不成立;

  理由:基坑边坡支撑失稳属于施工单位施工技术措施不合理,应由施工单位承担该风险及其损失。

  事件三:工期索赔不成立;

  理由:罕见雷电天气,属不可抗力,属建设单位承担的风险范围,但C工作延误发生在非关键线路上,且对总工期不构成影响,故不成立。

  费用补偿不成立;

  理由:因不可抗力发生的损失费用,应由双方分别承担各自的费用损失,事件三中人员窝工及设备损失均由施工方自行承担。

  事件四:工期和费用索赔均成立;

  理由:因为设计变更导致,属于建设单位应承担的责任范围。

  事件五:费用索赔不成立;

  理由:该工程是固定总价合同,材料价格上涨风险应由施工单位承担。



分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级建造师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
