1B411014路基爆破施工
一、综合爆破施工技术
综合爆破一般包括小炮和洞室两大类。小炮主要包括钢钎炮、深孔爆破等钻孔爆破;洞室炮主要包括药壶炮和猫洞炮。用药量1t以上为大炮,1t以下为中小炮。
(1)钢钎炮通常指炮眼直径和深度分别小于70mm和5m的爆破方法。
钢钎炮比较灵活,适用于地形艰险及爆破量较小地段(如打水沟、开挖便道、基坑等),在综合爆破中是一种改造地形,为其他炮型服务的不可缺少的辅助炮型。由于钢钎炮炮眼浅,用药少,每次爆破的方数不多.,并全靠人工清除,所以,不利于爆破能量的利用且工效较低。
钢钎炮
(2)深孔爆破是孔径大于75mm、深度在5m以上、采用延长药包的一种爆破方法。
深孔爆破炮孔需用大型的潜孔凿岩机或穿孔机钻孔,如用挖运机械清方可以实现石方施工全面机械化,劳动生产率高,一次爆落的方量多,施工进度快,爆破时比较安全,是大量石方(万方以上)快速施工的发展方向之一。
(3)药壶炮是指在深2.5~3.0m以上的炮眼底部用小量炸药经一次或多次烘膛,使眼底成葫芦形,将炸药集中装入药壶中进行爆破。
药壶炮主要用于露天爆破,其使用条件是:岩石应在Ⅺ级以下,不含水分,阶梯高度(H)小于lO~20m,自然地面坡度在700左右。如果自然地面坡度较缓,一般先用钢钎炮切脚,炸出台阶后再使用。是小炮中最省工、省药的一种方法。
(4)猫洞炮系指炮洞直径为0.2~0.5m,洞穴成水平或略有倾斜(台眼),深度小于5m,用集中药锯炮洞中进行爆炸的一种方法。
猫洞炮充分利用岩体本身的崩塌作用,能用较浅的炮眼爆破较高的岩体,一般爆破可炸松15~150mm。其最佳使用条件是:岩石等级一般为Ⅸ级以下,最好是V~Ⅶ级;阶梯高度最小应大于眼深的两倍,自然地面坡度不小于500,最好在700左右。由于炮眼直径较大,爆能利用率甚差,故炮眼深度应大于1.5~2. Om,不能放孤炮。在有裂缝的软石坚石中,阶梯高度大于4m,药壶炮药壶不易形成时,采用猫洞炮可以获得好的爆破效果。
二、路基爆破施工技术
1.常用爆破方法
(1)光面爆破:在开挖限界的周边,适当排列一定间隔的炮孔,在有侧向临空面的情况下,用控制抵抗线和药量的方法进行爆破,使之形成一个光滑平整的边坡。
(2)预裂爆破:在开挖限界处按适当间隔排列炮孔,预先炸出一条裂缝,使拟爆体与山体分开,作为隔震减震带,起保护和减弱开挖限界以外山体或建筑物的地震破坏作用。
(3)微差爆破:两相邻药包或前后排药包以毫秒的时间间隔(一般为15~75ms)依次起爆,称为微差爆破,亦称毫秒爆破。多发一次爆破最好采用毫秒雷管。多排孔微差爆破是浅孔深孔爆破发展的方向。
(4)定向爆破:在公路工程中用于以借为填或移挖作填地段,特别是在深挖高填相间、工程量大的鸡爪形地区,采用定向爆破。
(5)洞室爆破:为使爆破设计断面内的岩体大量抛掷(抛坍)出路基,减少爆破后的清方工作量,保证路基的稳定性,可根据地形和路基断面形式,采用抛掷爆破、定向爆破、松动爆破方法。抛掷爆破有三种形式:
平坦地形的抛掷爆破(亦称扬弃爆破)。自然地面坡角α<150,路基设计断面为拉沟路堑,石质大多是软石时,为使石方大量扬弃到路基两侧,通常采用稳定的加强抛掷爆破。
斜坡地形路堑的抛掷爆破。自然地面坡角。α在150~300之间,岩石也较松软时,可采用抛掷爆破。
斜坡地形半路堑的抛坍爆破。自然地面坡度α>300,地形地质条件均较复杂,临空面大时,宜采用这种爆破方法。
2.石质路堑爆破施工技术要点
(5)用推土机配合爆破,创造临空面,使最小抵抗线方向面向回填方向。

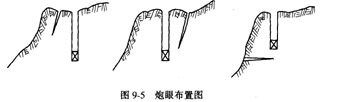

(6)炮眼按其不同深度,采用手风钻或潜孔钻钻孔,炮眼布置在整体爆破时采用“梅花型”或“方格型”,预裂爆破时采用“一字型”
(7)在居民区及地质不良可能引起坍塌后遗症的路段,原则上不采用大中型洞室爆破。在石方集中的深挖路堑采用洞室爆破时,应认真设计分集药包位置和装药量,精确测算爆破漏斗,防止超爆、少爆或振松边坡,留下后患。
(10)确保边坡爆破质量,采用预裂爆破技术,光面爆破技术和微差爆破技术,同时配合选择合理的爆破参数,减少冲击波影响,降低石料大块率,以减少二次破碎,利于装运和填方。
(11)雨季或有地下水时,可考虑采用乳化防水炸药。
(12)装药分单层、分层装药,预裂装药及洞室内集中装药。炮眼装药后用木杆捣实,填塞黏土,洞室装药时,将预先加好的起爆体放在药包中心位置,周围填以硝酸安全炸药,用砂黏土填塞,填塞时要注意保护起爆线路。
(16)路基开挖至设计标高,经复测检查断面尺寸合格后,及时开挖边沟和排水沟,截水沟,经监理工程师验收合格后,按设计对边沟、边坡进行防护,边沟施工要做到尺寸准确,线型直顺,曲线圆滑,沟底平顺,排水畅通,浆砌护坡要做到平整坚实,灰浆饱满。路槽整理要掌握好,不要留孤石和超爆,做到一次标准成型验收合格。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群72421116|各地一建QQ群
最新资讯
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
- 2025年一建教材什么时候出?预计12月或1月2024-11-13
- 2025年一级建造师考试备考资料选购指南2024-11-11
