2014年造价工程师工程计价考前必做第五套:多选答案
课程推荐:精品VIP―网+面强势结合 全程领跑套餐―赢在起跑线上
相关推荐:2014年造价工程师在线模考 2014年造价工程师备考指南
专题推荐:环球网校2014造价师招生简章 2014年造价工程师考试报名
二、多项选择题
1、
【正确答案】 ABCD
【答案解析】 发包人直接发布变更指令。
发生合同约定的变更情形时,发包人应在合同规定的期限内向承包人发出书面变更指示。
变更指示应说明变更的目的、范围、变更内容以及变更的工程量及其进度和技术要求,并附有关图纸和文件。
【该题针对“合同价款调整”知识点进行考核】
2、
【正确答案】 AB
【答案解析】

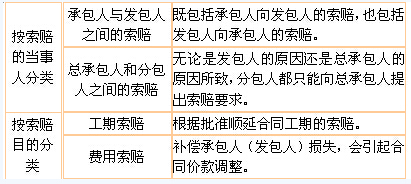

【该题针对“工程索赔”知识点进行考核】
3、
【正确答案】 ABD
【答案解析】 工期索赔的计算方法通常有直接法、网络图分析法、比例计算法。参见教材P244。
【该题针对“工程索赔”知识点进行考核】
4、
【正确答案】 DE
【答案解析】 施工中遇到不利物质条件、施工中遇到文物情况时,可索赔工期和费用,但不可以索赔利润。参见教材P240。
【该题针对“工程索赔”知识点进行考核】
5、
【正确答案】 CD
【答案解析】 异常恶劣天气导致的停工通常不能进行费用索赔,所以A.B是错误的。C.因发包人增加合同工作,承包人可得的费用索赔额 (20×50+1×200)×(1+30%)=1560。D.因停电所致停工,承包人可得的费用索赔额为100+20×20=500。E.承包人可得的总索赔费用为1560+500=2060。参见教材P241。
【该题针对“工程索赔”知识点进行考核】
6、
【正确答案】 ADE
【答案解析】 因业主原因造成的某项工作施工进度拖延,属于可原谅的拖延;因承包商原因造成的某项工作施工进度拖延,承包商不可索赔工期。参见教材P244。
【该题针对“工程索赔”知识点进行考核】
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,环球网校造价师考试交流群384019082,欢迎您的加入,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师《工程计价》易错题:合同价款调整2024-11-29
- 2025年一级造价师《安装计量》易错题:建筑智能化工程2024-11-22
- 2024年一级造价师《土建计量》考试真题及答案31-40题2024-10-23
- 2024年一级造价师《安装计量》易错题:通信设备及线路工程2024-10-12
- 2024年一级造价师《安装计量》易错题:自动控制系统2024-10-10
- 免费分享:2024年一级造价师各科目万人模考(三)2024-10-09
- 必做!2024年一级造价师《安装计量》易错题2024-10-09
- 必做!2024年一级造价师《工程计价》易错题2024-10-08
- 必做!2024年一级造价师《造价管理》易错题2024-09-18
- 避坑!2024年一级造价师《工程计价》易错题2024-09-12
