当前位置: 首页 > 二级建造师 > 二级建造师模拟试题 > 2013二级建造师市政工程真题Word版7

2013二级建造师市政工程真题Word版7

更新时间:2014-05-06 09:40:24 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

导航


热点专题:2014年二建考试报名|准考证打印专题|合格证书专题

课程推荐:临考高效速成班|二建优惠套餐|二建精品VIP

复习资料:二建历年真题

互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群178689578

  (四)背景资料

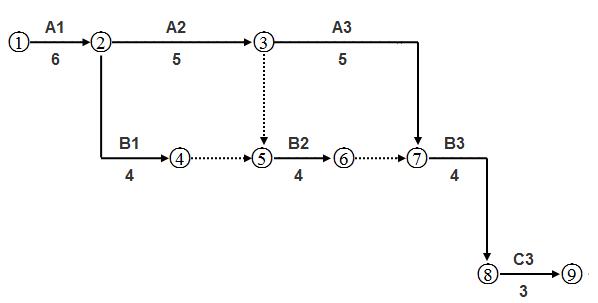

  某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:

  该网络计划图其余部分设计工作及持续时间见下表:

  项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。

  A3工作施工时,由于施工单位设备事故延误了2天。

  问题:

  1、按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。(请将背景中的网络图复制到答题纸上作答,在试卷上作答无效)。

  2、发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?(请复制问题1的结果(网络图)到答题纸上作答。在试卷上作答无效)。

  3、给出最终确认的网络计划图的关键线路和工期。

  4、A3工作(设备事故)延误的工期能否索赔?说明理由。

  参考答案:

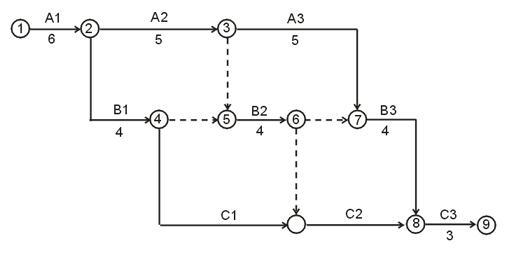

  1、

  2、

  3、关键线路:(1)→(2)→(3)→(7)→(9)→(10)。工期=6+5+5+4+3=23天。

  4、不能索赔。因为这是施工单位原因造成的。

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
