双代号网络计划时间参数的计算方法命题考点
1Z203000 建设工程项目进度控制
命题考点五 双代号网络计划时间参数的计算方法
【教材解读】

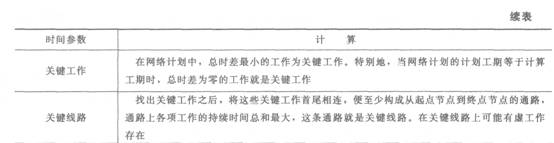

一、六时标注法

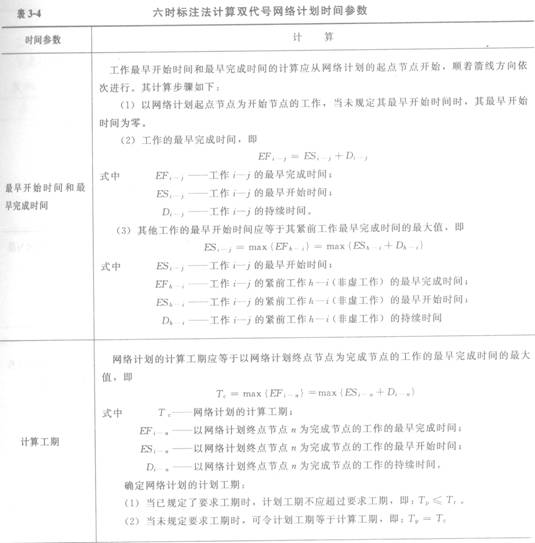

六时标注法计算双代号网络计划时问参数见表3―4。

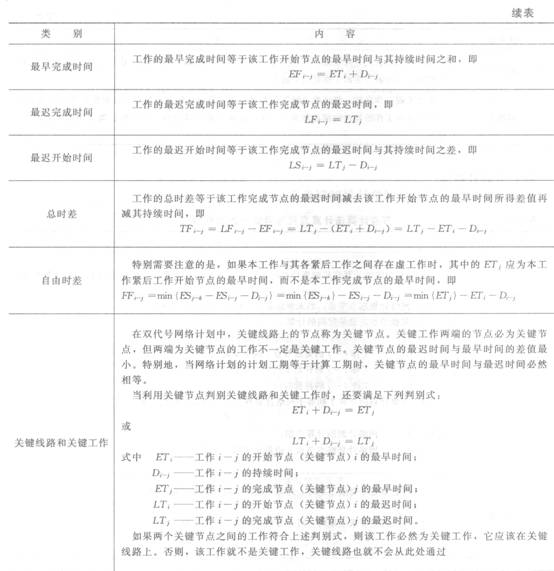

二、节点计算法

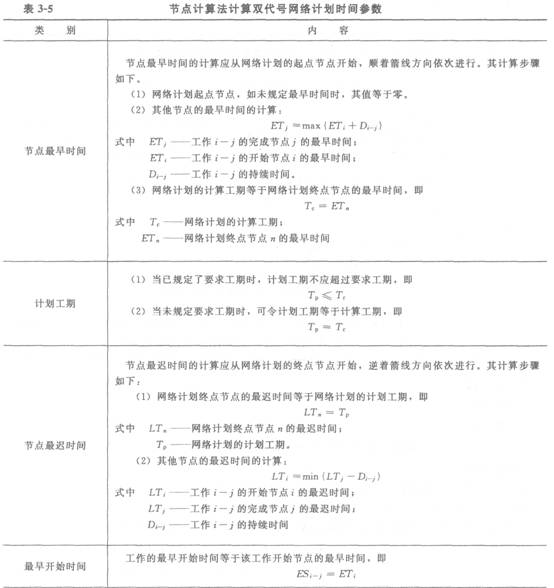

节点计算法计算双代号网络计划时间参数见表3―5。
【命题考点】
各时间参数的计算。
【分析预测】
根据双代号网络计划来计算各工作的时间参数,并确定关键线路。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【考题回顾】
【2010年度考试真题】
某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天;工作F有三项紧后工作,他们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天。工作F的总时差和自由时差分别为( )天。
A.5;4
B.5;5
C.4;4
D.11;7
【答案】A本题考核的是双代号网络计划时间参数计算。工作F的最早结束时间-(11+5)天=l6天,工作F的最迟结束时间=min{21天,24天,27天}=21天,工作F的总时差=(21―16)天=5天。工作F的自由时差=min{20天,22天,23天}-16天=4天。
【2009年度考试真题】
1.已知工作A的紧后工作是B和C,工作B的最迟开始时间为第14天,最早开始时间为第10天;工作C的最迟完成时间为第16天,最早完成时间为第14天;工作A的自由时差为5天,则工作A的总时差为( )天。
A.5
B.7
C.9
D.11
【答案】C本题考核的是双代号网络计划时问参数的计算。工作A最早完成时间=min{10,14)天-5天=5天,工作A的最迟完成时间=min{14,16)天=14天,则工作
A的总时差=(14―5)天=9天。

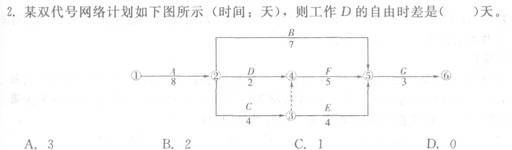

【答案】B本题考核的是双代号网络计划时间参数的计算。工作D的最早结束时间为10天,工作F的最早开始时间为12天,工作D的自由时差=(12―10)天=2天。
【2007年度考试真题】
某双代号网络计划中(以天为单位),工作K的最早开始时间为6,工作持续时间为4;工作M的最迟完成时间为22,工作持续时间为10;工作N的最迟完成时间为20,工作持续时间为5。已知工作K只有M、N两项紧后工作,工作K的总时差为( )天。
A.2
B.3
C.5
D.6
【答案】A工作M的最迟开始时间为(22―10)天,工作N的最迟开始时间为(20-5)天,工作K的最迟完成时间为min{12,15)天=l2天,所以,工作K的总时差为TFK=LFK-DK-ESK=(12―4-6)天=2天。

[2006年度考试真题】
【答案】C关键线路分别为:①→③→④→⑦→⑩→ ;①→②→⑥→⑨→⑨→ ;①
→③→④→⑥→⑨→⑩→ 。

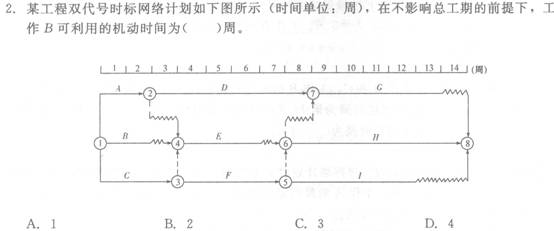

【答案】B在不影响总工期的前提下,工作B可利用的机动时间就是指B工作的总时差。B工作的总时差=(14―12)周=2周。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【典型习题】
1.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天,该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( )天。
A.3和0
B.3和2
C.5和0
D.5和3
3.在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3天和8天,则说明该工作实际上最早应从开工后( )。
A.第3天上班时刻开始,第8天下班时刻完成
B.第3天上班时刻开始,第9天下班时刻完成
C.第4天上班时刻开始,第8天下班时刻完成
D.第4天上班时刻开始,第9天下班时刻完成
4.某工程双代号网络计划中各项工作的最早开始时间和最迟开始时间如下图所示,该计划表明( )。
A.工作2―6与工作3―5的自由时差相等
B.工作4―5与工作6―7的总时差相等
C.工作3―7的总时差与自由时差相等
D.工作1―2与工作1―3的自由时差相等
E.工作1―3的总时差与自由时差相等
5.下图双代号网络计划的关键线路为( )。
A.①→⑧
B.①→②→⑥→⑧
C.①→③→⑦→⑧
D.①→④→⑤→⑦→⑧
【答案】1.D2.B3.C4.BCD5.D
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 一级建造师《建设工程项目管理》精选考点:项目监理机构人员职责2024-11-26
- 一级建造师《建设工程项目管理》精选考点:工程承包模式2024-11-25
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
