  三、案例分析题(共5题,共120分)

  (一)

  某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示。

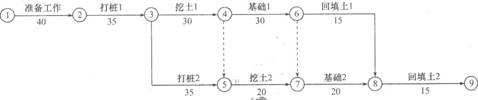

  进度计划(单位:d)

  施工过程中,发生了如下事件。

  事件l:由于施工方法不当,打桩l工程施工质量较差,补桩用去20万元,且打桩l作业时间由原来的35d延长到45d。

  事件2:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。

  事件3:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。

  问题

  1.计算网络计划总工期,并写出网络计划中的关键工作。

  2.事件1、事件2发生后,施工单位可索赔的费用和工期各为多少?说明理由。

  3.事件3中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?

  (二)

  某城市热力管道工程,施工单位根据设计单位提供的平面控制网点和城市水准网点按照支线、支干线、主干线的次序进行了施工定线测量后,用皮尺丈量定位固定支架、补偿器、阀门等的位置。

  在热力管道实施焊接前,根据焊接工艺试验结果编写了焊接工艺方案,并按该工艺方案实施焊接,在焊接过程中,焊接纵向焊缝的端部采用定位焊,焊接温度在一10℃以下焊接时,先进行预热后焊接,焊缝部位的焊渣在焊缝未完全冷却之前经敲打而除去。在焊接质量检验过程中,发现有不合格的焊接部位,经过三次返修后达到质量要求标准。

  问题

  1.施工单位在管线工程定线测量时有何不妥之处?并改正。

  2.焊接工艺方案应包括哪些主要内容?

  3.判断该施工单位在焊接过程中和焊接质量检验过程中存在哪些不妥之处?并改正

  4.热力管道焊接质量的检验次序是怎样的?

  (三)

  某城市道路工程,项目经理部技术负责人主持编写了项目质量计划,该质量计划体现了质量管理人员的过程控制,在质量计划的实施过程中,项目经理定期组织项目技术负责人验证质量计划的实施效果,对项目质量控制中存在的问题和隐患提出解决措施。 ‘工程竣工后,该项目内部质量审核员按编制竣工资料的要求收集、整理质量记录,项目经理

  组织有关专业技术人员按最终检验和试验的规定,根据合同要求进行全面验证。工程交工后,项目经理部编制了撤场计划。

  问题

  1.指出背景材料中的不妥之处,并改正。

  2.项目质量计划包括的内容有哪些?

  3.项目经理部编制的撤场计划应符合哪些要求?

  (四)

  某城市道路改造工程,随路施工的综合管线有0.4MPa的DN500中压燃气、DNl000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。

  1.B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事、省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻8方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。

  2.事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安

  全施工条件。

  问题

  1.燃气管与给水管的水平净距以及燃气管顶与路面的距离有何要求?

  2.试述燃气管道强度试验和严密性试验的压力、稳定时间及合格标准。

  3.对发生的安全事故,A公司在哪些方面有责任?

  4.B公司对事故应该怎么负责?

  (五)

  A公司中标一城市主干道拓宽改造工程,道路基层结构为l50ram石灰土和400mm水泥稳定碎石,面层为l50mm沥青混凝土。总工期为7个月。

  开工前,项目部做好了施工交通准备工作,以减少施工对群众社会经济生活的影响;并根据有关资料,结合工程特点和自身施工能力编制了工程施工方案和质量计划。 .方案确定水泥稳定碎石采用集中厂拌,为确保质量采取以下措施:不同粒级的石料、细集料分开堆放;水泥、细集料覆盖防雨。

  质量计划确定沥青混凝土面层为关键工序,制订了面层施工专项方案,安排铺筑面层试验路段,试验包括以下内容:

  (1)通过试拌确定拌和机的操作工艺,考察计算机的控制及打印装置的可信度。

  (2)通过试铺确定透层油的喷射方式和效果,摊铺、压实工艺及松铺系数。

  水泥稳定碎石分两层施工,施工中发现某段成品水泥稳定碎石基层表面出现部分横向收缩裂缝。

  问题

  1.工程施工前施工交通准备工作包括哪些内容?

  2.补充背景中确保水泥稳定碎石料出厂质量的措施。

  3.补充面层试验路段的试验内容。

  4.造成本工程水泥稳定碎石基层表面出现横向裂缝的可能原因有哪些?

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2012年一级建造师成绩查询专题

  2013年一级建造师全程领跑套餐 抢先热招

  一级建造师百万奖学金申请

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级建造师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
