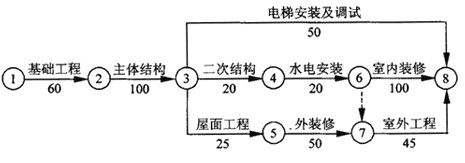

  某施工企业与业主签订了某工程的施工承包合同。经监理工程师审核批准的施工进度计划如图所示(时间单位:天)。





  根据背景(六),回答下列问题。

  29.监理工程师审核批准的施工进度计划工期是(  )天。

  A.210

  B.245

  C.280

  D.300

  30.上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是(  )天。

  A.185和205

  B.185和235

  C.205和235

  D.235和255

  31.上述施工网络计划中,电梯安装及调试工作的总时差为(  )天。

  A.30

  B.60

  C.90

  D.120

  32.下列关于网络计划的说法,正确的是(  )。

  A.一个网络计划只有一条关键线路

  B.一个网络计划可能有多条关键线路

  C.由非关键工作组成的线路称为非关键线路

  D.网络计划中允许存在循环回路。

  33.在网络计划中,关键工作是指(  )。

  A.总时差最小的工作

  B.自由时差最小的工作

  C.时标网络计划中无波形线的工作

  D.持续时间最长的工作

  34.双代号网络图中虚线表示(  )。

  A.资源消耗程度

  B.工作的持续时间

  C.工作之间的逻辑关系

  D.非关键工作

  29-34.D AC B A C

2011年一级建造师课程报名>>>     2011年二级建造师课程报名>>>

2011年一级建造师课程免费试听>>>   2011年二级建造师课程免费试听>>>

更多相关新闻:  建造师论坛     一级建造师频道     二级建造师频道     建造师博客

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
