2012年二级建造师《建筑工程》全真模拟测评(2)
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.钢筋混凝土梁的跨度L<4 m时,架立钢筋的直径应不小于( )mm。
A.6 B.8
C.10 D.12
【答案】B
【试题解析】架立钢筋最小直径应符合的要求:当钢筋混凝土梁的跨度L< 4 m时,架立钢筋的直径应不小于8 m;钢筋混凝土梁的跨度4≤L≤6 m时,架立钢筋的直径不小于10 m。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A311010 建筑结构技术要求。
2.混凝土工程施工中,填充( ),可采用微膨胀混凝土、强度等级比原结构强度提高一级,并保持至少15 d的湿润养护。
A.后浇带 B.施工缝
C.预留带 D.连接带
【答案】A
【试题解析】填充后浇带,可采用微膨胀混凝土、强度等级比原结构强度提高一级,并保持至少l5 d的湿润养护。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A312030 主体结构施工技术。
3下列气硬性胶凝材料中,主要用于内墙和顶棚粉刷的是( )。
A.石灰乳 B.石灰膏
C.砂浆 D.硅酸盐制品
【答案】A
【试题解析】石灰的应用中,石灰乳主要用于内墙和顶棚的粉刷。砂浆是用石灰膏或消石灰粉配成石灰砂浆或水泥混合砂浆,用于抹灰或砌筑。硅酸盐制品是常用的有蒸压灰砂砖、粉煤灰砖,蒸压加气混凝土砌块或板材等。建筑石膏的应用很广,除加水、砂及缓凝剂拌合成石膏砂浆用于室内抹面粉刷外,更主要的用途是制成各种石膏制品,如石膏板、石膏砌块及装饰件等,故选项A正确。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A311030 建筑材料。
4.钢材的主要性能包括力学性能和工艺性能,其中工艺性能表示钢材在各种加工过程中的行为,包括( )和可焊性等。
A.拉伸性能 B.冲击性能
C.冷弯性能 D.疲劳性能
【答案】C
【试题解析】钢材的主要性能包括力学性能和工艺性能。其中工艺性能表示钢材在各种加工过程中的行为,包括冷弯性能和可焊性等,故选项C正确。选项ABC属于力学性能。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A311030 建筑材料。
5.影响砖砌体抗压强度的主要因素,不包括( )。
A.砖的强度等级 B.混凝土的强度等级
C.砂浆的强度等级 D.砌筑质量
【答案】B
【试题解析】影响砖砌体抗压强度的主要因素包括:砖的强度等级;砂浆的强度等级及其厚度;砌筑质量,包括饱满度、砌筑时砖的含水率、操作人员的技术水平等。故选项B不属于影响砖砌体抗压强度的主要因素。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A310010 建筑结构技术要求。
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
6.某住宅建筑,地上层数为八层,建筑高度为24.300m,该住宅属( )。
A.低层住宅
B.多层住宅
C.中高层住宅
D.高层住宅
【正确答案】C
【答案解析】住宅建筑按层数分类:一层至三层为低层住宅,四层至六层为多层住宅,七层至九层为中高层住宅,十层及十层以上为高层住宅,除住宅建筑之外的民用建筑高度不大于24m者为单层和多层建筑。大于24m者为高层建筑(不包括高度大于24m的单层公共建筑)。
【考点来源】该考点来自教材第一部分第一章:2A311000 建筑工程技术要求,第二节:2A311020 建筑构造要求
7.水泥强度等级是根据胶砂法测定水泥( )的抗压强度和抗折强度来判定。
A.3d和7d
B.3d和28d
C.7d和14d
D.7d和28d
【答案】B
【解析】国家标准规定,采用胶砂来测定水泥的3d和28d的抗压强度和抗折强度,根据测定结果来确定该水泥的强度等级。
【考点来源】该考点来自教材第一部分第一章:2A311000 建筑工程技术要求,第三节:2A311030 建筑材料
8.关于砌体结构施工的做法,错误的是( )。
A.施工现场砌块堆放整齐,堆放高度1.9m
B.常温情况下砌筑砖砌体时,提前2d浇水湿润
C.砖砌体的水平灰缝厚度为11mm
D.必须留置的临时间断处砌成直槎
【答案】D
【解析】砖墙的转角处和交接处应同时砌筑。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎。
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第三节:2A312030 主体结构工程施工技术
9.砖基础施工前,砖应提前1~2 d浇水湿润,浇结普通砖含水率宜为( )。
A.5%~10% B.5%~15%
C.10%~15% D.15%~20%
【答案】C
【试题解析】施工准备工作要点中包括:(1)砖应提前1~2 d浇水湿润,浇结普通砖含水率宜为10%~15%。(2)根据皮数杆最下面一层砖或毛石的标高,拉线检查基础垫层表面标高是否合适,如第一层砖的水平灰缝大于20 mm,毛石大于30 mm时,应用细石混凝土找平,不得用砂浆或在砂浆中掺细砖或碎石处理。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A312010 施工测量。
10.涂膜防水屋面采用两层胎体增强材料时,上下层不得垂直铺设,搭接缝应错开,其间距不应小于幅宽的( )。
A.1/3 B.2/3
C.3/4 D.1/2
【答案】A
【试题解析】胎体增强材料长边搭接宽度不得小于50 mm,短边搭接宽度不得小于70 mm。采用两层胎体增强材料时,上下层不得垂直铺设,搭接缝应错开,其间距不应小于幅宽的1/3,故选项A正确。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A312040 防水工程施工技术。
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
11.柱钢筋绑扎安装中,应交错布置在四角纵向钢筋上的是( )接头。
A.箍筋 B.焊接
C.机械连接 D.绑扎连接
【答案】A
【试题解析】箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢),绑扎箍筋时绑扣相互间应成八字形。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A312030 主体结构施工技术。
12.在混凝土工程施工缝的留置位置应符合的规定中,对于有主次梁的楼板,施工缝应留置在次梁跨中( )范围内。
A.3/4 B.1/2
C.1/3 D.1/4
【答案】C
【试题解析】施工缝的留置位置应符合的规定中包括有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内,故选项C正确。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A312030 主体结构施工技术。
13.下列建筑玻璃的类型中,( )的特性是机械强度高,抗冲击性也很高,弹性比普通玻璃大的多,热稳定性好,在受急冷急热作用时,不易发生炸裂,碎后不易伤人。
A.压花玻璃 B.防火玻璃
C.钢化玻璃 D.夹层玻璃
【答案】C
【试题解析】钢化玻璃机械强度高,抗冲击性也很高,弹性比普通玻璃大得多,热稳定性好,在受急冷急热作用时,不易发生炸裂,碎后不易伤人。但钢化玻璃使用时不能切割、磨削,边角亦不能碰击挤压,按设计加工定制。故选项C正确。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A311030 建筑材料。
14.测定混凝土立方体抗压强度采用的标准度件,其养护龄期是( )。
A.7天
B.14天
C.21天
D.28天
【正确答案】D
【答案解析】混凝土立方体抗压标准强度(又称立方体抗压强度标准值)是指按标准方法制作和养护的边长为150mm的立方体度件,在28龄期,用标准度验方法测得的抗压强度总体分布中具有不低于95%保证率的抗压强度值。
【考点来源】该考点来自教材第一部分第一章:2A311000 建筑工程技术要求,第三节:2A311030 建筑材料
15.立面铺贴防水卷材时应采用( )。
A.空铺法
B.点粘法
C.条粘法
D.满粘法
【答案】D
【解析】立面或大坡面铺贴防水卷材时,应采用满粘法,并且最好减少短边搭接。
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第四节:2A312040 防水工程施工技术
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
16.大体积混凝土浇筑时,为保证结构的整体性和施工的连续性,采用分层浇筑时,应保证在下层混凝土()将上层混凝土浇筑完毕。
A.初凝前 B.初凝后
C.终凝前 D.终凝后
【答案】A
【解析】大体积混凝土浇筑时,为保证结构的整体性和施工的连续性,采用分层浇筑时,应保证在下层混凝土初凝前将上层混凝土浇筑完毕。
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第三节:2A312030 主体结构工程施工技术
17.对某一施工现场进行高程测设,M点为水准点,已知高程为12.00m;N点为待测点,安置水准仪于M,N之间,先在M点立尺,读得后视读数为4.500m,然后在N点立尺,读得前视读数为3.500m,N点高程为( )m。
A.11.000
B.12.000
C.12.500
D.13.000
【正确答案】D
【答案解析】设B为待测点,其设计高程为HB,A为水准点,已知其高程为HA。为了将设计高程HB测定于B,安置水准仪于A、B之间,先在A点立尺,读得后视读数为m;然后在B点立尺。为了使B点的标高等于设计高程HB,升高或降低B点上所立之尺,使前视尺之读数等于b,B点高程可按下式计算:HB-HA+m-b则N点高程式=12.000+4.500-3.500=13.00m
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第一节:2A312010 施工测量
18.室内防水工程施工环境温度应符合防水材料的技术要求,并宜在( )以上。
A.-5℃
B.5℃
C.10℃
D.15℃
【正确答案】B
【答案解析】室内防水施工环境温度应符合防水材料的技术要求,并宜在5℃以上。
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第四节:2A312040 防水工程施工技术
19.关于外用电梯安全控制的说法,正确的是( )。
A.外用电梯由有相应资质的专业队伍安装完成后经监理验收合格即可投入使用
B.外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆
C.外用电梯与各层站过桥和运输通道进出口处应设常开型防护门
D.七级大风天气时,在项目经理指导下使用外用电梯
【答案】B
【解析】①外用电梯在安装和拆卸之前必须针对其类型特点,说明书的技术要求,结合施工现场的实际情况制定详细的施工方案;②外用电梯的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的《准用证》后方可投入使用;③外用电梯的制动器,限速器,门联锁装置,上、下限位装置,短绳保护装置,缓冲装置等安全装置必须齐 全、敏感、可靠;④外用电梯地笼周围2.5m范围内必须设置牢固的防护栏杆,进出口处的上部应根据电梯高度搭设足够尺寸和强度的防护棚;⑤外用电梯与各层站过桥和运输通道,除应在两侧设置安全防护栏杆、挡脚板,并用安全立网封闭外,进出口处尚应设置常闭型的防护门;⑥多层施工交叉作业同时使用外用电梯时,要明确联络信号;⑦外用电梯梯笼乘人、载物时,应使荷载均匀分布,防止偏重,严禁超载使用;⑧外用电梯在大雨、大雾和六级及六级以上大风天气时,应停止使用。
【考点来源】该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第四节:2A320040 施工安全控制
20.下列污染物中,不属于民用建筑工程室内环境污染物浓度检测时必需检测的项目是( )。
A.氡 B.氯
C.氮 D.甲嵫
【答案】B
【解析】民用建筑工程验收时候必须检测的项目:氨、甲醛、苯、TVOC等。
【考点来源】该考点来自教材第三部分第二章:2A332000 建筑工程标准,第五节:2A332050 《民用建筑工程室内环境污染控制规范》(GB50325)的有关规定
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.混凝土模板工程设计的主要原则包括( )。
A.安全性 B.实用性
C.耐久性 D.经济性
E.合理性
【答案】ABD
【试题解析】模板工程设计的主要原则有实用性、安全性、经济性,故选项ABD正确。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A312030 主体结构施工技术。
22.关于强夯地基和重锤夯实地基的施工质量控制,说法正确的有( )。
A.试夯的密实度和夯实深度必须达到设计要求
B.基坑(槽)的夯实范围应等于基础底面
C.开挖时,基坑(槽)每边比设计宽度加宽不宜小于0.2 m
D.夯实前,基坑(槽)底面应高出标高
E.对各项施工参数、施工过程实施情况做好详细记录,作为质量控制的依据
【答案】ADE
【试题解析】强夯地基和重锤夯实地基施工质量控制要点中,施工前应进行试夯,选定夯锤重量、底面直径和落距,以便确定最后下沉量及相应的量少夯实遍数和总下沉量等施工参数。试夯的密实度和夯实深度必须达到设计要求,故选项A正确。基坑(槽)的夯实范围应大于基础底面。开挖时,基坑(槽)每边比设计宽度加宽不宜小于0.3 m,以便于夯实工作的进行,基坑(槽)边坡适当放缓,夯实前,基坑(槽)底面应高出标高,预留土层的厚度可为试夯时的总下沉量加50~100 mm。故选项BD正确,选项C错误。做好施工过程中的监测和记录工作,包括检查夯锤重和落距,对夯点放线进行复核,检查夯坑位置,按要求检查每个夯点的夯击次数、每夯的夯沉量等,对各项施工参数、施工过程实施情况做好详细记录,作为质量控制的依据。故选项E正确。
【考点来源】该考点来自教材的2A320000 建筑工程施工管理实务的2A320030 施工质量控制。
23.在处理职业健康安全事故时,应遵循的程序包括( )。
A.报告安全事故 B.事故处理
C.解决事故 D.处理事故责任者
E.提交调查报告
【答案】ABDE
【试题解析】处理职业健康安全事故应遵循下列程序:(1)报告安全事故;(2)事故处理;(3)事故调查;(4)处理事故责任者;(5)提交调查报告。故选项ABDE正确。
【考点来源】该考点来自教材的2A330000 建筑工程法规及相关知识的2A332010《建设工程项目管理规范》(GB/T 50326)的有关规定。
24.对在正常使用条件下建设工程的最低保修期限说法中,正确的有( )。
A.供热与供冷系统,为2个采暖期、供冷期
B.屋面防水工程为3年
C.电气管线、给排水管道、设备安装为4年
D.装修工程为2年
E.有防水要求的外墙面的防渗漏,为4年
【答案】AD
【试题解析】在正常使用条件下,建设工程的最低保修期限为:
(1)基础设施工程、房屋建设的地基基础工程和主体结构工程,为设计文件规定的工程的便是使用年限。
(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年,故选项BE错误。
供热与供冷系统,为2个采暖期、供冷期,故选项A正确。
电气管线、给排水管道、设备安装为2年,故选项C错误。
装修工程为2年,故选项,故选项D正确。
【考点来源】该考点来自教材的2A320000 建筑工程施工管理实务的2A320090 建筑工程保修。
25.钢材的主要性能包括力学性能和工艺性能,其中力学性能表示钢材最重要的使用性能,包括( )等。
A.冷弯性能 B.抗拉性能
C.冲击性能 D.焊接性能
E.疲劳性能
【答案】BCE
【试题解析】钢材的主要性能包括力学性能和工艺性能。其中力学性能是钢材最重要的使用性能,包括抗拉性能、冲击韧性、耐疲劳性等。故选项BCE正确。选项AD属于工艺性能。
【考点来源】该考点来自教材的2A310000 建筑工程技术的2A311030 建筑材料。
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
26.混凝土的自然养护方法有( )。
A.覆盖浇水养护
B.塑料布覆盖包裹养护
C.养生液养护
D.蒸汽养护
E.升温养护
【正确答案】AC
【答案解析】混凝土的养护方法有自然养护和加热养护两大类。现场施工一般自然养护。自然养护可分覆盖浇水养护。薄膜布覆盖包裹养护和养生液养护等。
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第三节:2A312030 主体结构工程施工技术
27.在工程实施过程中,单位工程施工组织设计通常按( )划分阶段进行检查。
A.地基基础
B.主体结构
C.二次结构
D.装饰装修
E.竣工交付
【答案】ABD
【解析】单位工程的施工组织设计在实施过程中应进行检查。过程检查可按照工程施工阶段进行。通常分为地基基础、主体结构、装饰装修三个阶段。
【考点来源】该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第一节:2A320010 单位工程施工组织设计
28.模板工程设计的安全性指标包括( )。
A.强度 B.刚度
C.平整度 D.稳定性
E.实用性
【答案】ABD
【解析】安全性:要有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
【考点来源】该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第三节:2A312030 主体结构工程施工技术
29.必须参加单位工程竣工验收的单位有( )。
A.建设单位 B.施工单位
C.勘察单位 D.监理单位
E.设计单位
【答案】ABDE
【解析】单位工程竣工验收的程序和组织:
1.单位工程完成后,施工单位首先组织自检,符合要求后向建设单位提交工程验收报告和完整的质量资料,请建设单位组织验收。
2.建设单位收到工程验收报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收。勘察单位虽然亦是责任主体,但已经参加了地基验收,故单位工程验收时可以不参加。
3.当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量监督机构(也可是其委托的部门、单位或各方认可的咨询单位)协调处理。
4.单位工程质量验收合格后,建设单位应在规定时间内将工程竣工验收报告和有关文件报县级以上人民政府建设行政主管部门或其他有关部门备案。否则,不允许投入使用。
【考点来源】该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第八节:2A320080 建筑工程的竣工验收
30.根据《建设工程施工专业分包合同(示范文本)》(GF-2003―0213),关于承包人职责的说法正确的有( )。
A.组织分包人参加发包人组织的图纸会审
B.提供本合同专用条款中约定的设备和设施,由劳务分包人承担因此发生的费用
C.有条件地分时段为分包人提供分包工程所需的场地和通道
D.确保分包人按照批准的施工组织设计进行施工
E.分包人之间的交叉配合与承包人无关
【答案】AD
【解析】承包人的工作:①向分包人提供根据总包合同由发包人办理的与分包工程相关的各种证件、批件、各种相关资料,向分包人提供具备施工条件的施工场地;②按本合同专用条款约定的时问组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底;③提供本合同专用条款中约定的设备和设施,并承担因此发生的费用;④随时为分包人提供确保分包工程的施工所需要的施工场地和通道等,满足施工运输的需要,保证施工期间的畅通;⑤负责整个施工场地的管理工作,协调分包人与施工场地的其他分包人之间的交叉配合,确保分包人按照经批准的施工组织设计进行施工;⑥双方在本合同专用条款内约定承包人应做的其他工作。
【考点来源】该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第六节:2A320060 施工合同管理
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
三、案例分析题(共4题,每题20分)
(一)
背景资料:某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1 d奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
施工过程中发生了如下事件。

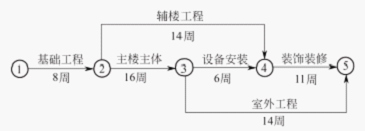

网络进度计划
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3 d,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4 d。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4 d,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。
问题
1.该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少?
【试题解析】该网络计划中,主要控制对象有基础工程、主楼主体、设备安装、装饰装修。计划工期为41周。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320020 施工进度控制。
2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
【试题解析】
事件1:可提出费用和工期索赔。因为地质条件变化是甲方应承担的责任。由此产生的费用及关键工作工期延误都可以提出索赔。
事件2:可提出费用索赔。因为乙方费用的增加是由甲方原因造成的,可提出费用索赔;而该项关键工作的工期延误不会影响到整个工期,不必提出工期索赔。
事件3:不应提出任何索赔。因为乙方的窝工费及关键工作工期的延误是乙方自身原因造成的。
事件4:不应提出索赔。因为室外工程管线材料质量不合格是乙方自身的原因造成的,由此产生的费用和工期延误应由自己承担。
事件5:不应提出任何索赔。因为乙方采取的加快施工的技术措施是为了赶工期做出的决策,属于自身原因。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320060 施工合同管理。
3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
【试题解析】该工程可得到的工期补偿为3 d。关键工作中,基础工程工期的延误已获得工期索赔,主楼主体工程工期延长3 d,而装饰装修工程工期缩短了1周,其余非关键工作的工期拖延对总工期无影响,总工期缩短了3 d,故工期奖励对应的天数为3 d,工期奖励款为3 d×2 500元/d=7 500元。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320060 施工合同管理。
4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程结算时,乙方应得到的索赔款是多少?
【试题解析】乙方应得到的索赔额为:(15工日×18元/工日+40工日×30元/工日+50 000元+20 000元) ×(1+30%)=92 911元。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320060 施工合同管理。
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
(二)
背景资料:某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF―1999―0201)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。
乙方项目经理开工前对本项目今后的工作做了如下安排:
(1)由项目经理负责组织编制“项目施工管理实施规划”;
(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;
(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底;
(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;
(5)由项目经理负责组织有关单位进行单位工程竣工验收。
2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对四月份的工程量进行核对,工程进度款还要等一等”。项目经理立即停止施工,以催要工程进度款。
电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方”。丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系”。
问题
1.逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。
【试题解析】工作(1)及(2)的做法是妥当的,但(3)、(4)、(5)做法不妥。
正确做法是:由施工负责人对所有安全施工的技术要求进行交底;由项目经理部负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;由建设单位负责组织有关单位进行单位工程竣工验收。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320060 施工合同管理。
2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。
【试题解析】乙方停工不妥,发包人超过约定的支付时间不支付工程款,承包人可向发包人发出要求付款的通知,发包人接到承包人通知后仍不能按要求付款,可与承包人协商签订延期付款协议,经承包人同意后可延期支付,发包人不按合同约定支付工程款,双方又没达成延期付款协议,导致施工无法进行,承包人停止施工,由发包人承担违约责任。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320020 施工进度控制。
3.丙方向项目监理机构提出费用损失补偿申请是否恰当,说明理由。
【试题解析】丙方向监理索赔费用,不恰当,应先向乙方索赔,由乙方统一向监理部申报。因为丙与甲无合同关系。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320060 施工合同管理。
4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。
【试题解析】乙方回答是不恰当的,丙方与乙方签订了分包合同,其应接受丙方的索赔申请,并统一向监理部申报。因为乙与丙有合同关系。
【考点来源】该考点来自教材2A320000 建筑工程施工管理实务的2A320060 施工合同管理。
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
(三)
背景资料:某公司中标某工程,根据《建设工程施工合同(承包文本)》(GF-1999.0201)与建设单位签订总承包施工合同,按公司成本管理规定,首先进行该项目成本预测(其中:人工费287.4万元,材料费504.4万元,机械使用费155.3万元,施工措施费104.2万元,施工管理费46.2万元,税金30.6万元),然后将成本预测结果下达给项目经理部进行具体施工成本管理。总承包施工合同是以工程量清单为基础的固定单位合同,合同约定当A分项工程、B分项工程实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时按清单价的0.9倍结算,减少幅度大于5%时按清单价的1.1倍结算。总承包施工合同中还约定C分项工程为甲方指定专业分包项目。
C分项工程施工过程中发生了如下事件:
事件一:由于建设单位原因,导致C分项工程停工7d,专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。
事件二:甲方指定专业分包单位现场管理混乱、安全管理薄弱,建设单位责令总承包单位加强管理并提出整改,总承包单位认为C分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。
事件三:C分项工程施工完毕并通过验收,专业分包单位向建设单位上报C分项工程施工档案,建设单位通知总承包单位接收。总承包单位认为C分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。
问题:
1.根据成本预测资料,计算该项目的直接成本(保留一位小数)。
答:直接成本=(人工费)287.4+(材料费)504.5+(机械费)155.3+(措施费)104.2=1051.4万元
2.根据背景资料,项目经理部的具体施工成本管理任务还应包括哪些?
答:成本管理任务还应包括成本计划、成本控制、成本核算、成本分析、成本考核。
3.A分项工程、B分项工程单价是否存在调整?分别列式计算A分项工程、B分项工程结算的工程价款(单位:元)。
答:A分项工程:(5800-5400)/5400×100%=7.4%>5%,因此:A分项工程需调整。
B分项工程:(6200-5870)/6200×100%=5.3%>5%,因此:B分项工程也需调整
A 分项工程结算价:5400×(1+5%)×42+(5800-5400×(1+5%))×(42×0.9)=243054元
B 分项工程结算价:5870×(560×1.1)=3615920元
4.指出事件一、二、三中总承包单位说法中的不妥之处,并分别说明理由或指出正确做法。
答:事件一:不妥之处:为总承包单位不能拒绝分包单位的索赔事宜。
正确做法:应由总承包单位向建设单位索赔。
事件二:不妥之处:总承包单位认为C分包工程安全管理属专业分包的责任,非总承包的单位责任范围不妥。
正确做法:总承包单位应按照建设单位的要求加强对分包单位的管理。
事件三:不妥之处:总承包单位认为分包单位把资料直接交给建设单位不妥。
正确做法:总承包单位接收,并统一上报建设单位。
【考点来源】
1. 该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第五节:2A320050 建筑工程造价控制
2. 该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第五节:2A320050 建筑工程造价控制
3. 该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第五节:2A320050 建筑工程造价控制
4. 该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第五节:2A320050 建筑工程造价控制
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
点击进入:2012年二级建造师各科目全真模拟测评 各2套>>
(四)
背景资料:某小区内拟建一座6层普通砖泥结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度,某施工单位于2009年5月与建设单位签订了该项工程总承包全同。合同工程量清单报价中写明:瓷砖墙面积为100m2,综合单位为110元/m2。
事件一:现场需要安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理部按照技术人员提供的装配图集组织人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入使用。
事件二:现场施工工程中为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直搓。并沿墙高每八皮砖(490mm)设置了2¢6钢筋,钢筋外露长度为500mm。
事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装。
事件四:施工过程中,建设单位调换了瓷砖的规格型号,经和平单位核算综合单位为150元/m2,该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200m2,但建设单位尚未确认该变更单位,施工单位用净值法进行了成本分析。
备注:BCWS-计划完成工作预算费用
BCWP-已完工作预算费用
ACWP-已完工作实际费用
CV-费用偏差
问题:
1.事件一中,物料提升机使用是否符合要求?说明理由。
2.事件二中,砖墙留搓的质量控制是否正确?说明理由。
3.事件三中,五层卫生间防水存在什么隐急?说明理由。
4.计算墙面瓷砖粘贴分项工程的BCWC,BCWP,ACWP,CV,并分析成本状况。
【答案】
1.不符合要求。因为针对提升工艺和施工现场作业条件,编制专项作业施工方案,安装搭设必须按照设计要求和规定程序进行,验收应由项目经理组织,项目施工。技术、安全、作业班级负责人等有关人员参加,经验收并进行核载试验,确认符合要求后力一可正式投入使用。
2.不正确。理由:现场留搓处,拉接钢筋的进入长度不符合现行规范规定"埋入长度从留搓处算起每边均不应小于500mm,对于抗震设防烈度6度、7度的地区,不应小于1000mm的要求。
3.存在漏水隐患。理由:因为后进行排水主管道安装会在已经施工完成的防水层上开洞穿管,两修补防水层,不能保证防水层的整体性,如果管道根部与防水交接处处理不好,将会留下质量隐患,而发生渗出漏现象。
4.计划瓷砖粘贴面积1000┫,预算价格110元/┫,实际价格150元/┫,实际瓷砖粘贴面积1200┫;则BCWS=计划工作量×预算单价=1000┫×110元/┫=11万元;
BCWP=已完工作量×预算单价=1200┫×110元/┫=13.2万元;
ACWP=已完工作量×实际单价=1200┫×150元/┫=18万元;
CV=BCWP-ACWP=13.2-18=-4.8万元
费用偏差为负值,表示实际费用超预算费用。
【考点来源】
1.该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第四节:2A320040 施工安全控制
2.该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第三节:2A312030 主体结构工程施工技术
3.该考点来自教材第一部分第二章:2A312000 建筑工程施工技术,第四节:2A312040 防水工程施工技术
4.该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第五节:2A320050 建筑工程造价控制
如果您在此过程中遇到任何疑问,请登录环球网校二级建造师考试论坛,随时与广大考生朋友们一起交流!
最新资讯
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《公路实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《机电实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《市政实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《建筑实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《工程法规》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《施工管理》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考试冲刺模拟卷:万人模考及答案解析(三)2024-05-14
- 2024环球网校二级建造师《水利水电》万人模考及答案解析完整版2024-03-19
