2014年《市政》考点:城市桥梁工程基础施工技术
城市桥梁工程基础施工技术
掌握沉入桩施工技术要求
沉入桩的常用的施工方法主要有:锤击沉桩、静力压桩。
一、锤击沉桩法
(一)锤击沉桩的特点
1.桩周围的土被挤密
2.在人口稠密的地方一般不宜采用。(会产生噪声和振动公害)
(二)锤击沉桩设备选择
沉桩设备选择的一般思路为,选择锤型→选择锤重→选择桩架。
1.选择锤型
2.选择锤重(按锤质量与桩质量的比值选择,见表2K312021-2)
3.选择桩架
桩架为沉桩的主要设备,其主要作用是装吊锤和桩并控制锤的运动方向。
城市桥梁施工大多采用自行移动式桩架,且都与桩锤配套供应。
桩架选择要考虑的主要因素之一是桩架高度。
各部分互相交错的长度,如桩帽套入桩头及某些锤的导杆伸入桩帽中等,视具体情况予以核减。
(三)沉入桩的施工技术要求
1.水泥混凝土桩要达到100%设计强度并具有28d龄期。
2.重锤低击;混凝土管桩桩帽上宜开逸气孔。

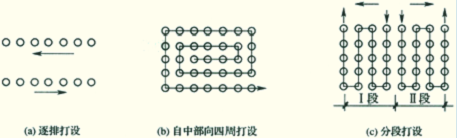

3.打桩顺序:一般是由一端向另一端打;密集群桩由中心向四边打;先打深桩,后打浅桩;先打坡顶,后打坡脚;先打靠近建筑的桩,然后往外打;遇到多方向桩应设法减少变更桩机斜度或方向的作业次数,并避免桩顶干扰。
4.在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上。
5.沉桩时,以控制桩尖设计标高为主。
桩尖标高等于设计标高,而贯入度较大时,应继续锤击,使贯入度接近控制贯入度;当贯入度已达到控制贯入度,而桩尖标高未达到设计标高时,应继续锤击100mm左右(或锤击30~50击)如无异常变化时,即可停锤。
在饱和的细、中、粗砂中连续沉桩时,易使流动的砂紧密挤实于桩的周围,妨碍砂中水分沿桩上升,在桩尖下形成压力很大的“水垫”,使桩产生暂时的极大贯入阻力。休息一定时间之后,贯入阻力就降低。这种现象称为桩的“假极限”。
在黏性土中连续沉桩时,由于土的渗透系数小,桩周围水不能渗透扩散而沿着桩身向上挤出,形成桩周围水的滑润套,使桩周摩阻力大为减小。但休息一定时间后,桩周围水消失,桩周摩阻力恢复、增大,这种现象称为“吸入”。
锤击沉桩发现上述两种情况时,均应进行复打。复打前桩应休息一定时间。
桩的上浮有两种情况,被锤击的桩上浮和附近的桩上浮。无论何种情况,均应进行复打。
小资料:贯入度是指在地基土中用重力击打贯入体时,贯入体进入土中的深度。贯入体可以是桩,也可以是一定规格的钢钎。进行贯入测试的目的,是通过贯入度判断地基土的软硬程度,从而确定桩基或地基土的承载能力。一般采用标准贯入试验(动力触探)进行测定。
6.无论桩多长,打桩和接桩均须连续作业,中间不应有较长时间的停歇。(一鼓作气)
7.在一个墩、台桩基中,同一水平面内的桩接头数不得超过桩基总数的1/4,但采用法兰盘按等强度设计的接头,可不受此限制。(抗水平剪力的需要)
8.沉桩过程中,若遇到贯入度剧变,桩身突然发生倾斜、位移或有严重回弹,桩顶或桩身出现严重裂缝、破碎等情况时,应暂停沉桩,分析原因,采取有效措施。
9.在硬塑黏土或松散的砂土地层下沉群桩时,如在桩的影响区内有建筑物,应防止地面隆起或下沉对建筑物的破坏。(粘土隆起,砂土下陷)
二、静力压桩法
静力压桩适用于高压缩性黏土或砂性较轻的软黏土地基。
(一)静力压桩的特点
1.施工时无冲击力,噪声和振动较小。
2.桩顶不易损坏。
4.较难压入30m以上的长桩,但可通过接桩,分节压入。
5.机械设备的拼装和移动耗时较多。
可分为压桩机施工法,吊载压力施工法,结构自重压力施工法。
(二)静力压桩施工要求
2.选用压桩设备的设计承载力易大于压桩阻力的40%
3.压桩前检查各种设备,使压桩工作不致间断
4.适用2台卷扬机同时启动放下压梁时,必须使其同步运行
5.压桩尽量避免中途停歇
7.遇到特殊情况,应暂停施压
(1)桩尖较大走位和倾斜
(2)桩身倾斜或下沉速度加快
(3)压桩阻力剧增或压桩机倾斜
掌握灌注桩施工技术要求
一、钻孔灌注桩
(一)特点
注意掌握其中的1.2.5条。
(二)成孔方法、适用范围及泥浆作用

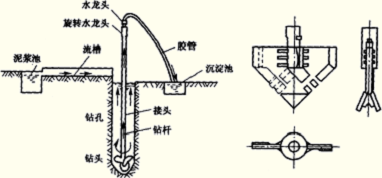

常用成孔方法:正循环回转钻,反循环回转钻。
1.正循环回转钻孔原理
2.反循环回转钻孔原理
注意二者之间的区别,并掌握反循环与正循环相比,反循环的优点。
3.选择钻孔设备
选择钻孔设备的一般思路是选择钻孔方法―>选择钻孔设备。
选择钻孔设备应考虑的依据为孔径、孔深、土质状况和设备能力。钻孔设备中钻锥、钻杆和泥浆泵是重点考虑的部件,旋转盘的扭矩也是要考虑的主要性能。钻杆选择时,要进行应力验算,以免钻进中钻杆被扭断而停工。钻杆受力有拉、压、弯、扭四种。
二、钻孔灌注桩施工技术要求
(一)对护筒的要求
护筒平面位置和垂直度准确与否,护筒周围和护筒底脚是否紧密、不透水。
护筒内径大小要求比桩径大200~400mm。
钻孔过程中,保持护筒中泥浆施工液位,形成1~2m液位差。
(二)骨架存放与运输
必须放在平整、干燥的场地上。存放时,每个加劲筋与地面接触处都垫上等高的木方。
各组骨架的各节段要排好次序,在骨架每个节段上都要挂上标志牌。运输总要求:不得使骨架变形;标志牌不得刮掉。
(三)骨架的起吊和就位
为保证起吊时不变形,宜用两点吊。骨架严禁摆动碰撞孔壁。焊接骨架时,应使上下两节骨架位于同一竖直线上,焊接时应先焊接顺桥方向的接头。
骨架最上端定位,必须由测定的孔口标高来计算定位筋的长度。

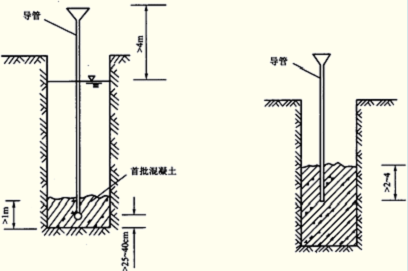

(四)水下混凝土的灌注
导管需做拼接、过球和水密、承压、接头、抗拉试验。水密试验的水压应不小于井孔内水深1.5倍的压力。
1.钻孔应经成孔质量检验合格清孔后,方可开始灌注工作。
2.灌注前,对孔底沉淀层厚度应再进行一次测定。
3.导管埋置深度,一般宜控制在2~6m。
4.灌注开始后,应紧凑、连续地进行,严禁中途停工。导管提升时应保持轴线竖直和位置居中,逐步提升。拆除导管时动作要快,时间一般不宜超过15min。
5.后续砼要徐徐灌入,以免形成气囊。
7.为确保桩顶质量,应在设计标高上加灌一定高度。增加的高度,一般不宜小于0.5m,长柱不宜小于1.0m。
在灌注结束后,砼凝结前,挖出多余的一段桩头,但应保留100~200mm
钢护筒可在灌注结束、砼初凝前拔出。当使用两半式钢护筒时或木护筒时,要待砼强度达到5MPa后方可拆除。
8.在拔出最后一段长导管时,拔管速度要慢。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
(2012年考题)
钻孔灌注桩灌注水下混凝土,在桩顶设计标高以上加灌一定高度,其作用是( )
A 避免导管漏浆 B 桩身夹泥断桩
C保证桩顶混凝土质量 D 放慢混凝土灌注速度
【答案】C
【解析】为确保桩顶质量,在桩顶设计标高以上应加灌一定高度,以便灌注结束后将此段混凝土清除。增加的高度,可按孔深、成孔方法和清孔方法确定。一般不宜小于0.5m , 长柱不宜小于1.0m。
【考点来源】该考点来自教材第一部分第二章:2K312000 城市桥涵工程,第二节:2K312020 城市桥梁工程基础施工技术
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 环球网校2025年二级建造师考点速记手册各科汇总2024-12-11
- 环球网校2025年二级建造师考点速记手册:《水利水电工程管理与实务》2024-12-11
- 环球网校2025年二级建造师考点速记手册:《市政公用工程管理与实务》2024-12-11
- 环球网校2025年二级建造师考点速记手册:《公路工程管理与实务》2024-12-11
- 环球网校2025年二级建造师考点速记手册:《机电工程管理与实务》2024-12-11
- 环球网校2025年二级建造师考点速记手册:《建筑工程管理与实务》2024-12-11
- 环球网校2025年二建考点速记手册:《建设工程法规及相关知识》2024-12-04
- 环球网校2025年二建施工管理速记口诀大全2024-12-04
- 2025年二级建造师备考《各科目》必背考点全汇总2024-08-08
- 2024环球网校二级建造师《水利水电工程管理与实务》必背3页纸2024-05-22
