当前位置: 首页 > 二级建造师 > 二级建造师历年试题 > 2014二级建造师市政工程真题解析(word版)4

2014二级建造师市政工程真题解析(word版)4

更新时间:2014-06-18 10:34:34 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

环球首发:2014二建真题解析|内部资料命中率

热点专题:2014年二建考试报名|准考证打印专题|合格证书专题

课程推荐:2015年二建VIP|2015二建精品VIP|2015二建全面领跑套

复习资料:二建历年真题

互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群178689578

  三、案例分析题(共4题,每题20分)

  (一) 背景资料

  某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土回填和抛尸挤淤。工程采用工程量清单计价,合同约定分部分顶工程量增加(减少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综合单价的0.9倍计算:工程量减幅大于15%时,减少后剩余部分按原综合单价的1.1倍计算。

  项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事故:

  事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边远碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。

  事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。

  事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表1-1所示。

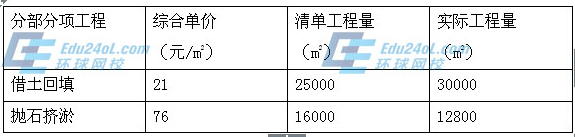

  表1-1 工程量变化情况表

  问题:

  1、 出确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术xxxx。(缺少字段)

  2、 分别指出时间一种压实作业的错误之处并写出正确做法。

  3、 事件二中,施工单位的索赔是否成立?说明理由。

  4、 分别计算事件三借土回填和抛石挤淤的费用。

  【答案解析:】

  1、p12二、路基压实施工要点

  (一)试验段

  (1)在正式进行路基压实前,有条件时应做试验段,以便取得路基施工相关的技术参数。

  (2)试验目的主要有:

  1)确定路基预沉量值;

  2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、施工条件和工期要求等。

  3)按压实度要求,确定压实遍数。

  4)确定路基宽度内每层虚铺厚度。

  5)根据土的类型、湿度、设备及场地条件,选择压实方式。

  2、p12(三)路基压实

  (1)压实方法(式):重力压实(静压)和振动压实两种。

  (2)土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。”压路机最快速度不宜超过4km/h。

  (3)碾压应从路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离。

  (4)碾压不到的部位应采用小型夯压机夯实,防止漏夯,要求夯击面积重叠1/4~1/3。

  3、施工单位索赔成立

  有块办理过征地手续的农田因补偿问题发生纠纷属于发包方的责任。

  4、借土回填费用:25000 x(1+15%)=28750<30000

  21(元/m3)x 28750+(30000-28750)(m3)x21(元/m3)x0.9=603750+23625=627375元

  抛石挤淤费用:16000 x(1-15%)= 13600>12800

  76(元/m3)x 12800(m3)x1.1=1070080元

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
