  (四) 背景资料

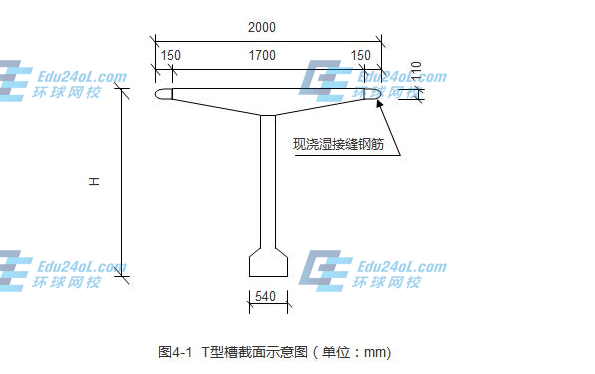

  某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。

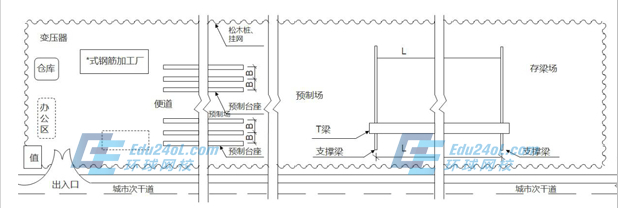

  项目部进场后,拟在桥位线路上现有城市次于干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预测台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。

  监理审批预制场建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:

  事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态;

  事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。

  问题:

  1、 全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列示计算。

  2、 列示计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)

  3、 给出预制场维护的正确做法。

  4、 事件一种的钢绞线应如何存放

  5、 事件二中,T梁混凝土应如何正确浇筑?
