2015二级建造师水利工程练习题6
环球首发:2014二建真题解析|内部资料命中率
热点专题:合格证书专题
课程推荐:2015年二建VIP|2015二建精品VIP|2015二建全面领跑套
复习资料:二建历年真题
互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群252980417
三、案例分析题(共4题,每题20分)
31、 背景资料:
某新建排灌结合的泵站工程,共安装6台机组,设计流量51.0m3/s,总装机功率7200kW。泵站采用肘型进水流道,平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构。施工过程中有如下事件:
事件一:施工单位为加强施工安全管理,项目部成立了安全管理领导小组,并配备了专职安全员;确定了施工安全管理目标,部分内容如下:
(1)扬尘、噪声、职业危害作业点合格率95%;
(2)特种设备操作人员三级安全教育率98%;
(3)特种作业人员持证上岗率100%。
事件二:项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接入,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件三:施工单位为防止泵站底板、流道及墩墙开裂,组织制定了减少混凝土发热量、降低混凝土入仓温度、加速混凝土散热等温控措施。
问题:
1.根据《泵站设计规范》GB50265一2010,说明本泵站工程等别、规模及主要建筑物级别。2.事件一中,操作人员“三级安全教育”是指哪三级?指出施工安全管理目标中的不妥之处,并改正。
3.在事件二明确的工程部位中,哪些部位应设置安全警示标志?
4.事件三中,施工单位可采用哪些方法减少混凝土发热量?
32、 背景资料:
某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。施工过程中突然发现上游围堰后(基坑侧)有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
问题:
1.说明该拦河闸工程的等别及闸室和围堰的级别;指出图中建筑物部位1和2的名称。
2.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
3.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
4.根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中“四不放过原则”的具体内容。
33、背景资料:

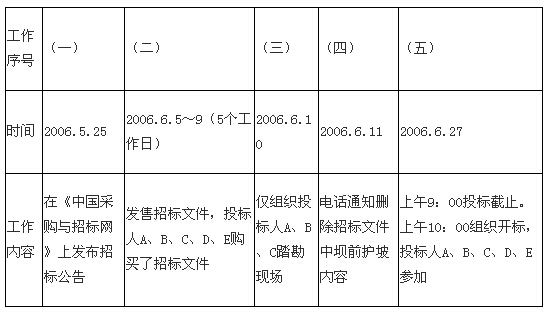

某地新建一水库,其库容为3亿m3,土石坝坝高75m。批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况如下表:
在《中国采购与招标网》上发布招标公告,投标人A、B、C、D、E购买了招标文件,仅组织投标人A、B、C踏勘现场,电话通知删除招标文件中坝前护坡内容,上午9:00投标截止。上午10:00组织开标,投标人A、B、C、D、E参加。
发包人与投标人A签订了施工合同。其中第-坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。列入合同文件的投标辅助资料有如下内容:

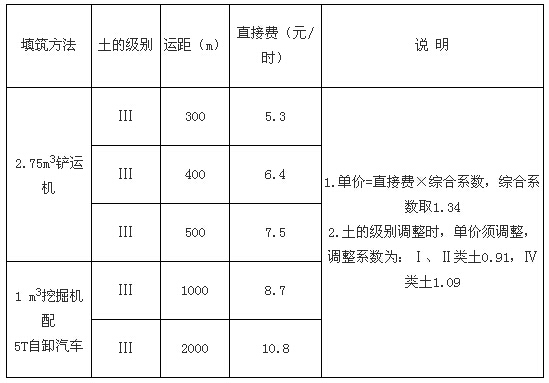

工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为粘土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
问题
1.指出土坝工程施工招标投标实际工作中不符合现行水利工程招标投标有关规定之处,并提出正确做法。
2.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料说明栏中综合系数综合了哪些费用。
3.第一坝段取土区变更后.其土方填筑工程单价调整适用的原则是什么?
4.判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价
(单位:元/m3,有小数点的,保留到小数点后两位)。
34、背景资料:
某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。
合同工程量及单价表
合同约定:
(1)预付款为合同价款的10%,开工前支付,从第一个月开始每月平均扣回。
(2)保留金自第一个月起,按各月工程进度款的5%扣留。
施工过程中发生如下事件:
事件一:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”,工程量为1000m3,单价为22.5元/m3(含开挖、换土回填的综合价格),时间为10d,方案确定并在“土方开挖”完成后马上施工。
事件二:上游翼墙混凝土浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网,承包人为此要求增加临时设施费用。
问题:
1.指出网络计划的工期、关键线路。
2.计算工程预付款及新增“上游护底换土”后合同总价。
3.若实际工程量与合同工程量相等,各项工作均以最早时间开工且均匀施工每月以30d计算。计算第1个月的工程进度款、实际支付金额。
4.指出事件二中的不妥之处。简要说明理由。
最新资讯
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《公路实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《机电实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《市政实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《建筑实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《工程法规》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《施工管理》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考试冲刺模拟卷:万人模考及答案解析(三)2024-05-14
- 2024环球网校二级建造师《水利水电》万人模考及答案解析完整版2024-03-19
