2015二级建造师水利工程习题3
环球首发:2014二建真题解析|内部资料命中率
热点专题:合格证书专题
课程推荐:2015年二建VIP|2015二建精品VIP|2015二建全面领跑套
复习资料:二建历年真题
互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群252980417
三、案例分析题(共4题,每题20分)
31、背景资料:
某堤防工程总长为15.30km,其中新建堤防2km,起始桩号为K10+500,终止桩号为K12+500,堤身高度6.5m,按三十年一遇的防洪标准设计,主要建设内容有堤身清表、老堤加高培厚、新堤身土方填筑、填塘固基等。施工过程中发生如下事件:
事件一:工程开始前,施工单位对土料场进行了充分调查,选择具有代表性的黏性土进行碾压试验,选取三种不同的土料含水量,根据选定的碾压机械确定了含水量等土料填筑压实参数。
事件二:为加快工程进度,施工单位对新建堤防分两个作业段同时进行分层施工,每个工作面长度为1km,与老堤防接坡坡比按1:2控制。
事件三:监理机构根据料场土质情况、本工程设计标准和相关规定,分别提出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准。
事件四:应项目法人申请,竣工验收主持单位组织了工程竣工验收会议。竣工验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门、质量和安全监督机构、项目法人、勘测、设计、监理、施工、主要设备制造商、运行管理等单位的代表以及有关老师组成。
问题:
1.根据事件一,说明应选取哪三种不同的土料含水量进行碾压试验?除给定的碾压参数外,还主要包括哪些?
2.指出事件二的不妥之处,并改正。两个作业段同时进行分层施工应注意哪些要点?
3.根据事件三,分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准分别是多少?并说明理由。
4.指出事件四的不妥之处,并说明理由。
32、 背景资料:
某建设单位和施工单位签订了施工合同,合同中约定:主要建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/(天?台),人工补偿费为50元/(天?人);总工期为120天。经监理机构批准的施工进度计划如下图所示。
施工中发生如下事件:
事件一:建设单位要求施工单位对某构件作破坏性试验,该试验需要打设两根施工试验桩。施工单位就此提出费用索赔要求。
事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师见证下进行了取样送检,检测结构合格。施工单位提出,建设单位应支付建筑材料的保管和检验费用;由于现场材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件三:
(1)B工作因建设单位要求对设计施工图纸进行修改,致使B工作停工3天(B工作每天用工10人,机械3台)。
(2)C工作因施工机械未能按时进场,导致停工5天(C工作每天上工8人,机械2台)。
(3)E工作因建设单位提供的材料未能到货,致停工6天(E工作每天需20人,机械4台)。
施工单位就上述情况按程序向监理机构提出索赔申请。
问题:
1.事件一中,施工单位可以提出哪些费用的索赔要求?
2.分别分析事件二中,施工单位的要求是否合理?简要说明理由。
3.分别指出事件三中,监理机构是否批准施工单位的索赔要求?计算施工单位可以获得的索赔金额。
4.指出施工单位是提前完工还是延误了工期。
33、背景资料:
某泵站工程施工招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。招标及合同管理过程中发生如下事件:
事件一:招标文件合同条款约定的价格调整计算公式如下:
P=P0×(M+N×A/A0),式中M取0.4,N取0.6。
事件二:某投标人投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,该投标人按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。
事件三:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。
事件四:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。
事件五:合同部分条款如下:

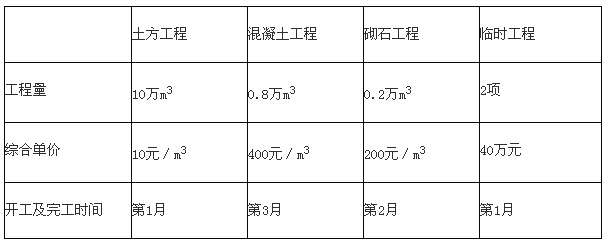

(1)计划施工工期3个月,自合同签订次月起算。签约合同工程量及单价如下表
(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。
(3)工程质量保证金总额为签约合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。工程质量保修期满后退还,保修期1年。
问题:
1.指出事件一中P、P0、M、N、A、A0所分别代表的含义。
2.根据水利工程招标投标有关规定,事件二、事件三的处理方式或要求是否合理?逐一说明理由。
3.根据《水利水电工程标准施工招标条件》(2009年版),分别指出事件四中有关发包人和承包人的义务和责任中的不妥之处。
4.按事件五所给的条件,签约合同金额为多少?发包人应支付的工程预付款为多少?应扣留的工程质量保证金总额为多少?
34、背景资料:
方河闸工程土建及安装工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:
(1)施工脚手架工程费用列人措施项目中,模板摊入相应混凝土单价中;
(2)投标人的投标报价应在1500万元(含)和2000万元(含)之间,否则按废标处理;
(3)若签约合同价低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%;
(4)永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;
(5)承包人应严格执行投标文件承诺的施工进度计划,实施期间可以调整,但须经监理人批准;
(6)未提交投标保证金的投标文件将被拒收。
依据水利部现行定额及编制规定,某投标人编制了下游消力池C20混凝土单价分析表如下:

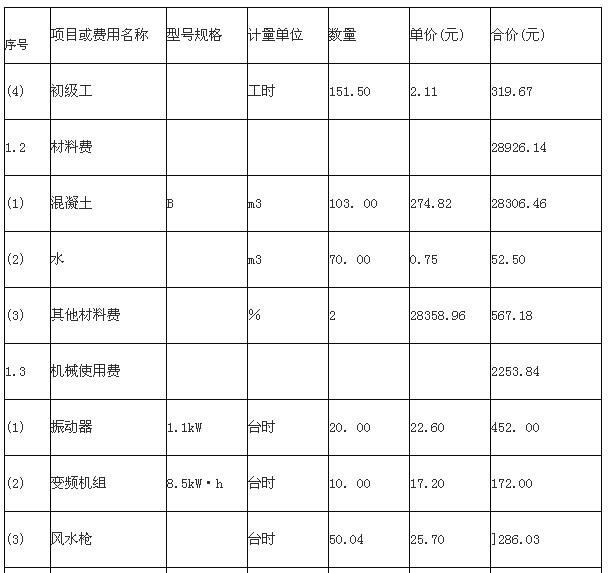

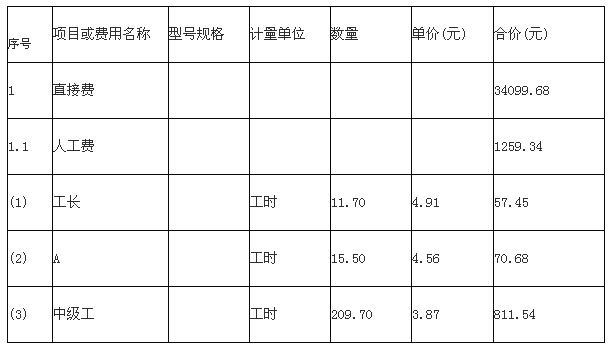

消力池(C20)混凝土单价分析表单位:100nP
续表
问题:
1.指出并改正招标文件约定中的不妥之处。
2.指出消力池C20混凝土单价分析表中,A、B、C、D、E、F所代表的名称、数字或型号规格。
3.若消力池立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2。计算每立方米消力池C20混凝土相应模板直接费和摊入模板费用后消力池C20混凝土单价直接费(计算结果保留小数点后2位)。
最新资讯
- 2025年环球网校二级建造师法规早鸟测试卷-多选题2024-12-18
- 2025年环球网校二级建造师法规早鸟测试卷-单选题2024-12-18
- 2025年环球网校二级建造师管理测试题(早鸟测试-多项选择题)2024-12-18
- 2025年环球网校二级建造师管理测试题(早鸟测试-单项选择题)2024-12-18
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《公路实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《机电实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《市政实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《建筑实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《工程法规》万人模考真题及答案解析(三)2024-05-15
