33、 背景:

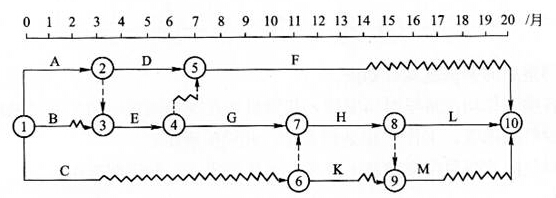

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
问题:
1.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?
2.由于种种原因,使得工程前期进展拖延,第lo月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:
试问G、H、L三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由。
34、
背景:某框架剪力墙结构,框架柱间距9m,普通框架结构,采用预拌混凝土,钢筋现场加工,采用多层板模板碗扣支撑。
施工过程中,发生如下事件:
事件一:项目部编制《施工组织设计》中规定:钢筋焊接方法采用搭接焊;钢筋机械
连接采用钢筋套筒挤压连接;钢筋接头位置设置在受力较大处;柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45。;箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;墙的垂直钢筋每段长度不得超过4m(钢筋直径不大于12ram)或6m(直径大于12mm),水平钢筋每段长度不得超过10m;板、次梁与主梁交叉处,主梁的钢筋在上,次梁的钢筋居中,板的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在下。监理工程师审查时,认为存在诸多错误,指令修改后重新报审。
事件二:模板安装使用具有足够承载力和刚度的碗扣式钢管脚手架作模板底支撑,模板拼接整齐、严密。梁板模板安装完毕后,用水准仪抄平,保证整体在同一个平面上,不存在凹凸不平问题。
事件三:当时市场上HPB300级直径12mm(间距200mm)的钢筋紧缺,施工单位征得监理单位和建设单位同意后,按等强度折算后(设计按最小配筋率配筋),用 HRB335级直径12 mm (间距250mm)的钢筋进行代换,以保证整体受力不变,并按此施工。
事件四:砌筑施工时,监理工程师现场巡查,发现砌筑工程中留设脚手眼位置不符合相关规范规定,下发监理通知书,责令施工单位整改后复工。
问题:
1.指出事件一中不妥之处,并分别写出正确做法。
2.指出事件二中不妥之处,说明理由。
3.指出事件三中不妥之处,说明理由。
4.针对事件四中监理通知书的事项,写出砌体工程不能设置脚手眼的部位。
最新资讯
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《公路实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《机电实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《市政实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《建筑实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《工程法规》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《施工管理》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考试冲刺模拟卷:万人模考及答案解析(三)2024-05-14
- 2024环球网校二级建造师《水利水电》万人模考及答案解析完整版2024-03-19
