  背景资料:某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99―0201)签订了施工承包合同,合同工期140天。

  工程实施过程中发生了下列事件:

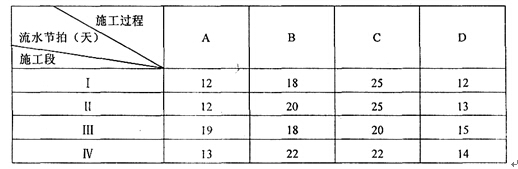

  事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

  事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。

  事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):

  (1)工程清理、恢复费用18万元:

  (2)施工机械设备重新购置和修理费用29万元;

  (3)人员伤亡善后费用62万元;

  (4)工期顺延6天。

  【问题】

  1.事件一中,列式计算A、B、C,D四个施工过程之间的流水步距分别是多少天?

  2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

  3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。

  4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。

  【答案】

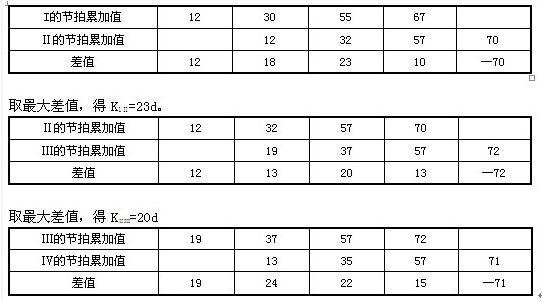

  (1)确定流水步距.按照累加数列错位相减取大差法

  取最大差值,得KⅢⅣ=24d

  (2)总工期T=∑K+TN=23+20+24+71=138(天)满足合同工期的要求。

  (3)施工单位技术负责人审批,报总监理工程师同意批准后方可实施。

  (4)①索赔成立,因为按照施工合同法,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。②索赔不成立,因为按照施工合同法,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。③索赔不成立,因为按照施工合同法,不可抗力事件造成的人员伤亡由各单位自己承担。④成立,按照施工合同法,不可抗力事件造成的工期延后可进行工期顺延。

  【考点来源】

  1.该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第二节:2A320020 施工进度控制

  2.该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第二节:2A320020 施工进度控制

  3.该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第一节:2A320010 单位工程施工组织设计

  4.该考点来自教材第二部分:2A320000 建筑工程施工管理实务,第六节:2A320060 施工合同管理

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
