当前位置: 首页 > 二级建造师 > 二级建造师历年试题 > 【环球网校】2012年二建市政真题及参考答案解析(案例二)

【环球网校】2012年二建市政真题及参考答案解析(案例二)

更新时间:2014-08-19 13:30:17 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

环球首发:2014二建真题解析|【环球网校】2012年二建市政真题及参考答案解析汇总

    (二)背景资料

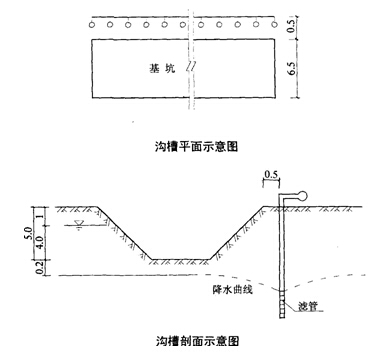

  某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6.5m,开挖深度为5m,场地内地下水位于地表下1m ,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:

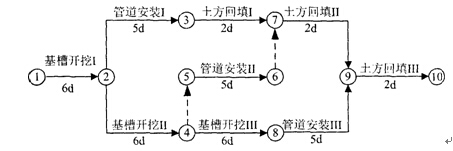

  施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、II、III划分成三个施工,根据合同工期要求绘制网络进度图如下:

  问题:

  1.指出降水井点布置的不妥之处,并写出正确的做法。

  2、降水深度是否妥当,如不妥请改正。

  3、网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

  4、计算本工程的总工期,并指出关键线路。

  【答案】

  1. 施工单位采用的轻型井点布置形式及井点管位置不合理。

  正确做法:应采用双排井点,原因基坑为线状基坑,宽度大于6米,单排井点降水效果不理想。

  井点管位置应在基坑上口边缘外1-1.5米。轻型井点,太近易漏气,太远,需增加井点数量,不经济。

  2. 降水深度应为坑底以下50cm。

  3.管道安装1到管道安装2用虚线连上箭头指向安装2,安装2指向安装3,箭头指向安装3。

  4.关键线路:1-2-4-8-9-10

  总工期25天 。

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
