  三、案例分析题(共四题,每题20分)

  (一)

  背景资料

  某房屋建筑工程,建筑面积6000,钢筋混凝土独立基础,现浇钢筋混凝土框架结构,填充墙采用蒸压加气混凝土砌块砌筑,根据《建设工程施工合同(示范文本)》(GF―1999―0201)和《建设工程监理合同(示范文本)》(GF―2012―0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。

  在合同履行过程中,发生了如下事件:

  事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体实验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。

  事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2天后立即将其补砌挤紧。

  事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。

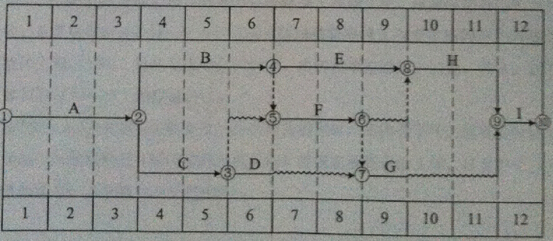

  室内装饰工程时标网络计划图(时间单位:周)

  事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14天。为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14天的申请。

  问题:

  1.根据《混凝土结构工程施工质量验收规范》(GB50204),指出事件一中监理工程师要求中的错误之处,并写出正确做法。

  2.根据《砌体工程施工质量验收规范》(GB50203),指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。

  3.事件三中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。

  4.事件四中,施工总承包单位提出的工期索赔14天是否成立?说明理由。

  【答案】

  1.错误之处:提出了“结构实体实验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。

  正确做法:结构实体实验应在监理工程师(建设单位项目专业技术负责人)见证下,由施工项目技术负责人组织实施。

  2.错误之处:加气混凝土砌块填充墙墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2天后立即将其补砌挤紧。

  正确做法:用蒸压加气混凝土砌块砌筑墙体时,墙底部应砌烧结普通砖或者多孔砖、或普通混凝土小型空心砌块、或现浇混凝土坎台等,其高度不宜小于200mm;砌筑到梁、板底时,应留置一定空隙,等填充墙砌筑完并应至少间隔7天后将其补砌挤紧。

  3.室内装饰工程的工期:12*7=84天。

  关键线路:1?2?4?8?9?10

  4.施工总承包单位提出的工期索赔14天不成立。虽然“合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14天”是建设单位的责任可以给与索赔,但是由于工作F的总时差=7天,那么可以索赔的天数=14-7=7天,施工单位可以提出7天的索赔。
