当前位置: 首页 > 二级建造师 > 二级建造师模拟试题 > 2015年二级建造师公路工程模拟试题5

2015年二级建造师公路工程模拟试题5

更新时间:2014-09-15 13:44:07 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

环球首发:2014二建真题解析|内部资料命中率

热点专题:合格证书专题

课程推荐:2015年二建VIP|2015二建精品VIP|2015二建全面领跑套

复习资料:二建历年真题

互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群84011236

近期特惠:【环球二级建造师】晒2014成绩单,享2015特别优惠

  33.某跨度40 m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用 碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架 为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。 为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋 预压,压重为梁自重的l.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。 观测点预压前标高为185.756 m,进行分级预压,l00%预压荷载时观测点的标高为 185.701 m。预压稳定后进行了分级卸载,卸载后观测点的标高为l85.725 m。 经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下 表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956 m。 梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、 C)(见下图),分批分次拆除支架。

  问题

  1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)

  2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)

  3.排列A、B、C三部分合理的拆除顺序。

  4.写出旧扣件外观质量可能存在的病害。5.写出架设本桥支架所需要的特殊工种。

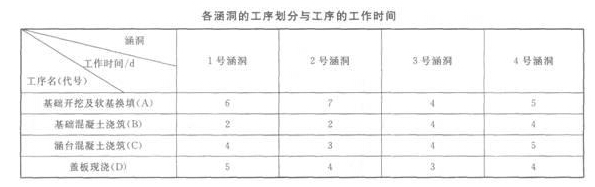

  34.某施工单位承接的二级公路中有四道单跨2.0×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示。

  施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。 根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号→3号→2号→l 号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序 之后,按《隐蔽工程验收制度》规定,必须对基 坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收 由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺 寸、地基处理。验收合格后才进行下一道工序的施工。

  问题

  1.计算按顺序作业法组织四道涵洞施工的工期。

  2.计算按流水作业法组织施工的流水步距及总工期。

  3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。

  4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?

  5.补充基坑验收时缺漏的项目。

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
