当前位置: 首页 > 二级建造师 > 二级建造师模拟试题 > 2015二级建造师建筑工程模拟题5

2015二级建造师建筑工程模拟题5

更新时间:2014-09-28 09:05:51 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

环球首发:2014二建真题解析|内部资料命中率

热点专题:合格证书专题

课程推荐:2015年二建VIP|2015二建精品VIP|2015二建全面领跑套

复习资料:二建历年真题

互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群84011236

近期特惠:【环球二级建造师】晒2014成绩单,享2015特别优惠

  (三)

  某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150天,装饰公司在投标前已领取了全套施工图样,该装饰装修工程采用固定总价合同,合同总价为720万元。

  该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌合料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。

  问题

  1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么?

  2.建设工程合同按照承包工程计价方式可划分为哪几类?

  3.判断该装饰公司在酒店装修施工过程中采取的施工方法存在哪些不妥当之处,并说出正确的做法。

  4.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

  (四)

  某工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期l00d的要求。建造/监理/造价师讨论群323947674考前3-15天分享绝密资料。加群后请有耐心等待。

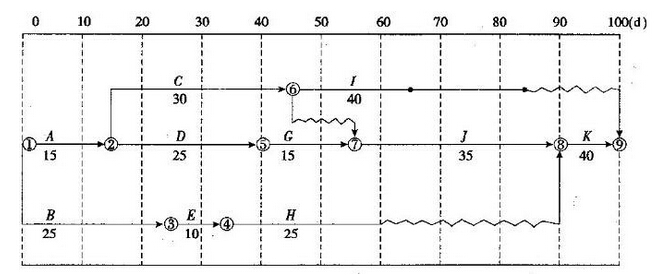

  施工进度计划

  在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25d后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。

  在施工过程中,由于业主要求变更设计图样,使工作B停工l0d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:

  (1)调整方案:将工作,的持续时间压缩5d。

  (2)费用补偿要求:

  1)工作J压缩5d,增加赶工费25000元。

  2)塔式起重机闲置15d补偿:600元/d(塔式起重机租赁费)×15d= 9000元。

  3)由于工作B停工l0d造成其他有关机械闲置、人员窝工等综合损失45000元。

  问题

  1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?

  2.工作B停工l0d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?

  3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
