管道工程安装技术
一、管道工程技术的构成:
给排水管道系统、热水供应管道系统、消防管道系统、燃气管道系统、压缩空气管道系统、洁净管道系统油气管道系统以及其他工艺管道系统等。
二、管道工程系统按压力、温度、输送介质的分类

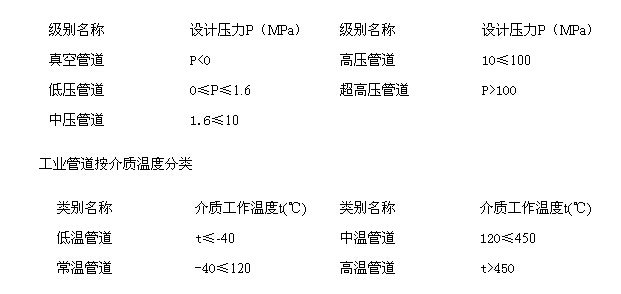

工业管道按压力分级
按输送介质的性质分类:
给排水管道、压缩空气管道、氢气管道、氧气管道、乙炔管道、热力管道、燃气管道、燃油管道、剧毒流体管道、有毒流体管道、酸碱管道、锅炉管道、制冷管道、净化纯气管道、纯水管道。
三、管道工程施工程序
管道工程的一般施工顺序是:施工准备(技术、人员、机具、材料、现场)→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检验→管段预制→管道安装→管道系统检验→管道系统实验→防腐绝热→系统清洗→资料汇总、绘制竣工图→竣工验收。
1. 长输管道施工流程
长输管道施工流程一般为:测量放线→施工作业带清理、建筑施工运输便道→防腐管运输→加工坡口→再布管→管口准备 、管口组对→管口组对焊接→焊口检验→热收缩套(带)补口→管沟开挖→管道下沟→管口组对、管道焊接→焊口检验→清管及试压→管沟回填→地貌恢复。
2. 埋地管道施工流程
埋地管道施工流程一般为:办理动土手续→按图测量、放线、打桩→挖管沟→沟底垫层处理→复测标高→管道预制、防腐→下管找正→管口连接→部分覆土回填→试压前检查→分段系统实验→隐蔽前检查→回填土→系统最终水压实验。
3. 管道安装
4. 阀门安装:阀门的检查、安装方向、两种安装工艺的阀门状态
5. 支、吊架安装
无热位移的管道,其吊杆应垂直安装。有热位移的管道,吊点应设在位移的相反方向,按位移值的1/2偏位安装。两根热位移相反或位移值不等的管道,不得使用同一吊杆。在热负荷运行时,应及时对支、吊架进行检查与调整。
导向支架或滑动支架的滑动面应洁净平整,不得有歪斜和卡涩现象。其安装位置应从支承面中心向位移反方向偏移,偏移量为位移值的1/2或符合设计文件规定,绝热层不得妨碍其位移。
6. 静电接地安装
当每对法兰或螺纹接头间电阻值超过0。03Ω时,应设跨接线。管道系统达到对地电阻值超过100Ω时,应设两处接地引线。接地引线宜采用焊接形式。
有静电接地要求的钛管道及不锈钢管道,导线跨接或接地线不得与钛管道及不锈钢管道直接连接,应采用钛板及不锈钢板过渡。
环球首发:2014二建真题解析|内部资料命中率
热点专题:合格证书专题
复习资料:二建历年真题
互动方式:二建微博|微信edu24ol_jzs2|二建论坛|QQ群84011236
最新资讯
- 2025年二级建造师备考《各科目》必背考点全汇总2024-08-08
- 2024环球网校二级建造师《水利水电工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《公路工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《机电工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《市政公用工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《建筑工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《建设工程法规及相关知识》必背3页纸2024-05-22
- 2024环球网校二级建造师《建设工程施工管理》必背3页纸2024-05-22
- 2024二建考前必背3页纸出炉,考前提分就靠它了!2024-05-21
- 2024环球网校二级建造师《各科目》必背精华考点 助你弯道超车!2024-05-21
