当前位置: 首页 > 二级造价工程师 > 二级造价工程师备考资料 > 造价员考试复习资料-建设工程造价构成3

造价员考试复习资料-建设工程造价构成3

更新时间:2011-10-13 15:35:01 来源:|0 浏览0收藏0

二级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  建设工程各阶段工程造价的关系和工程造价控制$lesson$

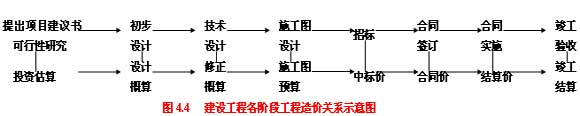

  一. 建设工程各阶段工程造价的关系 由表及里、由粗到细、逐步细化、最终形成的过程

  二. 建设工程各阶段工程造价控制

  1. 有效控制工程造价的原则

  1)以设计阶段为重点的建设全过程造价控制考过 工程造价控制的关键在于施工前的投资决策和设计阶段。

  2)主动控制,以取得令人满意的结果

  3)技术与经济相结合是控制工程造价最有效的手段

  三. 工程造价控制的关键环节

  1. 决策阶段做好投资估算

  2. 设计阶段强调限额设计

  3. 招投标阶段重视施工招标

  4. 施工阶段加强合同管理与事前控制:动态纠偏,事前控制工作重点是控制工程变更和防止索赔发生。

   建设工程造价的计价方法

  一. 工程造价计价的基本方法

  1. 从工程费用计算角度分析,工程造价计价的顺序

  分部分项工程单价―单位工程造价―但项工程造价―建设项目总造价

  2. 影响工程造价的主要因素:单位价格和实物工程数量

  3. 对基本子项的单位价格分析,可以有以下两种形式

  1)直接费单价:单位价格=Σ(分部分项工程的资源要素消耗量×资源要素的价格)

  形成工程建设定额 影响工程造价的关键因素,取市场价格

  ① 发包人工程估价的定额反映的是社会平均生产力水平;

  ② 承包人工程估价的定额反映的是该企业技术与管理水平。

  2)综合单价:《建筑工程工程量清单计价规范》,是完成工程量清单中一个规定计量单位项目所需的人工费,材料费、机械使用费、管理费和利润,并考虑风险点因素组成。而规费和税金,是在求出单位工程分部分项工程费、措施项目费和其它项目费后再统一计价,最后汇总得出单位工程造价。

  二. 工程定额计价与工程量清单计价方法的异同 我国目前工程计价模式实行“双轨制”

  1. 工程定额计价法

  1)第一阶段:收集资料

  2)第二阶段:熟悉图纸和现场

  3)第三阶段:计算工程量。有条件的尽量分层、分段、分部位计算,再将同类项加以合并,编制工程量汇总表

  4)第四阶段:套定额单价。注意分项工程名称、规格和计算单位的一致性,定额换算,可补充定额编制

  5)第五阶段:编制工料分析表。根据分部分项工程的实物工程量及定额中项目所列的用工工日及材料数量,计算出各分部分项工程所需的人工及材料费,相加汇总得单位工程所需各类人工和材料的数量。

  6)第六阶段:费用计算。工程实物量――直接工程费――直接费、间接费、利润及税金――工程造价

  7)第七阶段:复核学易网整理。

  8)第八阶段:编制说明。

  2. 工程量清单计价法

  1) 第四阶段:工程量清单项目组价。套价的结果是该清单项目的综合单价。

  2) 第五阶段:分析综合单价。一个工程量清单项目有一个或几个定额子目组成,将各定额子目的综合单价汇总累加,再除以该清单项目的工程数量,即得该清单项目的综合单价。

  3) 第六阶段:费用计算。分部分项工程费、措施项目费、其它项目费、规费、税金汇总的工程造价

  分部分项工程费=Σ分部分项工程量×分部分项工程项目综合单价

  由人工费、材料费、机械费、管理费和利润组成。

  措施项目费=Σ措施项目工程量×措施项目综合单价 或措施项目费=Σ分部分项工程费×费率

  单位工程造价=分部分项工程费+措施项目费+其它项目费+规费+税金

  单项工程造价=Σ单位工程造价 建设项目总造价=Σ单项工程造价



?2011年全国各地造价员各地报名信息汇总
?2011年造价员考前网上辅导招生简章

更多资讯请访问:造价员考试频道  造价员考试论坛  造价员课程免费试听

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级造价工程师资格查询

二级造价工程师历年真题下载 更多

二级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
