采暖立管工程量计算
按标准立管图

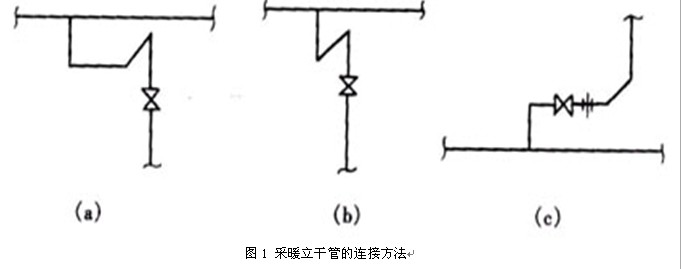

先按图纸上标准立管图计算一根立管的工程量,在计算标准立管时,必须考虑如图10所示的立干管连接方法。当图纸未说明时,北京市规定:当立管连续长度大于15m时,应用三个弯头连接,如图(a)所示,当立管连续长度不大于15m时,用两个弯头连接,如图(b)所示,当干管设在地沟或下部的设备层时,应按图(c)连接。
