流水步距的确定
在非节奏流水施工中,通常采用“累加数列、错位相减、取大差法”计算流水步距。
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后(向右移)一位,相减得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
【例】某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2—1,试确定流水步距。
某工程流水节拍表 表2—1
施工过程施工段转自环 球 网 校edu24ol.com
①②③④
Ⅰ2321
Ⅱ3242
Ⅲ3422
解:(1)求各施工过程流水节拍的累加数列:
施工过程I: 2,5,7,8
施工过程Ⅱ:3,5,9,11
施工过程Ⅲ:3,7,9,11

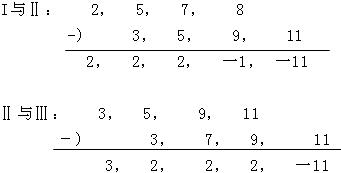

(2)错位相减求得差数列:
(3)在差数列中取最大值求得流水步距:转自环球网校edu24ol.com
施工过程I与Ⅱ之间的流水步距:Kl,2=max[2,2,2,-1,-11]=2天
施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=max[3,2,2,2,—11]=3天
查看更多内容>> 监理工程师考试频道 监理工程师考试论坛 监理工程师课程免费试听
·2010年监理工程师考试网上辅导招生简章推出
·04、05、06、07、08年监理工程师考试试卷及答案汇总
·2010年全国注册监理工程师考试报名时间汇总
·网校09年监理工程师考试网上辅导通过率高达89.5%
编辑推荐
最新资讯
- 2024年监理工程师《合同管理》考点速记:招标公告和投标邀请书的内容2024-05-17
- 2024年监理工程师《合同管理》考点速记:工程勘察设计招标应具备的条件2024-05-17
- 2024年监理工程师《理论和法规》考点速记:建设单位的安全生产管理2024-05-17
- 2024年监理工程师《理论和法规》考点速记:《招标投标法》中招标的规定2024-05-17
- 2024年监理工程师《理论和法规》考点速记:建筑施工企业的安全生产管理2024-05-16
- 2024年监理工程师《理论和法规》考点速记:建筑工程发包与承包2024-05-16
- 2024年监理工程师《合同管理》考点速记:可以不招标的情形2024-05-16
- 2024年监理工程师《合同管理》考点速记:邀请招标2024-05-16
- 2024年监理工程师《合同管理》考点速记:公开招标2024-05-10
- 2024年监理工程师《合同管理》考点速记:工程勘察设计招标特征(二)2024-05-10
