  搭接关系的种类及表达方式

  在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。

  时距——在搭接网络计划中相邻两项工作之间的时间差值。

  1.结束到开始(FTS)的搭接关系

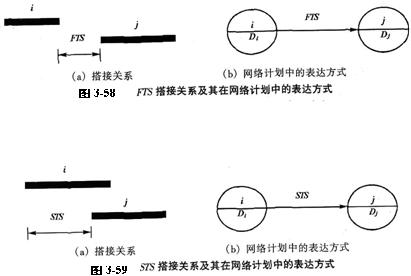

  从结束到开始的搭接关系如下图3—58(a)所示,这种搭接关系在网络计划中的表达方式如图3—58(b)所示。

  例如在修堤坝时,一定要等土堤自然沉降后才能修护坡,筑土堤与修护坡之间的等待时间就是FTS时距。

  当FTS时距为零时,就说明本工作与其紧后工作之间紧密衔接。当网络计划中所有相邻工作只有FTS一种搭接关系且其时距均为零时,整个搭接网络计划就成为前述的单代号网络计划。

  2.开始到开始(STS)的搭接关系转自环球网校edu24ol.com

  从开始到开始的搭接关系如图3—59(a)所示,这种搭接关系在网络计划中的表达方式如图3—59(b)所示。

  例如在道路工程中,当路基铺设工作开始一段时间为路面浇筑工作创造一定条件之后,路面浇筑工作即可开始,路基铺设工作的开始时间与路面浇筑工作的开始时间之间的差值就是STS时距。

  3.结束到结束(FTF)的搭接关系

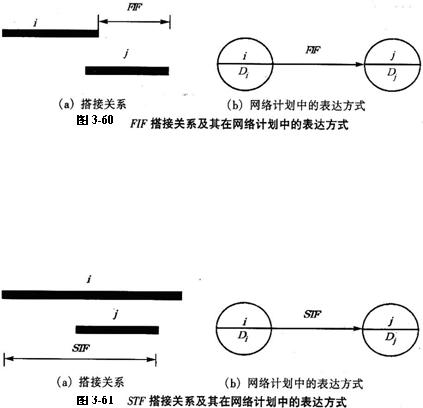

  从结束到结束的搭接关系如图3—60(a)所示,这种搭接关系在网络计划中的表达方式如图3—60(b)所示。

  例如在前述道路工程中,如果路基铺设工作的进展速度小于路面浇筑工作的进展速度时,须考虑为路面浇筑工作留有充分的工作面。否则,路面浇筑工作就将因没有工作面而无法进行。路基铺设工作的完成时间与路面浇筑工作的完成时间之间的差值就是FTF时距。

  4.开始到结束(STF)的搭接关系

  从开始到结束的搭接关系如图3—61(a)所示,这种搭接关系在网络计划中的表达方式如下图3—61(b)所示。

  5.混合搭接关系

  在搭接网络计划中,除上述四种基本搭接关系外,相邻两项工作之间有时还会同时出现两种以上的基本搭接关系,称之为混合搭接关系。

查看更多内容>>   监理工程师考试频道     监理工程师考试论坛  监理工程师课程免费试听

·2010年监理工程师考试网上辅导招生简章推出
·04、05、06、07、08年监理工程师考试试卷及答案汇总
·2010年全国注册监理工程师考试报名时间汇总
·网校09年监理工程师考试网上辅导通过率高达89.5%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
