  横道图比较法

  横道图比较法是指将项目实施过程中检查实际进度收集到的数据,经加工整理后直接用横道线平行绘于原计划的横道线处,进行实际进度与计划进度的比较方法。采用横道图比较法,可以形象、直观地反映实际进度与计划进度的比较情况。

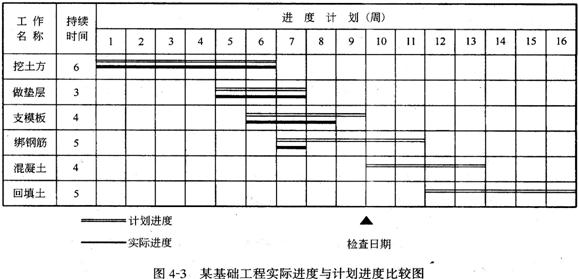

  例如某工程项目基础工程的计划进度和截止到第9周末的实际进度如图4—3所示,其中双线条表示该工程计划进度,粗实线表示实际进度。从图中实际进度与计划进度的比较可以看出,到第9周末进行实际进度检查时,挖土方和做垫层两项工作已经完成;支模板按计划也应该完成,但实际只完成75%,任务量拖欠25%;绑扎钢筋按计划应该完成60%,而实际只完成20%,任务量拖欠40%。

  根据各项工作的进度偏差,进度控制者可以采取相应的纠偏措施对进度计划进行调整,以确保该工程按期完成。转自环球网校edu24ol.com

  图4—3所表达的比较方法仅适用于工程项目中的各项工作都是均匀进展的情况,即每项工作在单位时间内完成的任务量都相等的情况。事实上,工程项目中各项工作的进展不一定是匀速的。根据工程项目中各项工作的进展是否匀速,可分别采用以下两种方法进行实际进度与计划进度的比较。

查看更多内容>>   监理工程师考试频道     监理工程师考试论坛  监理工程师课程免费试听

·2010年监理工程师考试网上辅导招生简章推出
·04、05、06、07、08年监理工程师考试试卷及答案汇总
·2010年全国注册监理工程师考试报名时间汇总
·网校09年监理工程师考试网上辅导通过率高达89.5%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
