2011年监理工程师考试《案例分析》真题详解(43)
某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。 $lesson$
合同中有关工程价款及其支付的条款如下:

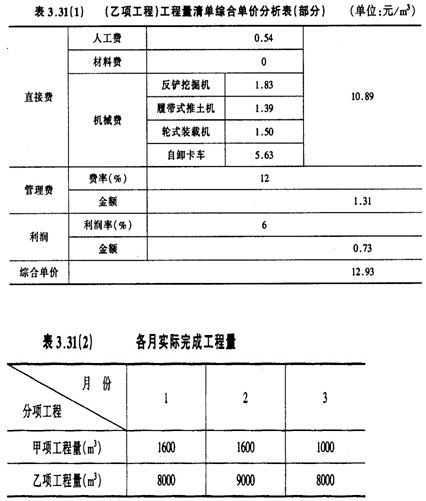

(1)分项工程清单中含有两个分项工程,工程量分别为甲项4500m3,乙项31000 m3,清单报价中,甲项综合单价为200元/m3,乙项综合单价为12.93元/m3,乙项综合单价的单价分析表见表3.31(1)。当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1.
(2)措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分部分项工程量清单计价合价为基数进行结算。剩余的4项措施费用共计16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。
(3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。
(4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%.
(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。
(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。
合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表3.31(2)所示。
问题:
1.该工程签约时的合同价款是多少万元?
参考答案
问题1:
该工程签约合同价款:
(4500×200+31000×12.93+43000+160000+50 000)×(1+4.89%)(1+3.47%)=168.85(万元)
2.该工程的预付款是多少万元?
参考答案
问题2:
该工程预付款:168.85×10%=16.89(万元)
3.该工程质量保证金是多少万元?
参考答案
问题3:
该工程质量保证金:168.85×3%=5.07(万元)
4.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做必要的说明。
参考答案
问题4:
第1个月的分部分项工程量清单计价合计:(1600×200+8000×12.93)=42.34(万元)
第2个月的分部分项工程量清单计价合计:(1600×200+9000×12.93)=43.64(万元)
截至第3个月末,甲分项工程累计完成工程量1600+1600+1000 = 4200 m3,与清单工程量4500 m3相比,(4500 -4200)/4500= 6.67 %<10%,应按原价结算;乙分项工程累计完成工程量25 000 m3,与清单工程量31 000 m3相比,(31 000-25 000)/31 000=19.35 %>10%,按合同条款,乙分项工程的全部工程量应按调整后的单价计算,第3个月的分部分项工程量清单计价合计应为:
1000×200+25000×12.93×1.1-(8000+9000)×12.93=33.58(万元)
5.各月需支付的措施项目费是多少万元?
参考答案
问题5:
第1个月措施项目清单计价合计:(4.5十16)÷2=10.25(万元)
须支付措施费:10.25×1.0489 ×1.0347=11.12(万元)
第2个月须支付措施费:同第1个月,11.12万元
环境保护等三项措施费费率为:45000÷(4500×200+31000 ×12.93)×100%=3.46%
第3个月措施项目清单计价合计:(42.34+43.64 +33.58) ×3.46%- 4.5=-0.36(万元)
须支付措施费:-0.36×1.0489×1.0347=-0.39(万元)
按合同多退少补,即应在第3个月末扣回多支付的0.39万元的措施费。
6.承包商第1个月应得的进度款是多少万元?
参考答案
问题6:
施工单位第1个月应得进度款为:
(42.34+10.25)×(1+4.89%)(1+3.47%)×(1-3%)-16.89+2 =46.92(万元)
查看更多内容>> 监理工程师考试频道 监理工程师考试论坛 监理工程师课程免费试听
?网校2010年监理工程师考试网上辅导通过率高达90.80%
最新资讯
- 2024监理工程师《案例分析(土建)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《案例分析(交通)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《案例分析(水利)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《目标控制(土建)》万人模考试题及解析(一)2024-04-15
- 2024监理工程师《目标控制(水利)》万人模考试题及解析(一)2024-04-15
- 2024监理工程师《目标控制(交通)》万人模考试题及解析(一)2024-04-15
- 2024年监理工程师《理论和法规》万人模考试题及解析(一)2024-04-11
- 2024年监理工程师《合同管理》万人模考试题及解析(一)2024-04-11
- 2024年监理工程师《理论和法规》自测题(1)2024-02-20
- 2024年监理工程师《合同管理》练习题(3)2024-02-20
