2011年监理工程师考试案例分析习题精选(11)
【背景材料】 $lesson$
某工程,施工单位向项目监理机构提交了项目施工总进度计划(图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图2)和风险分析表(表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

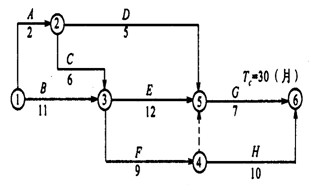

图1 项目施工总进度计划
施工单位为了保证工期,决定对B分部工程施工进度计划横道图(图3)进行调整,组织加快的成倍节拍流水施工。

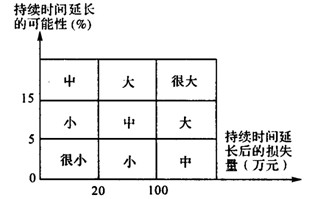

图2 风险等级划分

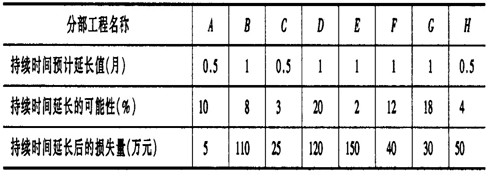

表1 风险分析表

图3 B分部分项工程施工进度计划横道图
问题:
1.找出项目施工总进度计划(图1)的关键线路。
2.风险等级为“大”和“很大”的分部工程有哪些?
3.如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
4.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。
5.对图1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
参考答案
问题1:
如图4所示,关键线路:B-E-G;B-F-H.

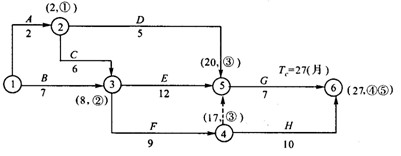

图5 项目施工总进度计划
(1)B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;
(2)G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;
(3) D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。
工期为32个月,关键线路上的分部工程有B.E.G.
问题4:
(1)流水步距=[2,1,2]min=1(个月)。
(2)甲、乙、丙施工过程的工作队数分别为:
2/1=2;1/1=1;2/1=2,∑b=5.
(3)流水施工工期=(3+5-1)=7(1月)。
(4)B分部工程调整后的流水施工进度计划横道图如图6所示。

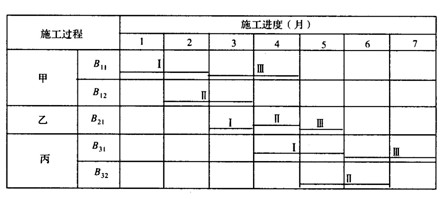

图6 B分部工程调整后的施工进度计划横道图

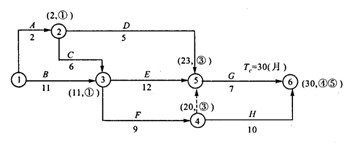

问题5:如图7所示。工期为27个月,可缩短工期3个月。
图7 项目施工总进度计划
最新资讯
- 2024监理工程师《案例分析(土建)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《案例分析(交通)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《案例分析(水利)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《目标控制(土建)》万人模考试题及解析(一)2024-04-15
- 2024监理工程师《目标控制(水利)》万人模考试题及解析(一)2024-04-15
- 2024监理工程师《目标控制(交通)》万人模考试题及解析(一)2024-04-15
- 2024年监理工程师《理论和法规》万人模考试题及解析(一)2024-04-11
- 2024年监理工程师《合同管理》万人模考试题及解析(一)2024-04-11
- 2024年监理工程师《理论和法规》自测题(1)2024-02-20
- 2024年监理工程师《合同管理》练习题(3)2024-02-20
