注册监理工程师考试《进度控制》第三章重点解析
更新时间:2011-10-19 15:24:01
来源:|0
浏览
收藏
监理工程师报名、考试、查分时间 免费短信提醒
第三章 网络计划技术$lesson$
重要知识点与典型题型解析
一、普通双代号网络计划
习题部分
1.在工程网络计划中,某项工作的最迟完成时间与最早完成时间的差值为该工作的( B )。
A.自由时差
B.总时差
C.时间间隔
D.时距
2.某工程双代号网络计划如下图所示,其关键线路有( C )条。
A.1
B.2
C.3
D.4

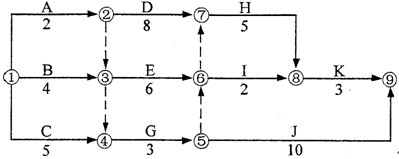

3.某分部工程双代号网络计划如下图所示,图中的错误有( BD )。
A.工作代号重复
B.节点编号有误
C.多个起点节点
D.多个终点节点
E.存在循环回路

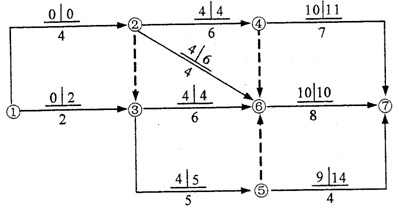

4.某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(ABC )。
A.工作1~3的总时差与自由时差相等
B.工作2~4和工作3~6均为关键工作
C.工作2~6的总时差与自由时差相等
D.工作3~5的总时差与自由时差相等
E.工作4~7与工作5~7的自由时差相等
二.双代号时标网络计划

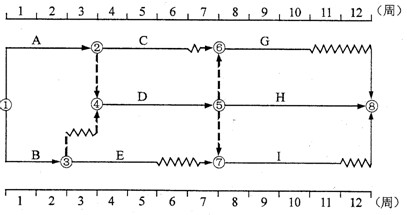

1.某工程双代号时标网络计划如下图所示,其中工作B的总时差为( B )周。
A.0
B.1
C.2
D.3
2.在上题所示的双代号时标网络计划中,如果A.E.G三项工作共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为( A )周。
A.1
B.2
C.3
D.4
查看更多内容>> 监理工程师考试频道 监理工程师考试论坛 监理工程师课程免费试听
?2012年监理工程师考试网上辅导招生简章推出
?2012年监理工程师权威老师授课 现在报名赠2011年版课程!
?网校2010年监理工程师考试网上辅导通过率高达90.80%
最新资讯
- 监理工程师考试思维导图(汇总)2024-11-05
- 2024年监理工程师《合同管理》考点速记:招标公告和投标邀请书的内容2024-05-17
- 2024年监理工程师《合同管理》考点速记:工程勘察设计招标应具备的条件2024-05-17
- 2024年监理工程师《理论和法规》考点速记:建设单位的安全生产管理2024-05-17
- 2024年监理工程师《理论和法规》考点速记:《招标投标法》中招标的规定2024-05-17
- 2024年监理工程师《理论和法规》考点速记:建筑施工企业的安全生产管理2024-05-16
- 2024年监理工程师《理论和法规》考点速记:建筑工程发包与承包2024-05-16
- 2024年监理工程师《合同管理》考点速记:可以不招标的情形2024-05-16
- 2024年监理工程师《合同管理》考点速记:邀请招标2024-05-16
- 2024年监理工程师《合同管理》考点速记:公开招标2024-05-10
