  【案例三十】

  背景材料

  某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分部工程的综合单价分别为80元/m2和460;元/m3。

  该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。

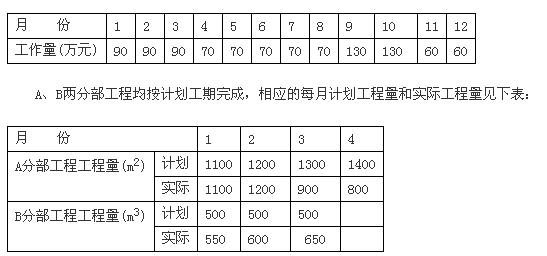

  施工单位各月的计划工作量见下表:

  问题

  (1)该施工单位报价中的综合费率为多少?

  (2)该工程的预付款为多少?

  (3)画出该工程资金使用计划的现金流量图(不考虑保留金的扣除)。2012年监理工程师考试报名时间

  (4)A分部工程每月结算工程款各为多少?

  (5)B分部工程的单价调整系数为多少?每月结算工程款各为多少?

  参考答案

  (1)该施工单位报价中的综合费率=1.10×1.08× 1.05-1=0.2474(24.74%) 或:现场管理费率 1×10%=10%

  企业管理费率 (1+10%)×8%=8.8%

  利润率 (1+10%+8.8%) ×5%=5.94%

  合计 10%+8.8%+5.94%=24.74%

  (2)该工程的预付款=(90×3+70×5+130×2+60×2)×10%=100万元

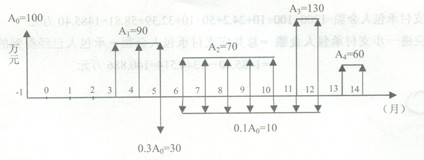

  (3)该工程资金使用计划的现金流量图如下:

  (4)A分部工程每月结算工程款

  第1个月:1100m2×80元/m2=88000元

  第2个月:1200m2×80元/m2=96000元

  第3个月:900m2×80元/m2=72000元

  第4个月:由于

  {【(1 100+1200+1300+1400)一(1100+1200+900+800)】÷(1100+1200+1300+1400) }×100%=20%>1 5%,所以,应调整单价。则,第4个月结算工程款为:

  (1100+1200+900+800) ×80×1.176一(88000+96000十72000)=120320万元

  或:800× 80+4000×(1.176-1)×80=120320元

  (5)B分部工程的单价调整系数=1÷(1.08×1.05)=0.882

  B分部工程每月结算工程款

  第1个月:550m3×460元/m3=253000元

  第2个月:600 m3 ×460元/m3=276000元

  第3个月:由于【(550+600+650)--500×3]×100÷(500×3)=20%>15% 2012年监理工程师报名时间

  所以,可按原价结算的工程量=500×3×(1+15%)=1725m3

  应按调整单价结算的工程量=(550+600+650)一1725=75m3

  则,第3个月结算工程款为:

  (650 m3--75 m3) ×460元/m3+75m3×460元/m3×0.882=294929元
