2012年注册监理工程师考试案例分析模拟练习44
案例12$lesson$
某施工单位编制的某工程网络图如图5-50所示,网络进度计划原始方案各工作的持续时间和估计费用如表5-27所示。
图5-50 网络图

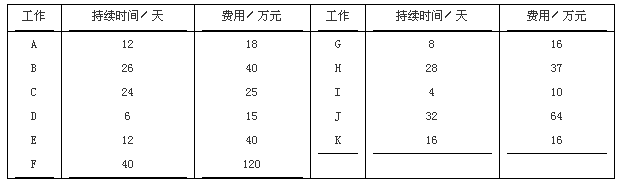

表5-27 各工作持续时间和估计费用表
问题
1.在答题纸图5-50上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。
2.若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。
3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表5-28所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。

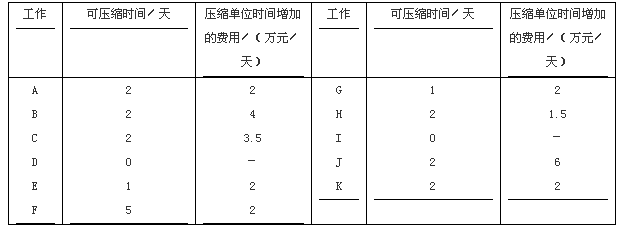

表5-28 各工作可压缩时间及增加的费用
图5-51 网络时间参数计算
关键路线为①→③→⑥→⑦→⑧
(或关键工作为B、F、J;或在图中直接标出)
工期为98天(或在图中标出)
2.计算综合费用:
原始方案估计费用:
18+40+25+15+40+120+16+37+10+64+16=401(万元)2012年监理工程师考试时间
延期罚款:5×(98-93)=25(万元)
综合费用为:401+25=426(万元)
3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2天。
增加费用:2×2=4(万元)
第二次调整优化:A、C、H、J与B、F、J同时成为关键工作,选择H工作和F工作为调整对象,各压缩2天。
增加费用:2×(1.5+2)=7(万元)
第三次调整优化:A、C、H、J与B、F、J仍为关键工作,选择A工作和F工作作为调整对象,各压缩1天。
查看更多内容>> 监理工程师考试频道 监理工程师考试论坛 监理工程师课程免费试听
?2012年注册监理工程师考试网上辅导招生简章推出
?2012年监理工程师VIP套餐 不过第二年免费重学!
?环球网校2011年监理工程师考试辅导通过率高达91.26%
最新资讯
- 2024监理工程师《案例分析(土建)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《案例分析(交通)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《案例分析(水利)》万人模考试题及解析(一)2024-04-17
- 2024监理工程师《目标控制(土建)》万人模考试题及解析(一)2024-04-15
- 2024监理工程师《目标控制(水利)》万人模考试题及解析(一)2024-04-15
- 2024监理工程师《目标控制(交通)》万人模考试题及解析(一)2024-04-15
- 2024年监理工程师《理论和法规》万人模考试题及解析(一)2024-04-11
- 2024年监理工程师《合同管理》万人模考试题及解析(一)2024-04-11
- 2024年监理工程师《理论和法规》自测题(1)2024-02-20
- 2024年监理工程师《合同管理》练习题(3)2024-02-20
