(六)工程延期时间的确定方法

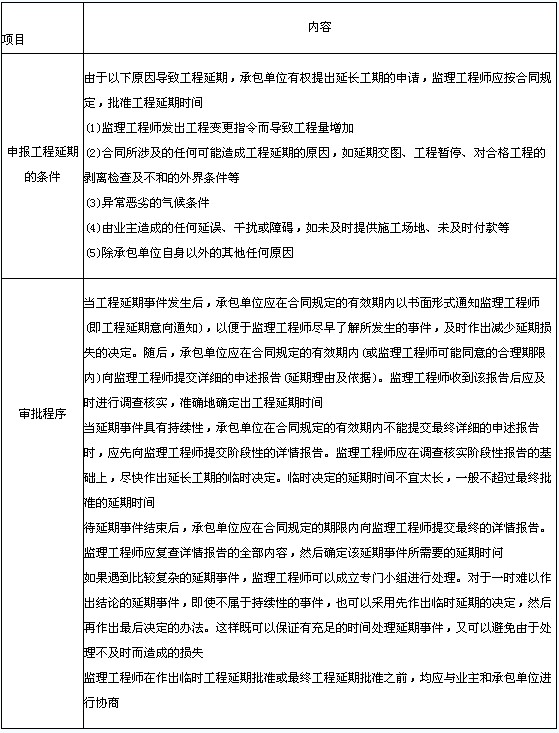

1.申报工程延期的条件与审批程序(表5-13)
表5-13申报工程延期的条件与审批程序

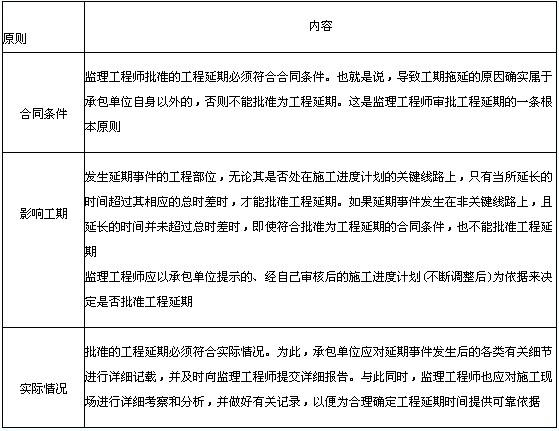

2.工程延期的审批原则(表5-14)
表5-14工程延期的审批原则
