当前位置: 首页 > 监理工程师 > 监理工程师历年试题 > 2012年监理工程师《监理案例分析》真题及答案试题五(20分)

2012年监理工程师《监理案例分析》真题及答案试题五(20分)

更新时间:2013-04-09 14:25:15 来源:|0 浏览0收藏0

监理工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  试题五(20分)

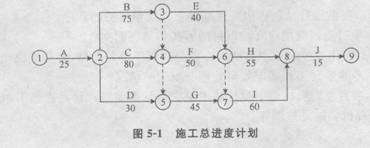

  某工程,甲施工单位按照施工合同约定,拟将8、F两项分部工程分别分包给乙、丙施工单位。经总监理工程师批准的施工总进度计划如图5―1所示(单位:d),各项工作匀速进展。

  工程实施过程中发生以下事件。

  事件l:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单位。甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报审材料转交给项目监理机构。

  事件2:甲施工单位与乙施工单位签订了B分部工程的分包合同。8分部工程开工45 d后,建设单位要求设计单位修改设计,造成乙施工单位停工l5 d,窝工损失合计8万元。修改设计后,B分部工程价款由原来的500万元增加到560万元。甲施工单位要求乙施工单位在30 d内完成剩余工程,乙施工单位向甲施工单位提出补偿3万元的赶工费,甲施工单位确认了赶工费补偿。

  事件3:由于事件2中B分部工程修改设计,乙施工单位向项目监理机构提出工程延期的申请。

  事件4:专业监理工程师巡视时发现,已进场准备安装设备的丙施工单位未经项目监理机构进行资格审核。

  【问题】

  1.事件1中,分别指出建设单位、甲施工单位做法的不妥之处,说明理由。甲施工单位提交的乙施工单位的分包资格材料还应包括哪些内容?

  2.事件2中,考虑设计修改和费用补偿,乙施工单位完成B分部工程每月(按30 d汁)应获得的工程价款分别为多少万元?B分部工程的最终合同价款为多少万元?

  3?事件3中,乙施工单位的做法有何不妥?写出正确做法。B分部工程的实际工期是多

  少天?

  4.事件3中,8分部工程修改设计对F分部工程的进度以及对工程总工期有何影响?分别说明理由。

  5.写出项目监理机构对事件4的处理程序。

  试题五参考答案

  1.(1)建设单位做法的不妥之处:工程开工前,建设单位未将委托给监理单位的监理内容

  和权限书面告知甲施工单位。(0.5分)

  理由:《建筑法》规定,实施建筑工程监理前,建设单位应当将委托的工程监理单位、监理的内容及监理权限,书面通知被监理的建筑施工企业。(1分)

  (2)甲施工单位做法的不妥之处:甲施工单位向建设单位提交了乙施工单位分包单位资格

  报审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料。(0.5分)

  理由:甲施工单位选定乙分包单位后,应向监理工程师提交分包单位资质报审表。(1分)

  (3)甲施工单位提交的乙施工单位的分包资格材料还应包括:特殊行业施工许可证、国外

  (境外)企业在国内承包工程许可证;分包单位的业绩;拟分包工程的内容和范围;专职管理人员和特种作业人员的资格证、上岗证。(2分)

  2.(1)b分部工程第1个月应获得的工程价款:500/(75/30)一200(万元)。(1.5分)

  b分部工程第2个月应获得的工程价款:500/(75/15)+8―108(万元)。(1.5分)

  b分部工程第3个月应获得的工程价款:500/(75/30)+(560―500)+3―263(万元)。

  (2分)

  (2)b分部工程的最终合同价款:200+1084-263―571(万元)。(0.5分)

  3.(1)乙施工单位的做法不妥之处:乙施工单位向项目监理机构提出工程延期的申请。

  (0.5分)

  正确做法:乙施工单位向甲施工单位提出工程延期申请,甲施工单位再向项目监理机构提

  出工程延期的申请。(1分)

  (2)b分部工程的实际工期是90 d。(1分)

  4.b分部工程修改设计对f分部工程的进度以及对工程总工期影响的判断及理由。

  (1)b分部工程修改设计对f分部工程进度的影响:使f分部工程进度推迟了10 d。

  (0.5分)

  理由:工作b为工作f的紧前工作,工作8的持续时间拖延了l5 d,但其自由时差为5 d,

  就使f分部工程进度推迟lo d。(1分)

  (2)b分部工程修改设计对工程总工期的影响:使总工期延长io d。(0.5分)

  理由:由于b分部工程的修改设计使f分部工程进度推迟了10 d,而工作f属于:关键工

  作,就使总工期相应延长10 d。(1分)

  5.项目监理机构对事件4的处理程序。(4分)

  (1)下达工程暂停令;

  (2)对丙施工单位资质进行审查;

  (3)如果丙施工单位资质合格,签发工程复工令;如果丙施工单位资质不合格,要求甲施工

  单位撤换分包单位。

      查看更多内容: 监理师考试频道 监理师考试时间汇总

      编辑推荐:

      2013年注册监理工程 师考试报名专题

      注册监理工程师复习资料汇总

      2013年注册监理工 程师考试网上辅导招生简章推出

      2013年监理工程师权威老师授课 现在报名 赠2012年版课程!

      环球网校2012年监理工程师考试辅 导通过率高达91.45%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
