当前位置: 首页 > 监理工程师 > 监理工程师考试题库 > 2013年监理师三控冲刺题第二套单项选择题(61-70)

2013年监理师三控冲刺题第二套单项选择题(61-70)

更新时间:2013-04-22 16:48:59 来源:|0 浏览0收藏0

监理工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  61.某分部工程有5个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6、4、2、2 d,则拟采用专业工作队数应为( )。

  A.4 8.7

  C.8

  D.10

  62.在组织流水施工时,某个专业工作队在一个施工段上的施工时间,称为( )。

  A.施工过程

  B.流水节拍

  C.流水强度

  D.流水步距

  63.某工程分3个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5、4、1 d和3、2、3 d,则甲、乙两个施工过程的流水步距为( )d^

  A.3

  B.4

  C.5

  D.6

  64.某分部工程有甲、乙、丙3个施工过程,流水节拍分别为4、6、2 d,施工段数为6,且甲、乙间工艺间歇为1,乙、丙间提前插入时间为2,现组织等步距的成倍节拍流水施工,则计算工期为( )d。

  A.23

  B.22

  C.21

  D.19

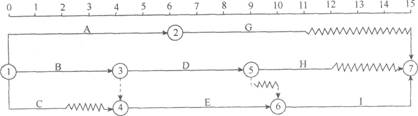

  65.某分项工程双代号时标网络计划如下图所示,其中工作A和工作H的最早完成时间分别

  为( )d。

  A.3、9

  B.4、9

  C.5、11

  D.6、12

  66.在第65题所示时标网络计划中,其关键线路是( )。

  A.1―2―7

  B.1―3―4―6―7

  C.1―3―5―6―7

  D.1―3―5―7

  67.时间定额通常以( )为单位。

  A.小时

  B.天

  C.工日

  D.周

  68.在建设工程实施过程中,( )应经常地、定期地对进度计划的执行情况进行跟踪检查,发现问题后,及时采取措施加以解决。

  A.项目经理

  B.项目技术负责人

  C.现场监理人员

  D.监理工程师

  69.以下不属于平行施工方式所具有的特点的是( )。

  A.单位时问内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织

  B.施工现场的组织、管理比较简单

  C.充分地利用工作面进行施工,工期短

  D.如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业

  70.工程网络计划的费用优化是指寻求( )的过程。

  A.工期固定条件下最低工程总成本

  B.资源有限条件下最低工程总成本

  C.工程总成本最低时的工期安排

  D.工程总成本最低时资源均衡使用

      查看更多内容: 监理师考试频道 监理师考试时间汇总

      编辑推荐:

      2013年注册监理工程 师考试报名专题

      注册监理工程师复习资料汇总

      2013年注册监理工 程师考试网上辅导招生简章推出

      2013年监理工程师权威老师授课 现在报名 赠2012年版课程!

      环球网校2012年监理工程师考试辅 导通过率高达91.45%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
