当前位置: 首页 > 监理工程师 > 监理工程师模拟试题 > 2013年监理工程师案例分析冲刺试题第二套试题六

2013年监理工程师案例分析冲刺试题第二套试题六

更新时间:2013-04-27 13:55:01 来源:|0 浏览0收藏0

监理工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  试题六(20分)

  某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工

  程承包合同,该总承包人将设备基础工程分包给具有相应资质的施工企业,并签订了分

  包合同,分包合同工期为3个月。

  分包合同中有关工程价款及其支付的条款如下。

  (1) 分项工程量清单中含有两个分项工程,工程量分别为甲项4 500 m3,乙项31 000 m3,清单报价中,甲项综合单价为200元/m3,乙项综合单价为l2.93元/m3,乙项综合单价的单价分析表见表6―1。当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为o.9;当某一分项工程实际工程量比清单工程量减少l0%以上时,对该分项工程的全部工程量调整单价,单价调整系数为L l。

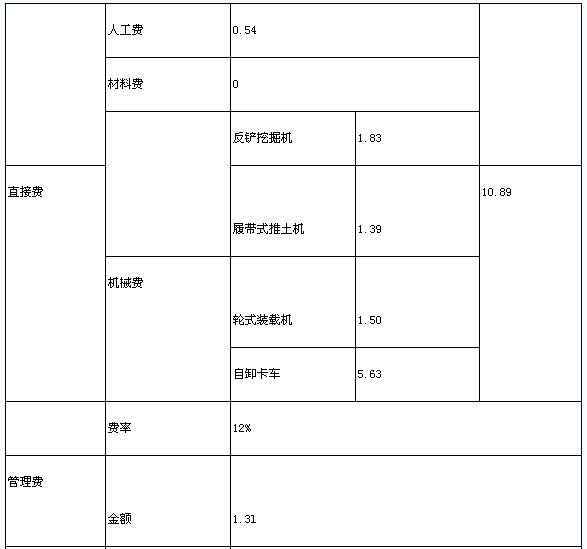

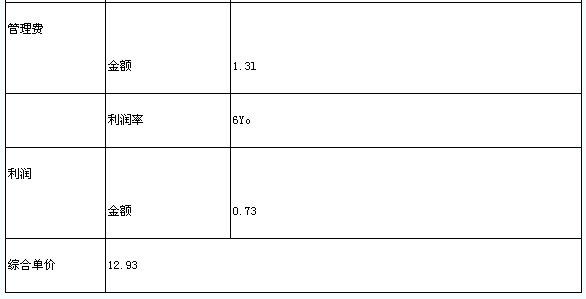

  表6一l (乙项工程)工程量清单综合单价分析表(部分) 单位:元/m3,

  2)措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措

  施费用以分部分项工程量清单计价合计为基数进行结算。剩余的4项措施费用共计

  16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月月末和第2个月

  月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最

  后一个月结清,多退少补。

  (3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。

  (4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。

  (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。

  (6)该项工程的质量保证金为签约合同价款的3%,自第l个月起,从承包商的进度款中,按3%的比例扣留。

  合同工期内,承包商每月实际完成并经监理工程师签证确认的工程量见表6―2。

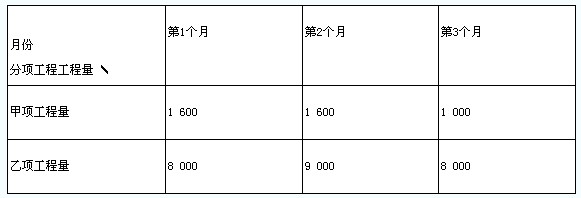

  表6―2各月实际完成工程量表 单位.m3

  【问题】

  1.该工程签约时的合同价款是多少万元?

  2.该工程的预付款是多少万元?

  3.该工程质量保证金是多少万元?

  4.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做出必要的说明。

  5.各月需支付的措施项目费是多少万元?

  6.承包商第1个月应得的进度款是多少万元?

  (注:计算结果均保留两位小数)

      查看更多内容: 监理师考试频道 监理师考试时间汇总

      编辑推荐:

      2013年注册监理工程 师考试报名专题

      注册监理工程师复习资料汇总

      2013年注册监理工 程师考试网上辅导招生简章推出

      2013年监理工程师权威老师授课 现在报名 赠2012年版课程!

      环球网校2012年监理工程师考试辅 导通过率高达91.45%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
