摘要 2015年监理工程师考试《工程建设监理案例分析》新教材知识点、讲义:赢得值法,整理如下,希望对各位考生有所帮助。

  赢得值法

  已经完成预算费用BP=已经完成工程量×预算单价

  计划完成预算费用BS=计划工程量×预算单价

  已经完成实际费用AP=已经完成工程量×实际单价

  成本偏差CV=BP-AP

  =已经完成预算费用-已经完成实际费用

  -,超支;+节约。

  进度偏差SV=BP-BS

  =已经完成预算费用-计划完成预算费用

  -,滞后;+,超前。

  费用绩效CPI=BP/AP

  <1,超支;>1,节约

  进度绩效SPI=BP/BS

  <1,滞后;>1,超前(>1,为正就好!)

  案例:

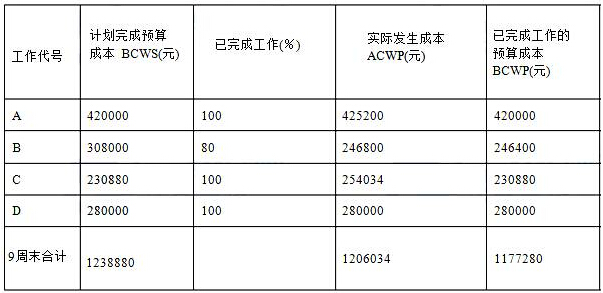

  某工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1.

  表1 前9周成本统计
