  案例:

  ??跨线桥工程基坑开挖后发现有城市供水管道横跨基坑,须将供水管道改线并对地基进行处理,为此业主以书面形式通知施工单位停工十天,并同意后天期顺延十天,为确保继续施工要求工人、施工机械等不要撤离施工现场,但在通知中未涉及由此造成施工单位停工损失如何处理。施工单位认为对其损失过大、意欲索赔。

  问题:

  索赔能否成立,索赔证据是什么?

  由此引起的损失费用项目有哪些?

  如果提出索赔要求,应向业主提供哪些索赔文件?

  分析要点:

  本案例主要考核工程索赔成立的条件,索赔的内容与证据,索赔文件的种类、内容及形式。

  答案:

  1.索赔成立,索赔证据为业主提出的要求停工的通知书。

  2.费用损失主要包括:10天的工人窝工、施工机械停置及管理费用。

  3.应向业主提供的索赔文件主要有:

  ①致业主的索赔信函、提出索赔要求。

  ②索赔报告:提出索赔事实和内容,引用文件说明索赔的合理与合法性,提出索赔费用的计算依据以要求的索赔金额。

  ③索赔费用计算书及索赔证据复印件。

  案例:

  ??公路工程中路面基

层为30cm厚的石灰砂砾土,计350000 m2,拟分为二层施工。底层厚度为15cm,采用稳定土拌和机拌和施工;上层厚度为15cm,采用 厂拌法施工,15t自卸汽车运5km,石灰含量均为5%。

  问题:

  1.按交通部颁布的1996年定额基价计算石灰沙砾土基层的标底费用

  2.分析两种施工方法所需主要机械设备的型号和数量

  注:假定基层施工期为6个月,每月工作日22天,机械设备幅度差1.43(指施工产量定额换算为预算定额的幅度差);厂拌法施工所需稳定土厂拌设备安装、拆除以及场地清理、平整、垫层、碾压不包括在内。

  答案:

  1.石灰沙砾土基层标底费用:

  2. 施工六个月,每月工作日22天,机械设备幅度差1.43,定额消耗量除以6*22*1.43=188.76,即为每天一班工作制作所需的施工机械数量。

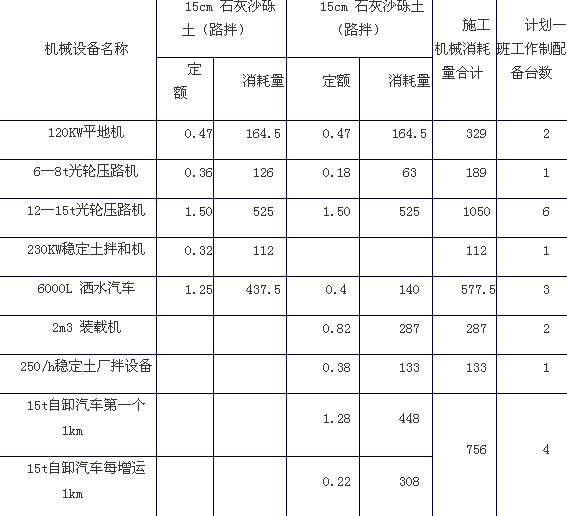

  计算结果如下:

·公路造价师从业门槛提高将引发取证热潮
·2010年公路造价师考试网上远程辅导招生简章!
·老师辅导每天24小时不限时间随时反复学习
更多信息请访问公路造价师频道   公路造价师师论坛

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

公路工程造价师资格查询

公路工程造价师历年真题下载 更多

公路工程造价师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
