2010年公路工程造价案例分析考试考前突破试题(22)

更新时间:2010-10-20 13:17:24 来源:|0 浏览0收藏0

  案例:

  ??公路工程工作量计600万元,计划当年上半年内完工,主要材料金额占施工总产量的62.5%,预付备料款占工程款25%,当年上半年各月实际完成施工产值见下表所示。

  问题:

  1.工程价款结算的方式有哪些?

  2.计算本工程的预付备料款和起扣点。

  3.计算按月结算的工程进度款。

  4.计算本工程竣工结算工程款

  分析要点:

  本案例主要考核工程结算方式,按月结算工程款的计算方法,工程预付备料款和起扣点的计算等。

  预付备料款=工程价款总额*预付备料款额度

  起扣点=工程价款总额-预付备料款/主要材料所占比重

  答案:

  1.工程价款结算的方式

  工程价款的结算方式主要分为:按月结算、竣工后一次结算、分段结算、目标结算和双方仪定的其他方式。

  2.预付备料款:

  600*0.25=150(万元)

  起扣点:600-150/0.625=360(万元)

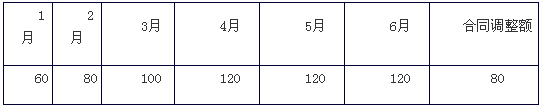

  3.各月结算的工程进度款

  1月份:工程款60万元,累计完成60万元;

  2月份:工程款80万元,累计完成140万元;

  3月份:工程款100万元,累计完成240万元;

  4月份:工程款120万元,累计完成360万元;

  5月份:已达到起扣点情况下的应收工程款为:

  工程款=当月已完成工作量-(当月累计已完成工作量-起扣点)*主材所占比重

  =120-(360+120-360)*0.625=45(万元)

  累计完成405万元;

  6月份:工程款=当月已完成工作量*(1-主材所占比重)

  =120*(1-0.625)=45(万元)

  4.本工程竣工结算工程款

  405+45+150+80=680(万元)

·公路造价师从业门槛提高将引发取证热潮
·2010年公路造价师考试网上远程辅导招生简章!
·老师辅导每天24小时不限时间随时反复学习
更多信息请访问公路造价师频道   公路造价师师论坛

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

公路工程造价师资格查询

公路工程造价师历年真题下载 更多

公路工程造价师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
