  案例:

  ??工程项目采用调值公式结算,其合同价款为18000万元。该工程的人工费和材料费占85%,不调值费用占15%,经测算,具体的调值公式为:

  P=P0*(0.15+0.45*A/A0+0.13*B/B0+0.13*C/C0+0.05*D/D0+0.05*E/E0+0.04*F/F0)

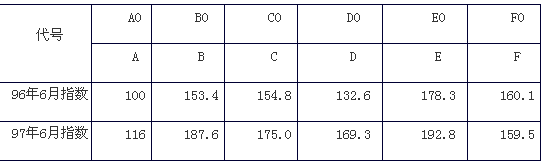

  该合同的原始报价日期为1996年6月1日。1997年6月完成的预算进度数为工程合同总价的6%,结算月份的工资、材料物价指数如下表:

  问题:

  分析97年6月工程款经过调整后为多少?

  分析要点:

  本案例主要考核工程动态结算方法和计算。

  答案:

  1997年6月工程款经调整后为:

  18000*0.06*(0.15+0.45*116/100+0.13*187.6/153.4+0.13*175/154.8+0.05*169.3/132.6+0.05*192.8/178.3+0.04*159.5/160.1)=1226.5579(万元)
