安徽关于调整执行建设工程定额人工费的实施意见
安徽省建设工程造价管理总站文件
关于调整执行建设工程定额人工费的实施意见
造计〔2007〕33号
各市造价(定额)站:
根据省建设厅建定函〔2007〕897号文件精神,我省建设工程定额人工费单价调整为39元/工日。为便于贯彻实施,经研究提出如下实施意见:
一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑等工程,均按调整定额人工费文件要求进行调整。
二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容,也含流动施工津贴,不包括社会保障费、住房公积金等其他费用。
三、执行清单计价的工程:其定额人工费单价,即综合工日单价由原来的31元/工日调整到39元/工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过每工日60元。
四、执行定额计价的工程:其定额人工费单价统一调整为39元/工日(含流动施工津贴)。

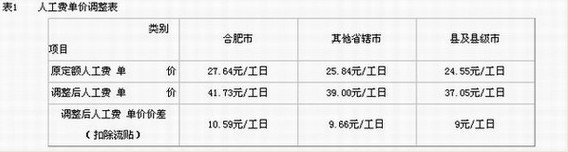

1、现行计价依据的定额人工费单价已由19.69元/工日调整到25.84元/工日,现再次统一调整为39元/工日,调整价差(见表1)作为人工费价差,计取税金后,计入工程总价。

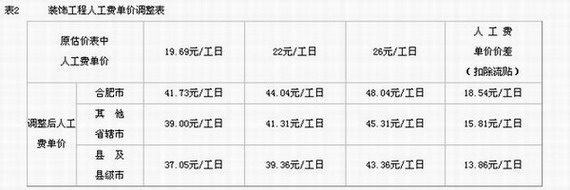

2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工综合工日单价分别为19.69元/工日、22.00元/工日、26.00元/工日,按表2计算人工价差,其价差计取税金后,计入工程总价。
3、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,结合工程量,分析机械台班用工后,进行人工价差调整,其调整部分计取税金后,计入工程总价。
五、调整的定额人工费单价,自2008年1月1日起执行。对于跨年度的工程按工程合同约定办理。
安徽省建设工程造价管理总站
二○○七年十二月二十日
最新资讯
- 怎样合理拒绝并不合适自己的工作机会2013-03-22
- 七种方式帮助大学生面试成功2013-03-13
- 警惕:节后离职潮与应聘高峰2013-02-27
- 浅析:职场生涯必须具备的四种条件2013-02-21
- 高校毕业生职业规划三大要点2013-02-21
- 造价人员职业规划“五步走”2013-02-21
- 2013年造价人员职业规划全攻略2013-02-21
- 造价人员如何做好自己的职业规划2013-02-21
- 疏竣工程编制规定及定额说明2013-02-21
- 深圳市收集造价咨询服务收费标准试行情况通知2013-02-21
