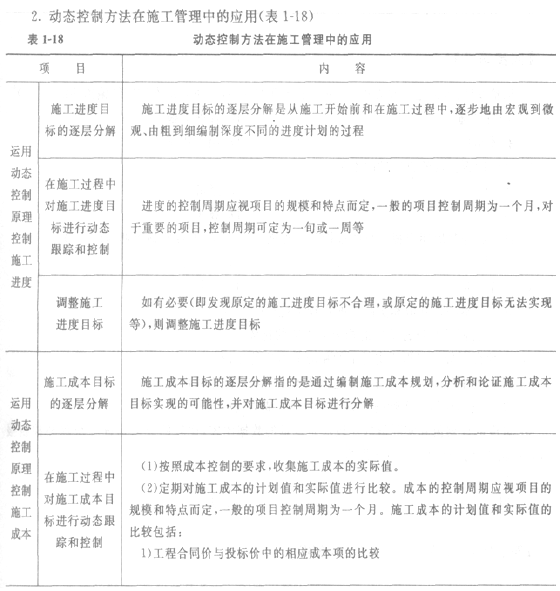

建设工程项目目标的动态控制
【教材解读】
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【历年真题】
(2011年真题)
1.某建设工程项目经理部根据目标动态控制原理,将项目目标进行了分解,那么在项目目标实施过程中,首先应进行的工作是( )。
A.确定目标控制的计划值
B.定期比较目标的计划值与实际值
C.分析比较结果,采取纠偏措施
D.收集目标的实际完成值
【答案】D。本题考核的是项目目标动态控制的工作程序。在项目实施过程中(如设计过程中、招标投标过程中和施工过程中等)对项目目标进行动态跟踪和控制:
(1)收集项目目标的实际值,如实际投资(成本)、实际施工进度和施工的质量状况等。
(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较。
(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
2.运用动态控制原理控制施工质量时,质量目标不仅包括各分部分项工程的施工质量,还包括( )。
A.设计图纸的质量
B.采购的建筑材料质量
C.签订施工合同时业主的决策质量
D.编制监理规划的质量
【答案】B。本题考核的是质量目标的内容。质量目标不仅包括各分部分项工程的施工质量,还包括材料、半成品、成品和有关设备等的质量。
3.施工成本计划作为施工成本控制的指导文件,其内容包括( )。
A.预定的具体成本目标和实现控制目标的措施
B.预定的具体成本目标和有可能出现的成本偏差
C.预定的经济效益目标和实现经济效益目标的手段
D.可能的工程变更和对变更的控制措施
【答案】A。本题考核的是施工成本计划的内容。施工成本计划是根据施工项目的具体情况制订的施工成本控制方案,既包括预定的具体成本控制目标,又包括实现控制目标的措施和规划,是施工成本控制的指导文件。
4.施工成本控制过程中,为了及时发现施工成本是否超支,应该定期进行( )的比较。
A.施工成本计划值与实际值
B.成本实际值与投标报价
C.施工成本计划值与投标报价
D.实际工程款支付与合同价
【答案】A。本题考核的是施工成本控制的步骤。按照某种确定的方式将施工成本计划值与实际值逐项进行比较,以发现施工成本是否已超支。
5.某施工项目经理对商品混凝土的施工成本进行分析,发现其目标成本是44万元,实际成本是48万元,因此要分析产量、单价、损耗率等因素对混凝土成本的影响程度,最适宜采用的分析方法是( )。
A.比较法
B.构成比率法
C.因素分析法
D.动态比率法
【答案】C。本题考核的是施工成本分析的方法。因素分析法又称连环置换法,这种方法可用来分析各种因素对成本的影响程度。
(2010年真题)
1.下列项目目标控制工作中,属于主动控制的是( )。
A.事前分析可能导致目标偏离的各种影响因素
B.目标出现偏离时采取纠偏措施
C.进行目标的实际值与计划值比较
D.分析目标的实际值与计划值之间存在的偏差的原因
【答案】A。本题考核的是项目目标的事前控制。项目目标动态控制的核心是在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。为避免项目目标发生偏离,还应重视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施。
2.运用动态控制原理控制施工质量时,质量目标除各分部分项工程的施工质量外,还包括( )。
A.建筑材料和有关设备的质量
B.设计文件的质量
C.施工环境的质量
D.建设单位的决策质量
【答案】A。本题考核的是运用动态控制原理控制施工质量的相关内容。运用动态控制原理控制施工质量的质量目标不仅包括各分部分项工程的施工质量,还包括材料、半成品、成品和有关设备等的质量。
(2009年真题)
1.施工项目技术负责人每天在施工日志上对当天施工质量和进度情况进行详细记载,这属于项目目标动态控制过程中( )的工作。
A.准备阶段
B.收集项目实际值
C.进行目标计划值和实际值比较
D.纠偏环节
【答案】B。本题考核的是项目目标动态控制的方法。在项目实施过程中(如设计过程中、招标投标过程中和施工过程中等)对项目目标进行动态跟踪和控制的内容包括:①收集项目目标的实际值,如实际投资(成本)、实际施工进度和施工的质量状况等;②定期(如每两周或每月)进行项目目标的计划值和实际值的比较;③通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
2.在施工成本动态控制过程中,当对工程合同与实际施工成本、工程款支付进行比较时,成本的计划值是( )。
A.工程合同价
B.实际施工成本
C.工程款支付额
D.施工图预算
【答案】A。本题考核的是运用动态控制原理控制施工成本。施工成本的计划值和实际值的比较包括:①工程合同价与投标价中的相应成本项的比较;②工程合同价与施工成本规划中的相应成本项的比较;③施工成本规划与实际施工成本中的相应成本项的比较;④工程合同价与实际施工成本中的相应成本项的比较;⑤工程合同价与工程款支付中的相应成本项的比较等。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【同步练习】
1.调整设计、改进施工方法和改变施工机具等措施,属于项目动态控制纠偏措施的( )。
A.经济措施
B.管理措施
C.技术措施
D.组织措施
2.目标能否实现的决定性因素是( )。
A.组织
B.经济
C.管理
D.技术
3.进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为( )。
A.一周
B.一个月
C.一个季度
D.一年
4.施工成本的计划值和实际值的比较不包括( )。
A.工程合同价与投标价中的相应成本项的比较
B.工程合同价与工程款支付中的相应成本项的比较
C.投标价中的相应成本与实际施工成本中的相应成本项的比较
D.施工成本规划与实际施工成本中的相应成本项的比较
5.进度的计划值和实际值的比较应是定量的数据比较,比较的成果是进度跟踪和控制报告,如编制进度控制的( )报告等。
A.旬
B.月
C.周
D.天
E.半年
【答案】1.C2.A3.B4.C5.ABE
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 2025年二级建造师备考《各科目》必背考点全汇总2024-08-08
- 2024环球网校二级建造师《水利水电工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《公路工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《机电工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《市政公用工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《建筑工程管理与实务》必背3页纸2024-05-22
- 2024环球网校二级建造师《建设工程法规及相关知识》必背3页纸2024-05-22
- 2024环球网校二级建造师《建设工程施工管理》必背3页纸2024-05-22
- 2024二建考前必背3页纸出炉,考前提分就靠它了!2024-05-21
- 2024环球网校二级建造师《各科目》必背精华考点 助你弯道超车!2024-05-21
